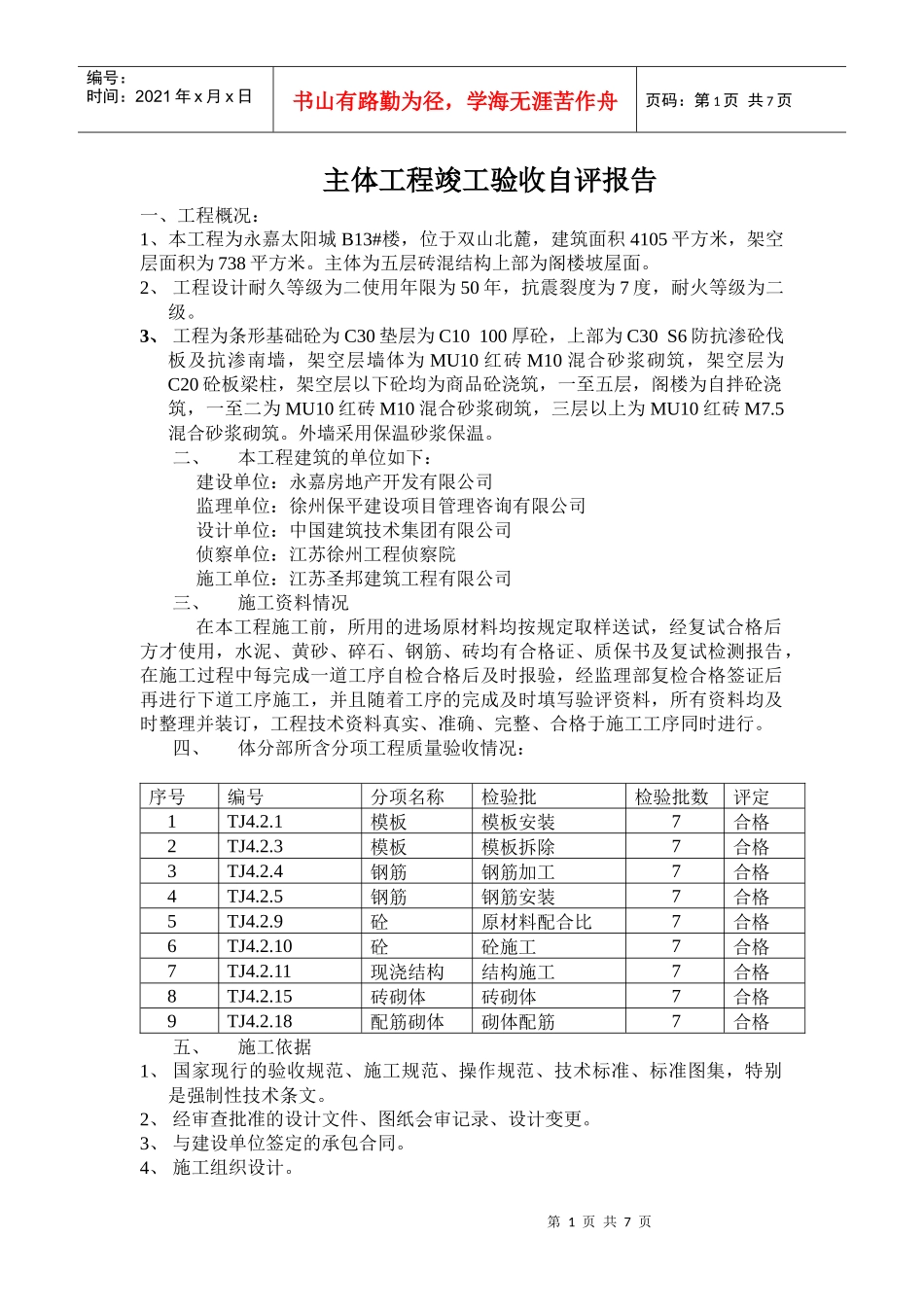

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页主体工程竣工验收自评报告一、工程概况:1、本工程为永嘉太阳城B13#楼,位于双山北麓,建筑面积4105平方米,架空层面积为738平方米。主体为五层砖混结构上部为阁楼坡屋面。2、工程设计耐久等级为二使用年限为50年,抗震裂度为7度,耐火等级为二级。3、工程为条形基础砼为C30垫层为C10100厚砼,上部为C30S6防抗渗砼伐板及抗渗南墙,架空层墙体为MU10红砖M10混合砂浆砌筑,架空层为C20砼板梁柱,架空层以下砼均为商品砼浇筑,一至五层,阁楼为自拌砼浇筑,一至二为MU10红砖M10混合砂浆砌筑,三层以上为MU10红砖M7.5混合砂浆砌筑。外墙采用保温砂浆保温。二、本工程建筑的单位如下:建设单位:永嘉房地产开发有限公司监理单位:徐州保平建设项目管理咨询有限公司设计单位:中国建筑技术集团有限公司侦察单位:江苏徐州工程侦察院施工单位:江苏圣邦建筑工程有限公司三、施工资料情况在本工程施工前,所用的进场原材料均按规定取样送试,经复试合格后方才使用,水泥、黄砂、碎石、钢筋、砖均有合格证、质保书及复试检测报告,在施工过程中每完成一道工序自检合格后及时报验,经监理部复检合格签证后再进行下道工序施工,并且随着工序的完成及时填写验评资料,所有资料均及时整理并装订,工程技术资料真实、准确、完整、合格于施工工序同时进行。四、体分部所含分项工程质量验收情况:序号编号分项名称检验批检验批数评定1TJ4.2.1模板模板安装7合格2TJ4.2.3模板模板拆除7合格3TJ4.2.4钢筋钢筋加工7合格4TJ4.2.5钢筋钢筋安装7合格5TJ4.2.9砼原材料配合比7合格6TJ4.2.10砼砼施工7合格7TJ4.2.11现浇结构结构施工7合格8TJ4.2.15砖砌体砖砌体7合格9TJ4.2.18配筋砌体砌体配筋7合格五、施工依据1、国家现行的验收规范、施工规范、操作规范、技术标准、标准图集,特别是强制性技术条文。2、经审查批准的设计文件、图纸会审记录、设计变更。3、与建设单位签定的承包合同。4、施工组织设计。第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页5、施工方案及施工技术交底。六、过程质量控制1、立健全质保体系:为保证工程质量,建立严格的质保管理体系,从项目经派专人看筋,随时随地对钢筋进行纠偏,绑扎结束后施工人员应认真自检、互检、专职质检员检查,确保无误后报监理核验,并由质检站审验后方可进行下步施工,并同时做好技术资料的签字工作。模板安装质量控制:模板采用组合模板,构造柱支模前,要清理马牙内的浮灰,用水冲洗并报监理核验合格后,方可施工,严格控制,模板的垂直度、平整度及拆除时间,保证砼表面观感及强度。砼工程质量控制:在砼施工过程中由施工班组长对操作工进行技术交底并做好书面记录,明确分工,落实专人负责,振捣人员必须签名归档,以免发生砼的超振、漏振。砼浇捣完毕后,附着在钢筋上的水泥浆应及时预以清除,以保证工程质量,在施工中专人负责振捣,振动器的操作要作到快插慢拔不准过振、漏振,试块的留置在浇筑现场取样,监理旁站制作,砼浇筑完毕后及时对砼进行养护并覆盖草袋,并设专人负责,雨期施工采取相应防范措施,准备好雨布,防止刚施工好的砼淋雨,以确保砼施工质量。a)质量控制资料1、图纸会审、设计变更洽商记录26份,内容完整。2、工程定位、放线记录份,内容完整。3、隐蔽工程验收记录7份。2、施工日志1份。3、技术交底记录5份。4、砼配合比1份。5、砂浆配合比1份。6、原材料出厂合格证及进厂检测报告份,内容完整。钢筋合格证及复试报告:序号品种级别生产厂家数量吨保质书编号报告编号使用部位1ф4徐州建国轧钢厂1.520061001668基础主体2ф6.5徐州东南400605201720061001578基础主体3ф8山东石横1080557520061001572基础主体4ф6河南纳士40A240420061001584基础主体5ф8河南纳士25A334420061001849基础主体6ф8承钢60630486320061001576基础主体7ф10邯郸嘉信120605006820061001573基础主体8ф12徐州金虹15Q060500920061001577基础主体9ф12安阳亚新562538120061001666基础主体10ф14徐州金虹1.5Q0605118200610...
