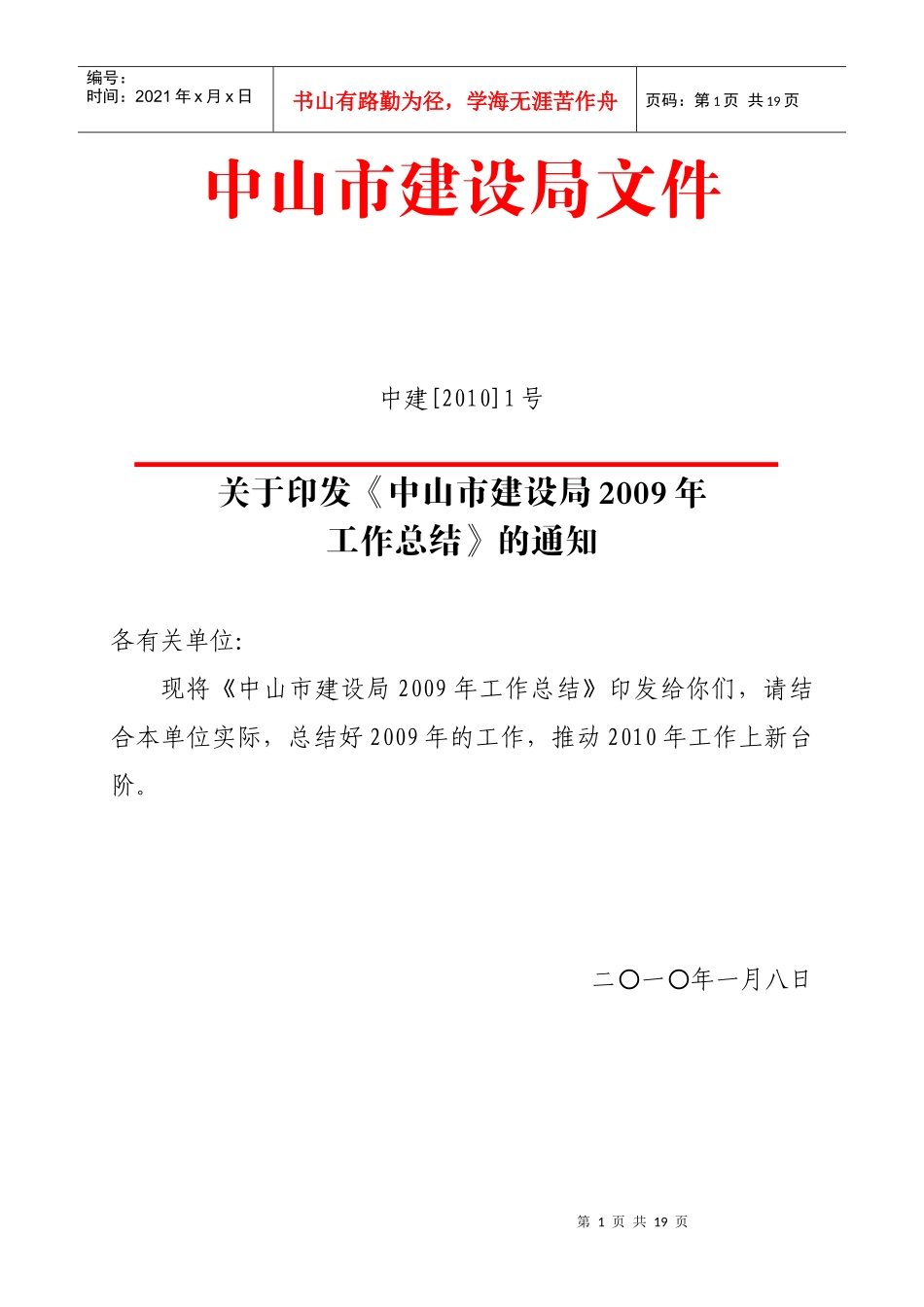

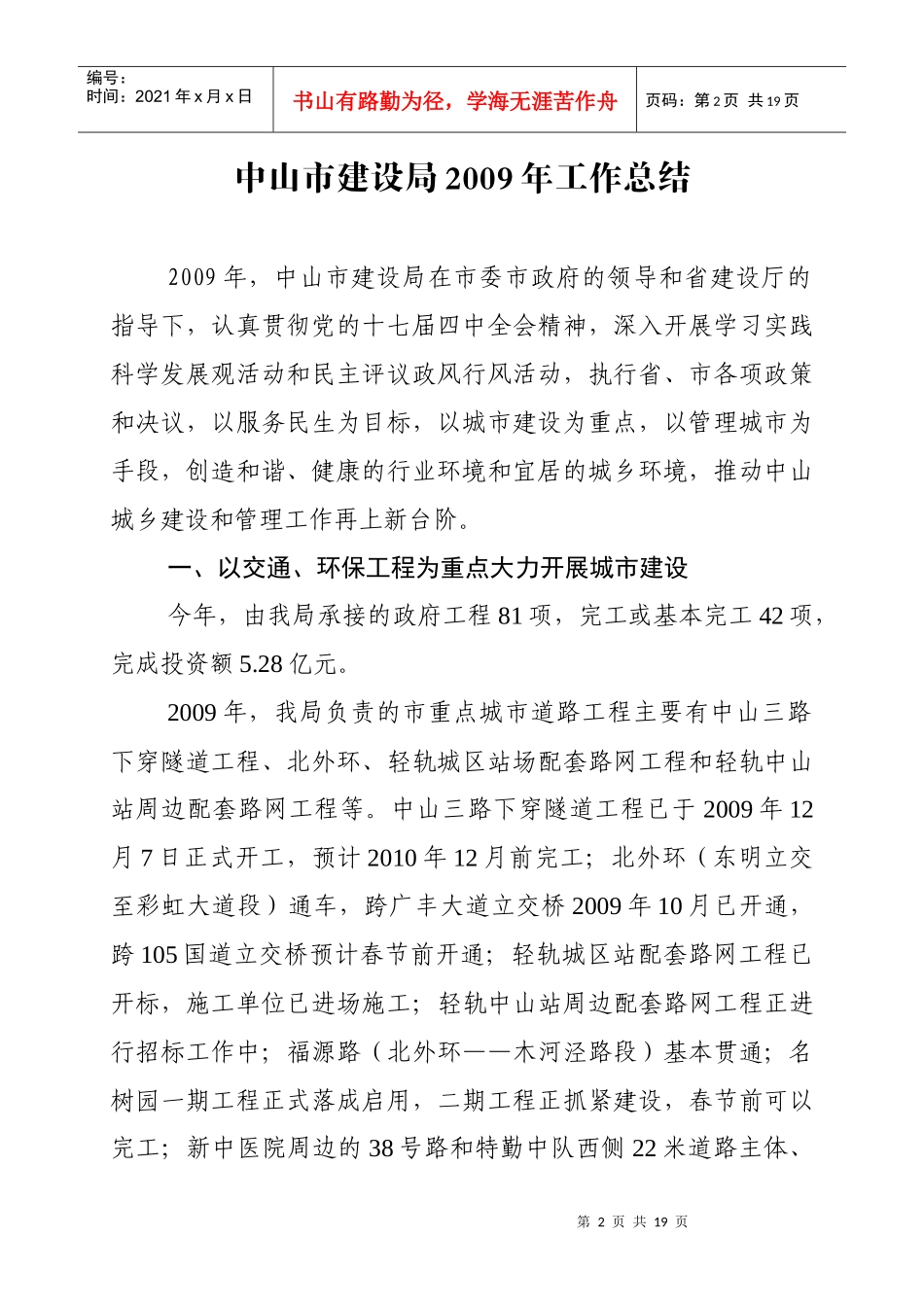

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页中山市建设局文件中建[2010]1号关于印发《中山市建设局2009年工作总结》的通知各有关单位:现将《中山市建设局2009年工作总结》印发给你们,请结合本单位实际,总结好2009年的工作,推动2010年工作上新台阶。二一年一月八日〇〇第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页中山市建设局2009年工作总结2009年,中山市建设局在市委市政府的领导和省建设厅的指导下,认真贯彻党的十七届四中全会精神,深入开展学习实践科学发展观活动和民主评议政风行风活动,执行省、市各项政策和决议,以服务民生为目标,以城市建设为重点,以管理城市为手段,创造和谐、健康的行业环境和宜居的城乡环境,推动中山城乡建设和管理工作再上新台阶。一、以交通、环保工程为重点大力开展城市建设今年,由我局承接的政府工程81项,完工或基本完工42项,完成投资额5.28亿元。2009年,我局负责的市重点城市道路工程主要有中山三路下穿隧道工程、北外环、轻轨城区站场配套路网工程和轻轨中山站周边配套路网工程等。中山三路下穿隧道工程已于2009年12月7日正式开工,预计2010年12月前完工;北外环(东明立交至彩虹大道段)通车,跨广丰大道立交桥2009年10月已开通,跨105国道立交桥预计春节前开通;轻轨城区站配套路网工程已开标,施工单位已进场施工;轻轨中山站周边配套路网工程正进行招标工作中;福源路(北外环——木河泾路段)基本贯通;名树园一期工程正式落成启用,二期工程正抓紧建设,春节前可以完工;新中医院周边的38号路和特勤中队西侧22米道路主体、第3页共19页第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共19页路灯和绿化工程基本完成;五桂山职业教育园区道路城桂路至中山中专段已建成通车,城桂路与马石路交叉路口改造工程于2009年7月开工;彩虹大道沥青加铺已于2009年7月底建成通车;翠景南路(一期)道路排水工程已基本完工,二期工程正在进行招投标;东明桥公园(一期)已于10月底开工;人民医院片区道路改造工程已开标确定了施工单位,春节后正式开工。轻轨翠亨站周边配套路网工程完成一期工程立项、施工图评审等前期工作,完成二、三期工程方案设计并通过评审;康华路改造工程完成方案设计,道路横断面推荐方案已报市政府,待市政府批示后开展施工图设计;完成博爱路悦来南路下穿隧道施工图设计等各项前期工作,并开展征地拆迁等工作;继续推进岐江桥加固改造工程,已完成方案专家评审并根据专家组意见重新组织完成桥梁检测;重点推进松苑路周边环境整治工程。目前已再次完成该项目的设计方案修改并报市政府审定。环保工程方面,珍家山污水收集系统(一期)已经开始输送污水,重点推进珍家山污水收集系统(二期)、中嘉污水收集系统新增配套管网及设施(包括南区五所排水渠、马恒河整治及五桂山职业教育园区污水输送干管等工程)的建设、完善,建成污水收集管网的连接封堵,做好查漏补缺工作;白石涌排涝泵站、发疯涌排涝泵站已完成施工图设计、评审和审查工作,正在开展招标各项工作;北部组团垃圾处理基地垃圾焚烧发电厂一期已于第4页共19页第3页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共19页2009年3月2日投入试运行,二期工程正在调试,渗滤液处理厂正在进行联机调试;调整后重新编制的南部基地项目建议书已获省发改委批复,相关前期工作逐步完成,2009年9月10日,占地800多亩的中山市南部组团垃圾综合处理基地正式动工建设,力争2011年底投入试运行。由我局组织建设的政府建筑工程均能按计划完成建设进度:市一中初中部迁建工程已投入使用;市职业技术学院三期工程教学楼、宿舍楼项目已完成并投入使用,体育馆正在建设中;市华侨中学教学综合楼500人报告厅已完成;市体校跳水馆改造工程完工;公安消防特勤中队基地二期工程正在施工;市武警支队警勤中队营房重建工程已完成;市委大楼和市府办公大楼及附属部分用房修缮工程已完工,会议中心改造正在施工;军转干部住宅...
