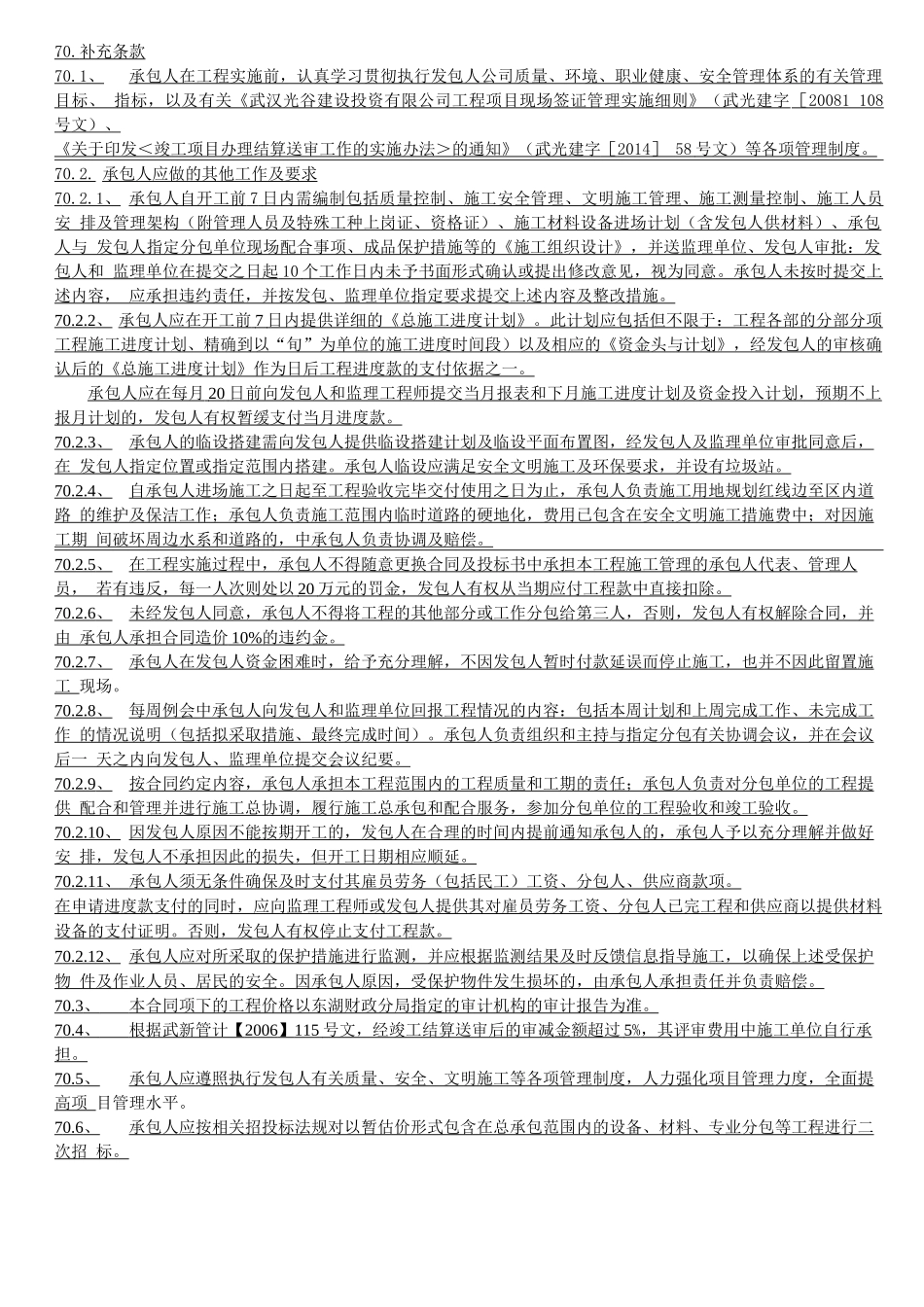

补充条款70
1、承包人在工程实施前,认真学习贯彻执行发包人公司质量、环境、职业健康、安全管理体系的有关管理目标、指标,以及有关《武汉光谷建设投资有限公司工程项目现场签证管理实施细则》(武光建字[20081108号文)、《关于印发<竣工项目办理结算送审工作的实施办法>的通知》(武光建字[2014]58号文)等各项管理制度
承包人应做的其他工作及要求70
1、承包人自开工前7日内需编制包括质量控制、施工安全管理、文明施工管理、施工测量控制、施工人员安排及管理架构(附管理人员及特殊工种上岗证、资格证)、施工材料设备进场计划(含发包人供材料)、承包人与发包人指定分包单位现场配合事项、成品保护措施等的《施工组织设计》,并送监理单位、发包人审批:发包人和监理单位在提交之日起10个工作日内未予书面形式确认或提出修改意见,视为同意
承包人未按时提交上述内容,应承担违约责任,并按发包、监理单位指定要求提交上述内容及整改措施
2、承包人应在开工前7日内提供详细的《总施工进度计划》
此计划应包括但不限于:工程各部的分部分项工程施工进度计划、精确到以“旬”为单位的施工进度时间段)以及相应的《资金头与计划》,经发包人的审核确认后的《总施工进度计划》作为日后工程进度款的支付依据之一
承包人应在每月20日前向发包人和监理工程师提交当月报表和下月施工进度计划及资金投入计划,预期不上报月计划的,发包人有权暂缓支付当月进度款
3、承包人的临设搭建需向发包人提供临设搭建计划及临设平面布置图,经发包人及监理单位审批同意后,在发包人指定位置或指定范围内搭建
承包人临设应满足安全文明施工及环保要求,并设有垃圾站
4、自承包人进场施工之日起至工程验收完毕交付使用之日为止,承包人负责施工用地规划红线边至区内道路的维护及保洁工作;承包人负责施工范围内临时道路的硬地化,费用
