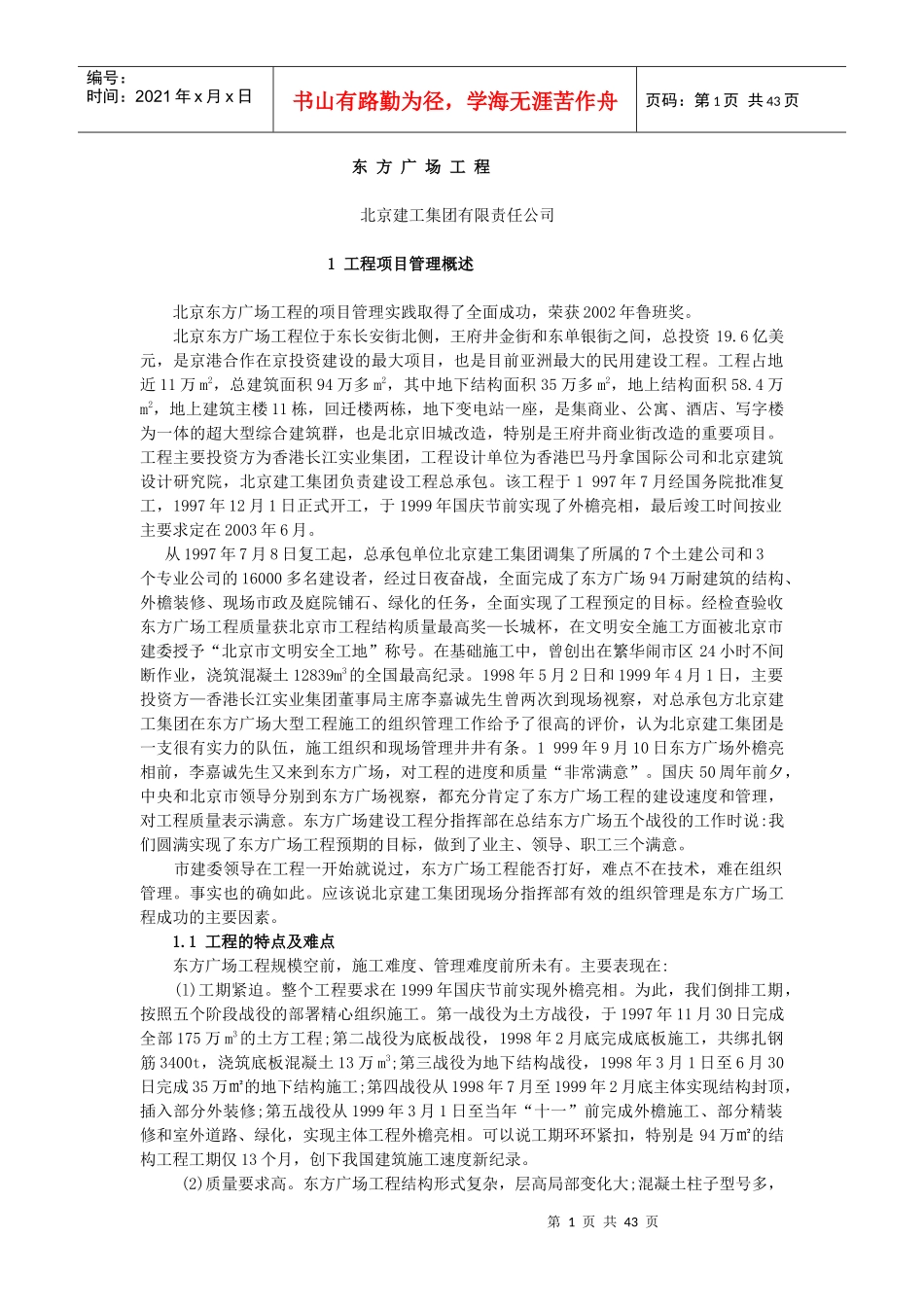

第1页共43页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共43页东方广场工程北京建工集团有限责任公司1工程项目管理概述北京东方广场工程的项目管理实践取得了全面成功,荣获2002年鲁班奖
北京东方广场工程位于东长安街北侧,王府井金街和东单银街之间,总投资19
6亿美元,是京港合作在京投资建设的最大项目,也是目前亚洲最大的民用建设工程
工程占地近11万m2,总建筑面积94万多m2,其中地下结构面积35万多m2,地上结构面积58
4万m2,地上建筑主楼11栋,回迁楼两栋,地下变电站一座,是集商业、公寓、酒店、写字楼为一体的超大型综合建筑群,也是北京旧城改造,特别是王府井商业街改造的重要项目
工程主要投资方为香港长江实业集团,工程设计单位为香港巴马丹拿国际公司和北京建筑设计研究院,北京建工集团负责建设工程总承包
该工程于1997年7月经国务院批准复工,1997年12月1日正式开工,于1999年国庆节前实现了外檐亮相,最后竣工时间按业主要求定在2003年6月
从1997年7月8日复工起,总承包单位北京建工集团调集了所属的7个土建公司和3个专业公司的16000多名建设者,经过日夜奋战,全面完成了东方广场94万耐建筑的结构、外檐装修、现场市政及庭院铺石、绿化的任务,全面实现了工程预定的目标
经检查验收东方广场工程质量获北京市工程结构质量最高奖—长城杯,在文明安全施工方面被北京市建委授予“北京市文明安全工地”称号
在基础施工中,曾创出在繁华闹市区24小时不间断作业,浇筑混凝土12839m3的全国最高纪录
1998年5月2日和1999年4月1日,主要投资方—香港长江实业集团董事局主席李嘉诚先生曾两次到现场视察,对总承包方北京建工集团在东方广场大型工程施工的组织管理工作给予了很高的评价,认为北京建工集团是一支很有实力的队伍,施工组织和现场管理井井有条
1999年9
