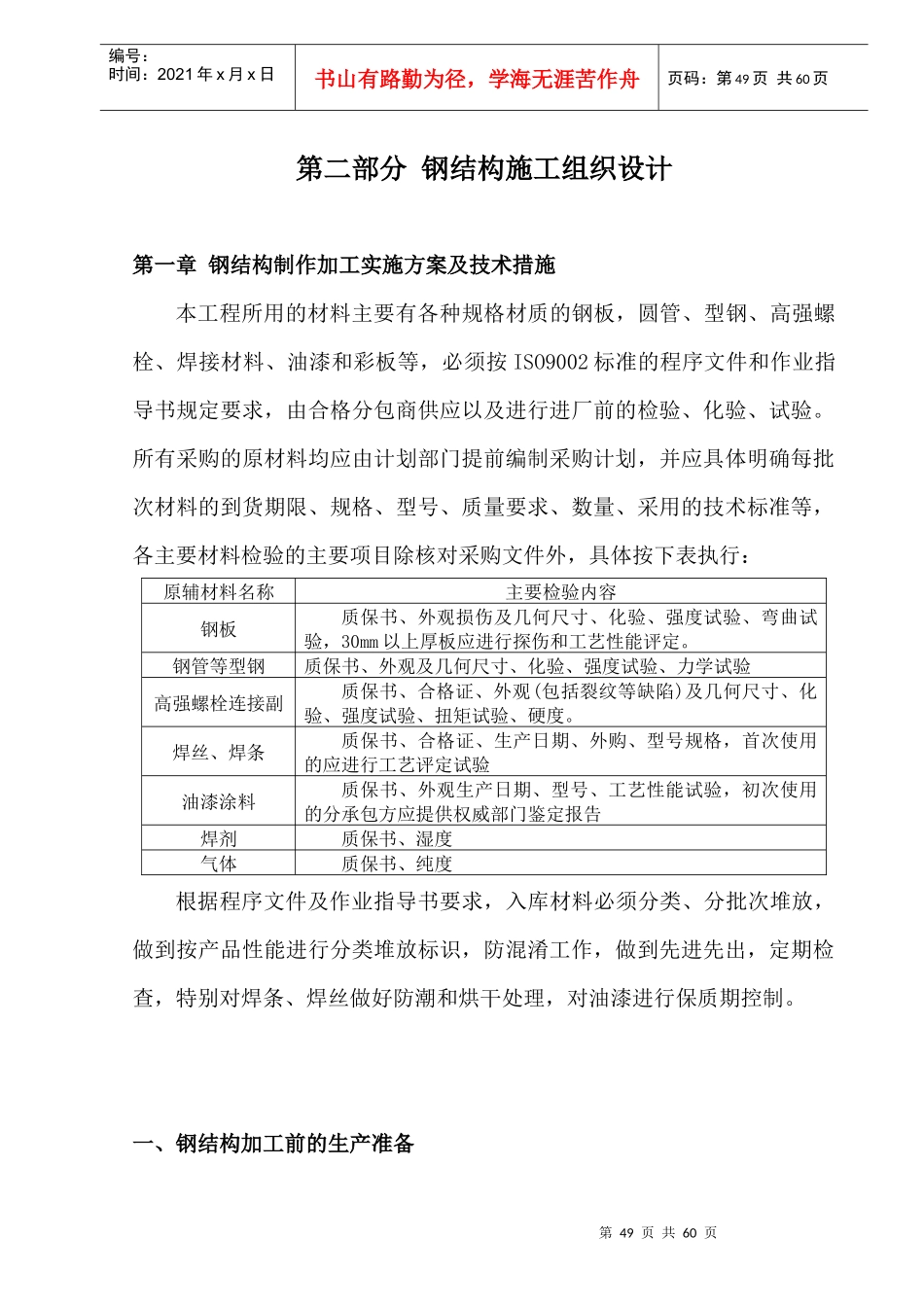

第49页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第49页共60页第二部分钢结构施工组织设计第一章钢结构制作加工实施方案及技术措施本工程所用的材料主要有各种规格材质的钢板,圆管、型钢、高强螺栓、焊接材料、油漆和彩板等,必须按ISO9002标准的程序文件和作业指导书规定要求,由合格分包商供应以及进行进厂前的检验、化验、试验
所有采购的原材料均应由计划部门提前编制采购计划,并应具体明确每批次材料的到货期限、规格、型号、质量要求、数量、采用的技术标准等,各主要材料检验的主要项目除核对采购文件外,具体按下表执行:原辅材料名称主要检验内容钢板质保书、外观损伤及几何尺寸、化验、强度试验、弯曲试验,30mm以上厚板应进行探伤和工艺性能评定
钢管等型钢质保书、外观及几何尺寸、化验、强度试验、力学试验高强螺栓连接副质保书、合格证、外观(包括裂纹等缺陷)及几何尺寸、化验、强度试验、扭矩试验、硬度
焊丝、焊条质保书、合格证、生产日期、外购、型号规格,首次使用的应进行工艺评定试验油漆涂料质保书、外观生产日期、型号、工艺性能试验,初次使用的分承包方应提供权威部门鉴定报告焊剂质保书、湿度气体质保书、纯度根据程序文件及作业指导书要求,入库材料必须分类、分批次堆放,做到按产品性能进行分类堆放标识,防混淆工作,做到先进先出,定期检查,特别对焊条、焊丝做好防潮和烘干处理,对油漆进行保质期控制
一、钢结构加工前的生产准备第50页共60页第49页共60页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第50页共60页1

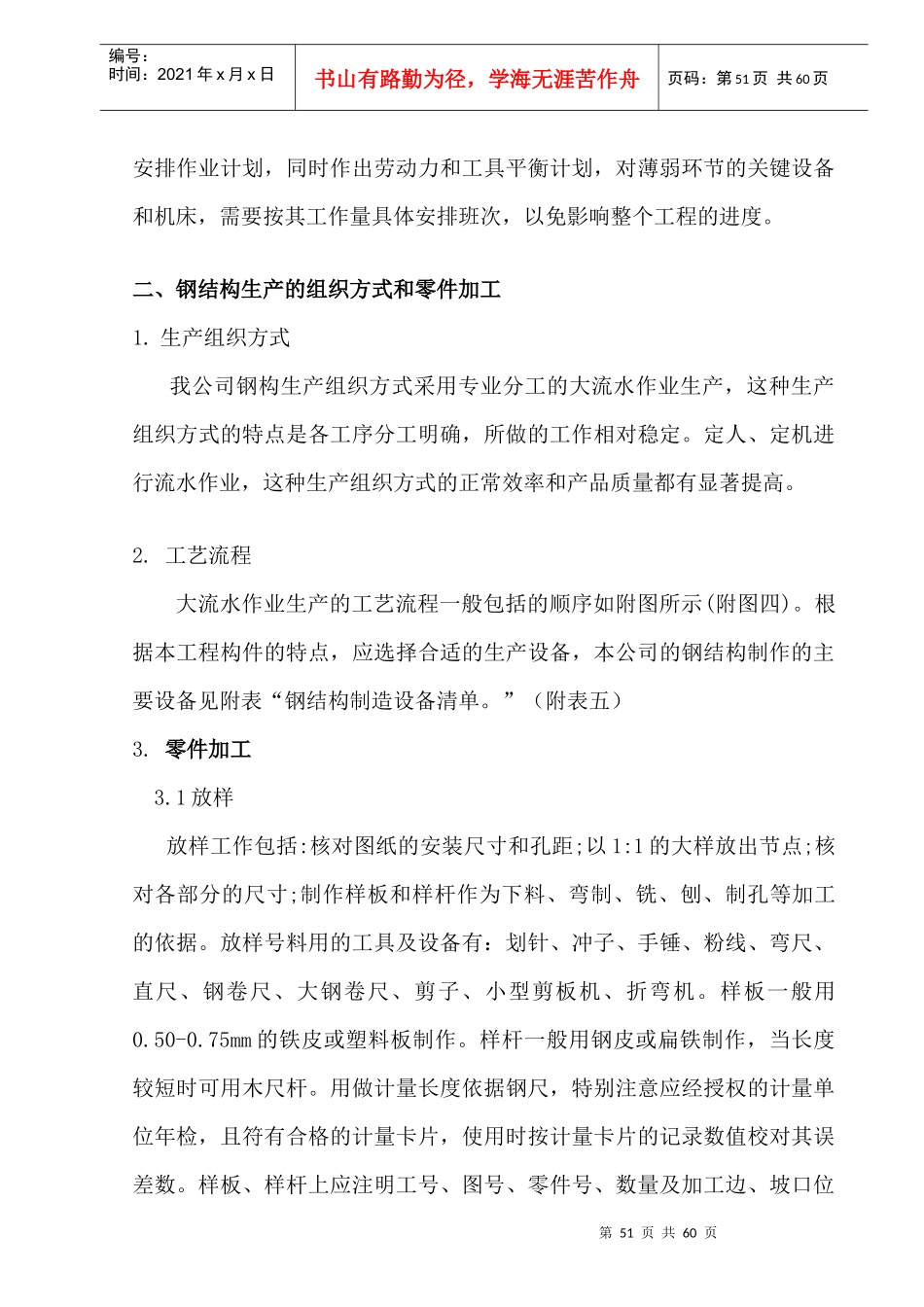

详图设计、图纸审查和原材料计划根据我公司的技术力量,结合本工程的设计图纸以及招标文件中所规定的要求进行构件下料的详图设计,翻样科进行原设计图深化设计,工艺科对翻样图进行工艺审查,这样可以结合工厂条件和施工习惯,便于采用先进的技术,经济效益较高
