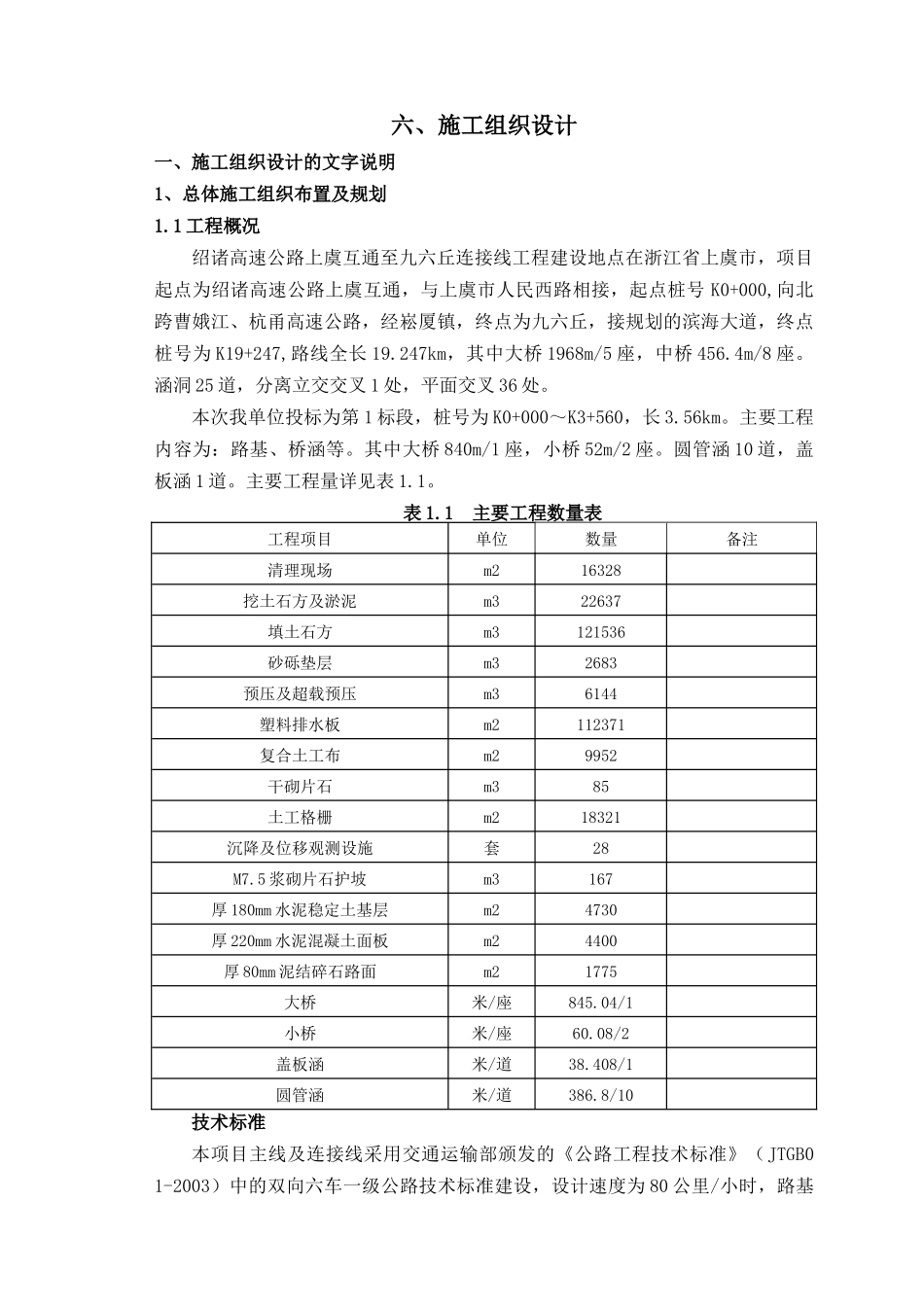

六、施工组织设计一、施工组织设计的文字说明1、总体施工组织布置及规划1
1工程概况绍诸高速公路上虞互通至九六丘连接线工程建设地点在浙江省上虞市,项目起点为绍诸高速公路上虞互通,与上虞市人民西路相接,起点桩号K0+000,向北跨曹娥江、杭甬高速公路,经崧厦镇,终点为九六丘,接规划的滨海大道,终点桩号为K19+247,路线全长19
247km,其中大桥1968m/5座,中桥456
涵洞25道,分离立交交叉1处,平面交叉36处
本次我单位投标为第1标段,桩号为K0+000~K3+560,长3
主要工程内容为:路基、桥涵等
其中大桥840m/1座,小桥52m/2座
圆管涵10道,盖板涵1道
主要工程量详见表1
1主要工程数量表工程项目单位数量备注清理现场m216328挖土石方及淤泥m322637填土石方m3121536砂砾垫层m32683预压及超载预压m36144塑料排水板m2112371复合土工布m29952干砌片石m385土工格栅m218321沉降及位移观测设施套28M7
5浆砌片石护坡m3167厚180mm水泥稳定土基层m24730厚220mm水泥混凝土面板m24400厚80mm泥结碎石路面m21775大桥米/座845
04/1小桥米/座60
08/2盖板涵米/道38
408/1圆管涵米/道386
8/10技术标准本项目主线及连接线采用交通运输部颁发的《公路工程技术标准》(JTGB01-2003)中的双向六车一级公路技术标准建设,设计速度为80公里/小时,路基宽35m,行车道宽度6×3
75m,平曲线最小半径1000m,最大纵坡2
桥涵设计汽车荷载等级为公路-I级;大、中、小桥、涵洞及路基设计洪水频率为1/100年

2设备、人员动员周期和设备、人员、材料运到施工现场的方法工程中标后,我单位将在5日内做好人员、设备的动员和安排部署
