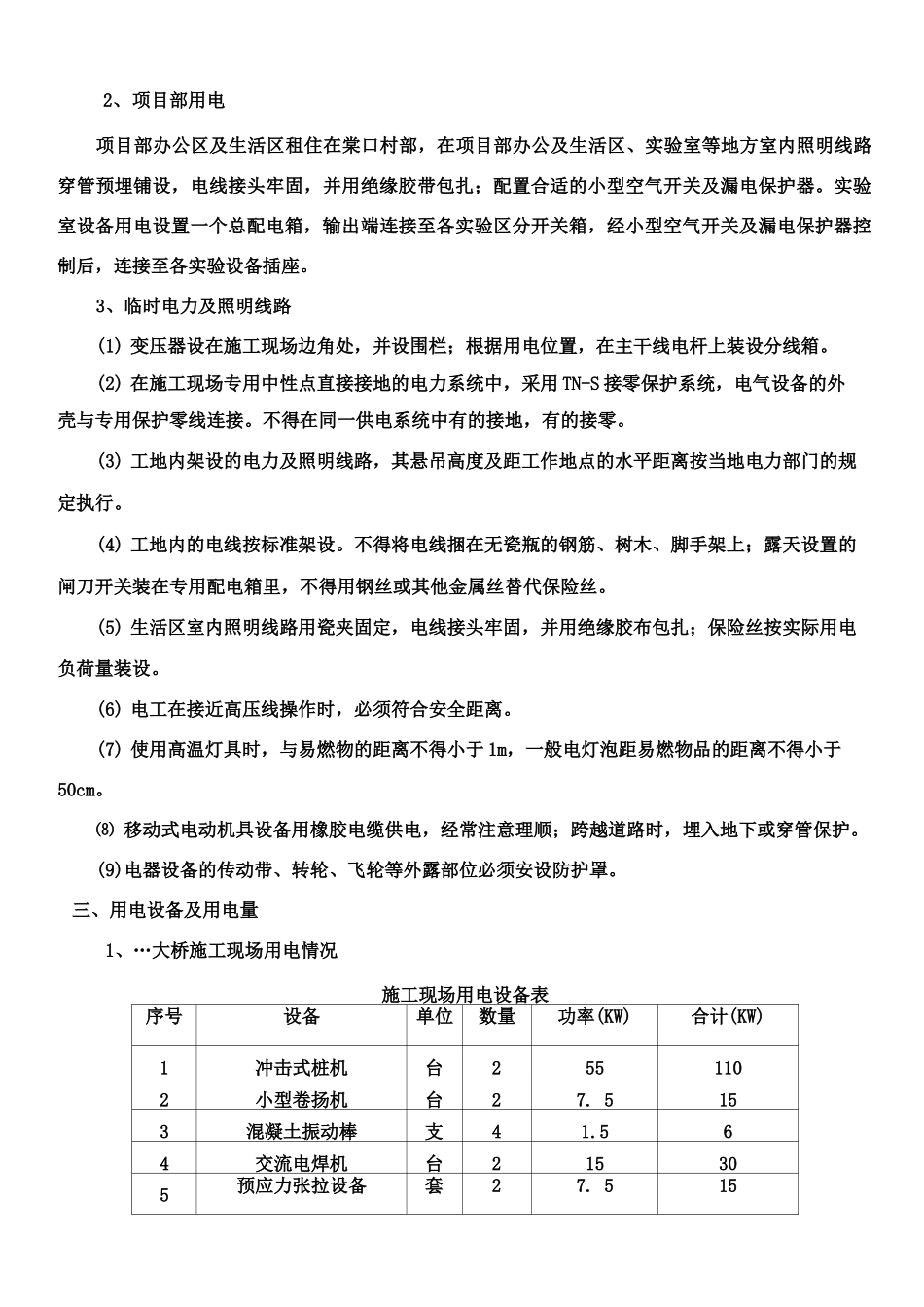

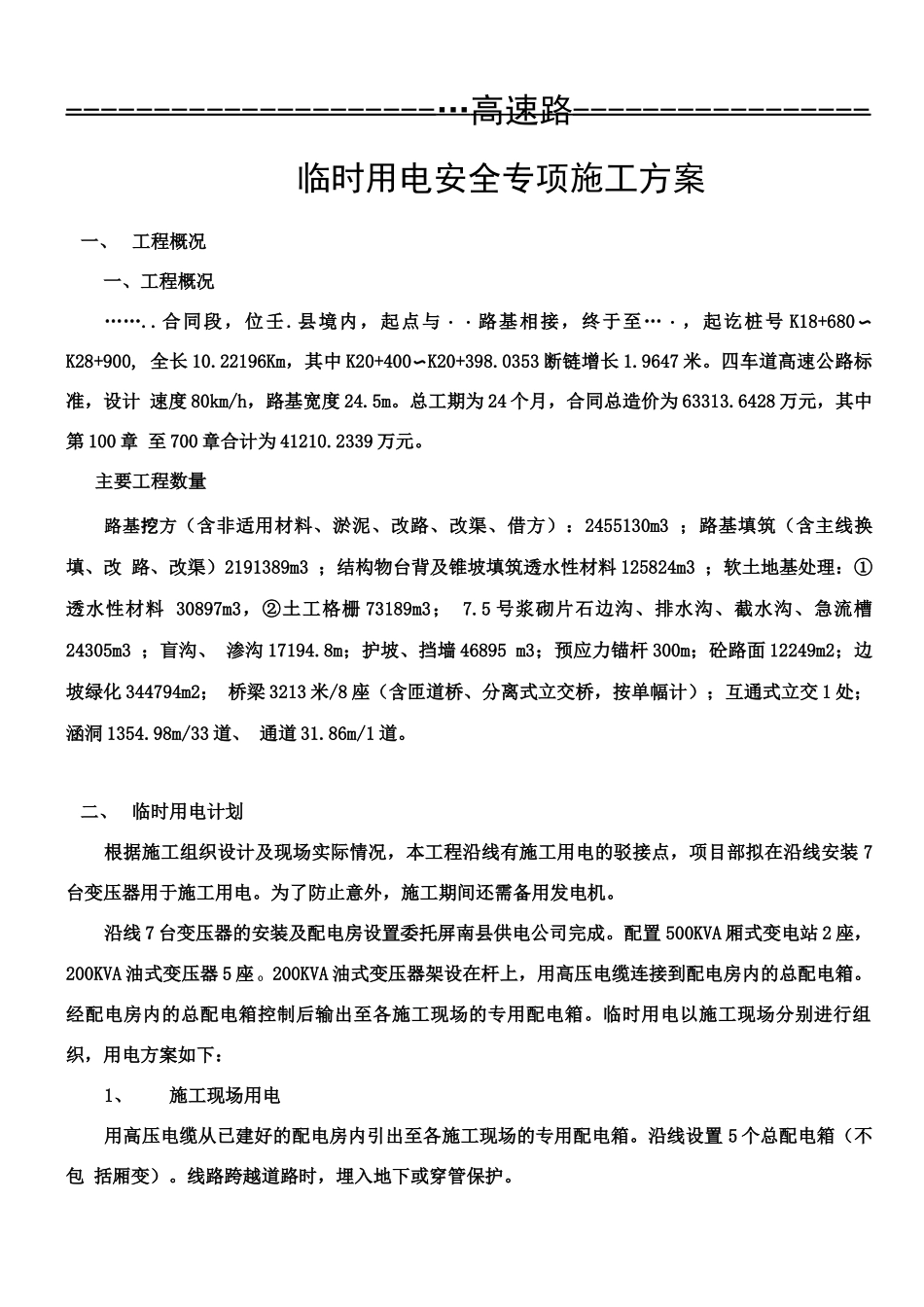

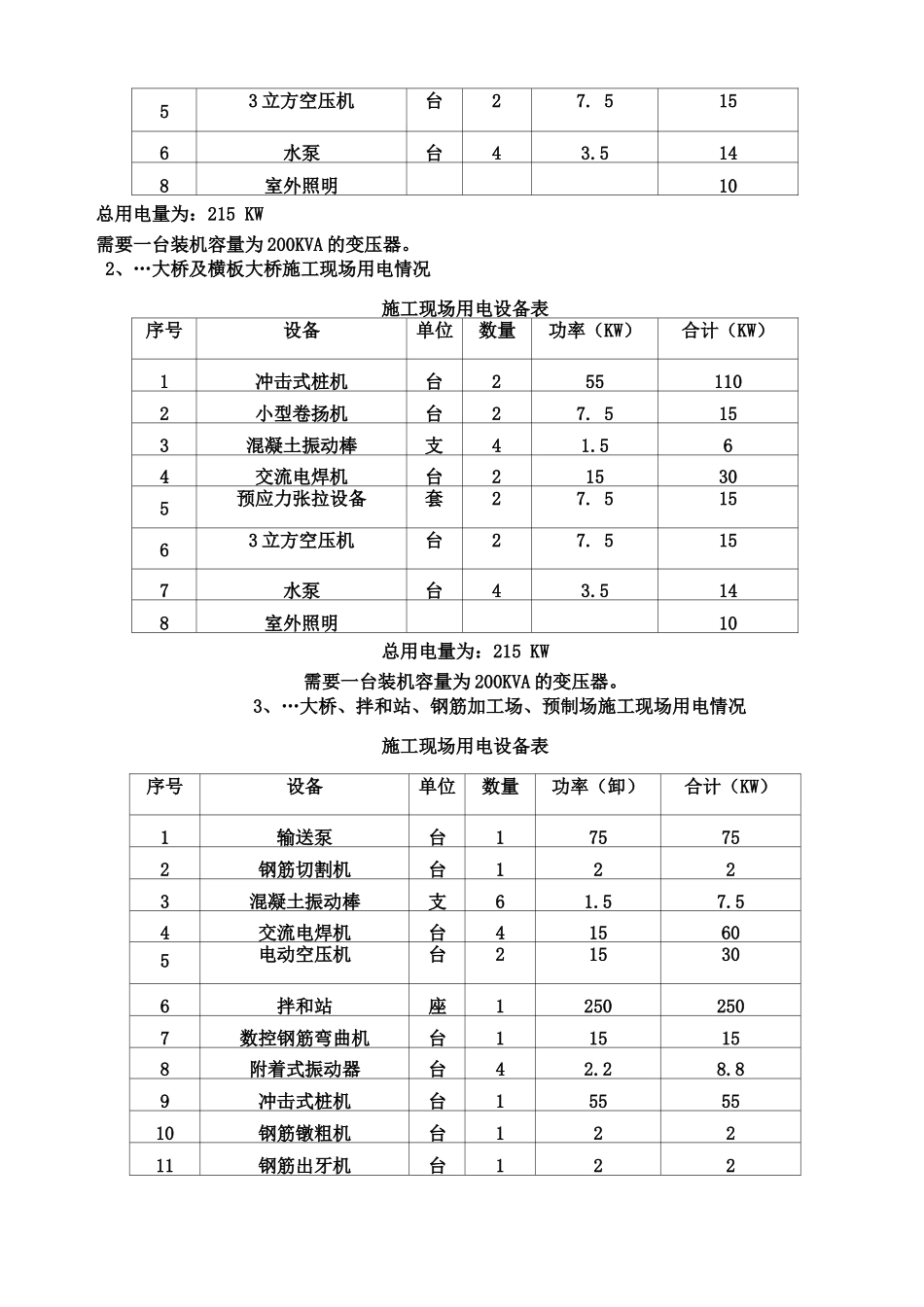

---------------------…高速路-----------------临时用电安全专项施工方案一、工程概况一、工程概况……
合同段,位壬
县境内,起点与・・路基相接,终于至…・,起讫桩号K18+680〜K28+900,全长10
22196Km,其中K20+400〜K20+398
0353断链增长1
四车道高速公路标准,设计速度80km/h,路基宽度24
总工期为24个月,合同总造价为63313
6428万元,其中第100章至700章合计为41210
2339万元
主要工程数量路基挖方(含非适用材料、淤泥、改路、改渠、借方):2455130m3;路基填筑(含主线换填、改路、改渠)2191389m3;结构物台背及锥坡填筑透水性材料125824m3;软土地基处理:①透水性材料30897m3,②土工格栅73189m3;7
5号浆砌片石边沟、排水沟、截水沟、急流槽24305m3;盲沟、渗沟17194
8m;护坡、挡墙46895m3;预应力锚杆300m;砼路面12249m2;边坡绿化344794m2;桥梁3213米/8座(含匝道桥、分离式立交桥,按单幅计);互通式立交1处;涵洞1354
98m/33道、通道31
86m/1道
二、临时用电计划根据施工组织设计及现场实际情况,本工程沿线有施工用电的驳接点,项目部拟在沿线安装7台变压器用于施工用电
为了防止意外,施工期间还需备用发电机
沿线7台变压器的安装及配电房设置委托屏南县供电公司完成
配置500KVA厢式变电站2座,200KVA油式变压器5座o200KVA油式变压器架设在杆上,用高压电缆连接到配电房内的总配电箱
经配电房内的总配电箱控制后输出至各施工现场的专用配电箱
临时用电以施工现场分别进行组织,用电方案如下:1、施工现场用电用高压电缆从已建好的配电房内引出至各施工现场的专用配电箱
沿线设置5个总配
