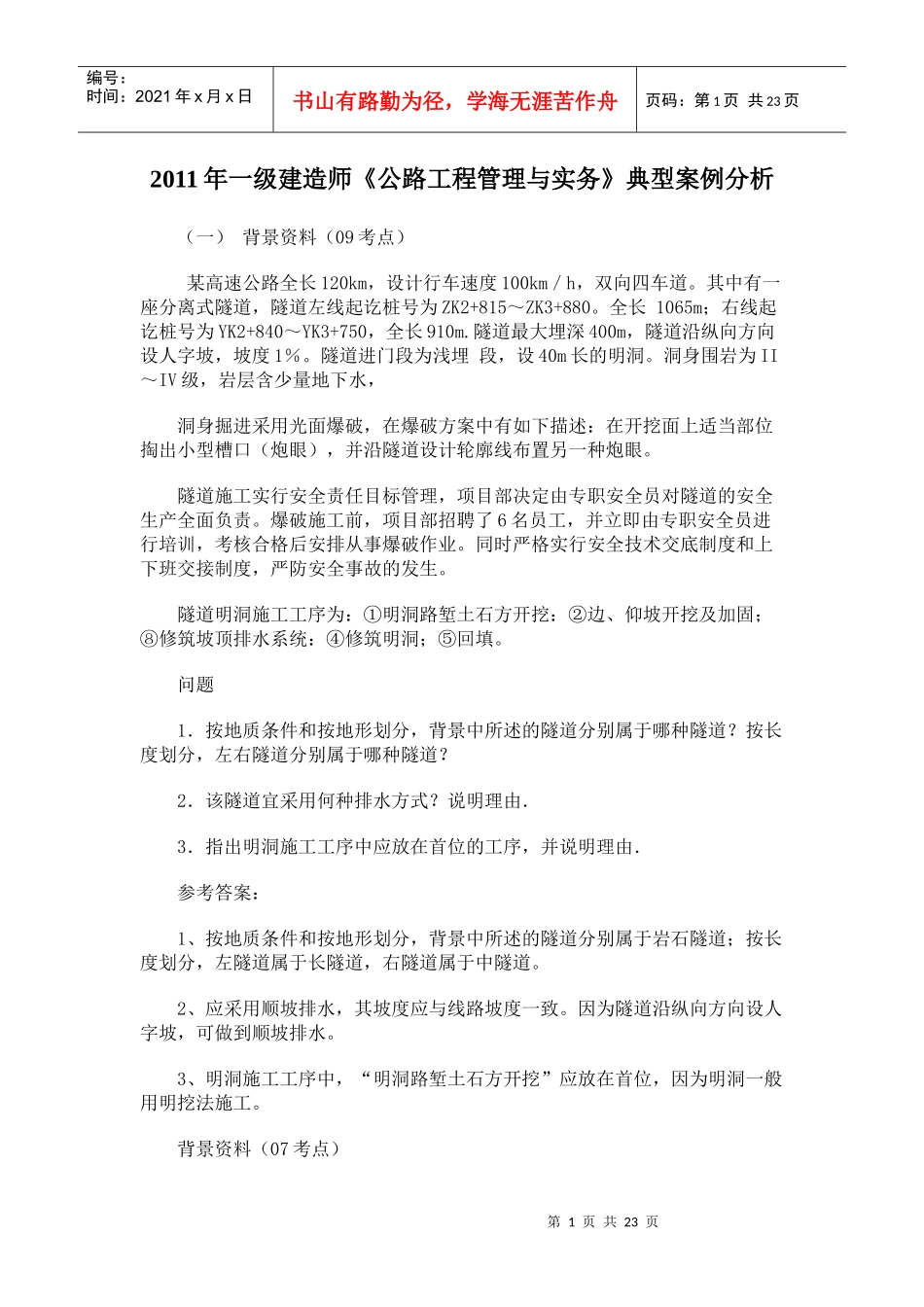

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页2011年一级建造师《公路工程管理与实务》典型案例分析(一)背景资料(09考点)某高速公路全长120km,设计行车速度100km/h,双向四车道
其中有一座分离式隧道,隧道左线起讫桩号为ZK2+815~ZK3+880
全长1065m;右线起讫桩号为YK2+840~YK3+750,全长910m
隧道最大埋深400m,隧道沿纵向方向设人字坡,坡度1%
隧道进门段为浅埋段,设40m长的明洞
洞身围岩为II~IV级,岩层含少量地下水,洞身掘进采用光面爆破,在爆破方案中有如下描述:在开挖面上适当部位掏出小型槽口(炮眼),并沿隧道设计轮廓线布置另一种炮眼
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责
爆破施工前,项目部招聘了6名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业
同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生
隧道明洞施工工序为:①明洞路堑土石方开挖:②边、仰坡开挖及加固;⑧修筑坡顶排水系统:④修筑明洞;⑤回填
问题1.按地质条件和按地形划分,背景中所述的隧道分别属于哪种隧道
按长度划分,左右隧道分别属于哪种隧道
2.该隧道宜采用何种排水方式
说明理由.3.指出明洞施工工序中应放在首位的工序,并说明理由.参考答案:1、按地质条件和按地形划分,背景中所述的隧道分别属于岩石隧道;按长度划分,左隧道属于长隧道,右隧道属于中隧道
2、应采用顺坡排水,其坡度应与线路坡度一致
因为隧道沿纵向方向设人字坡,可做到顺坡排水
3、明洞施工工序中,“明洞路堑土石方开挖”应放在首位,因为明洞一般用明挖法施工

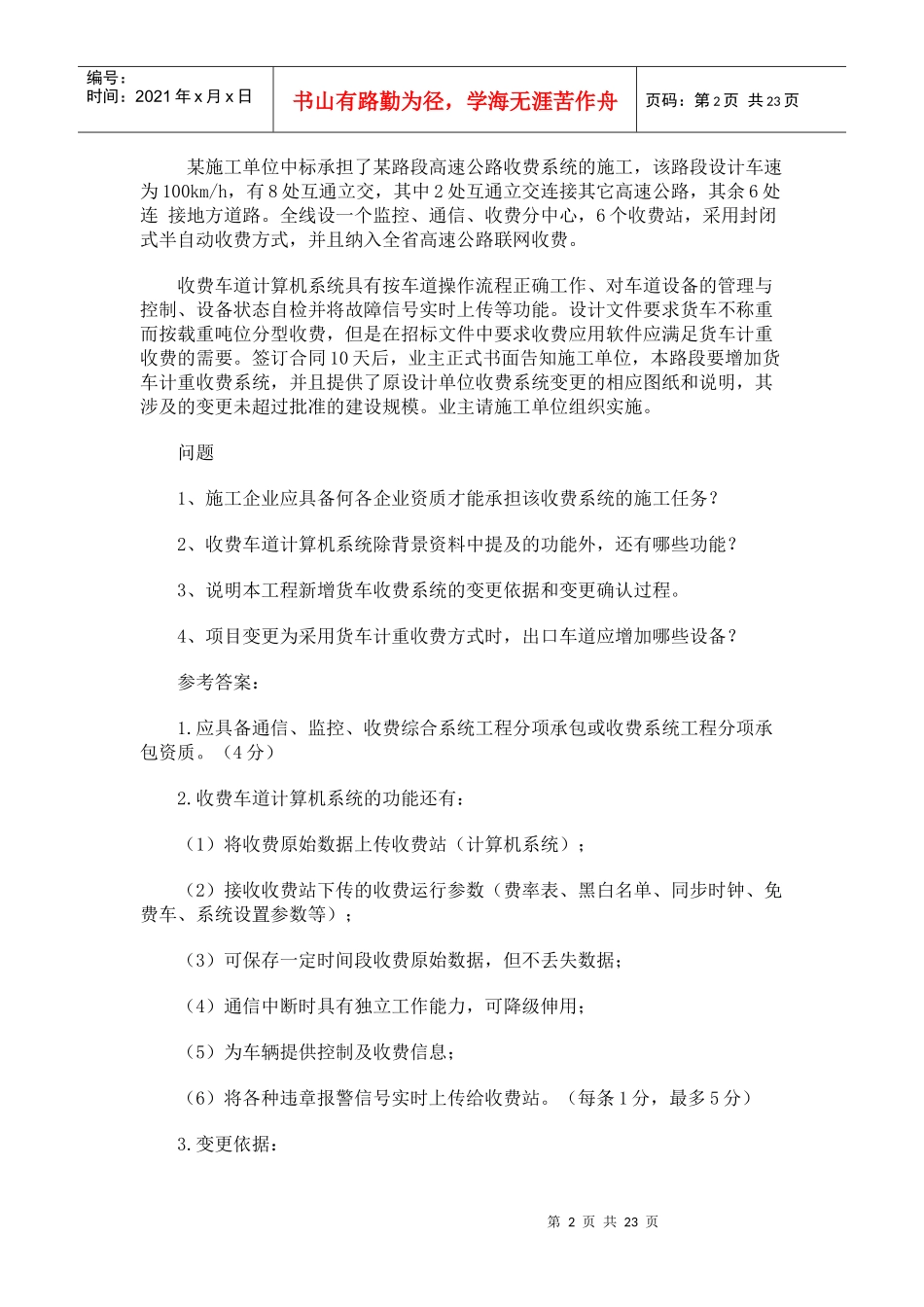

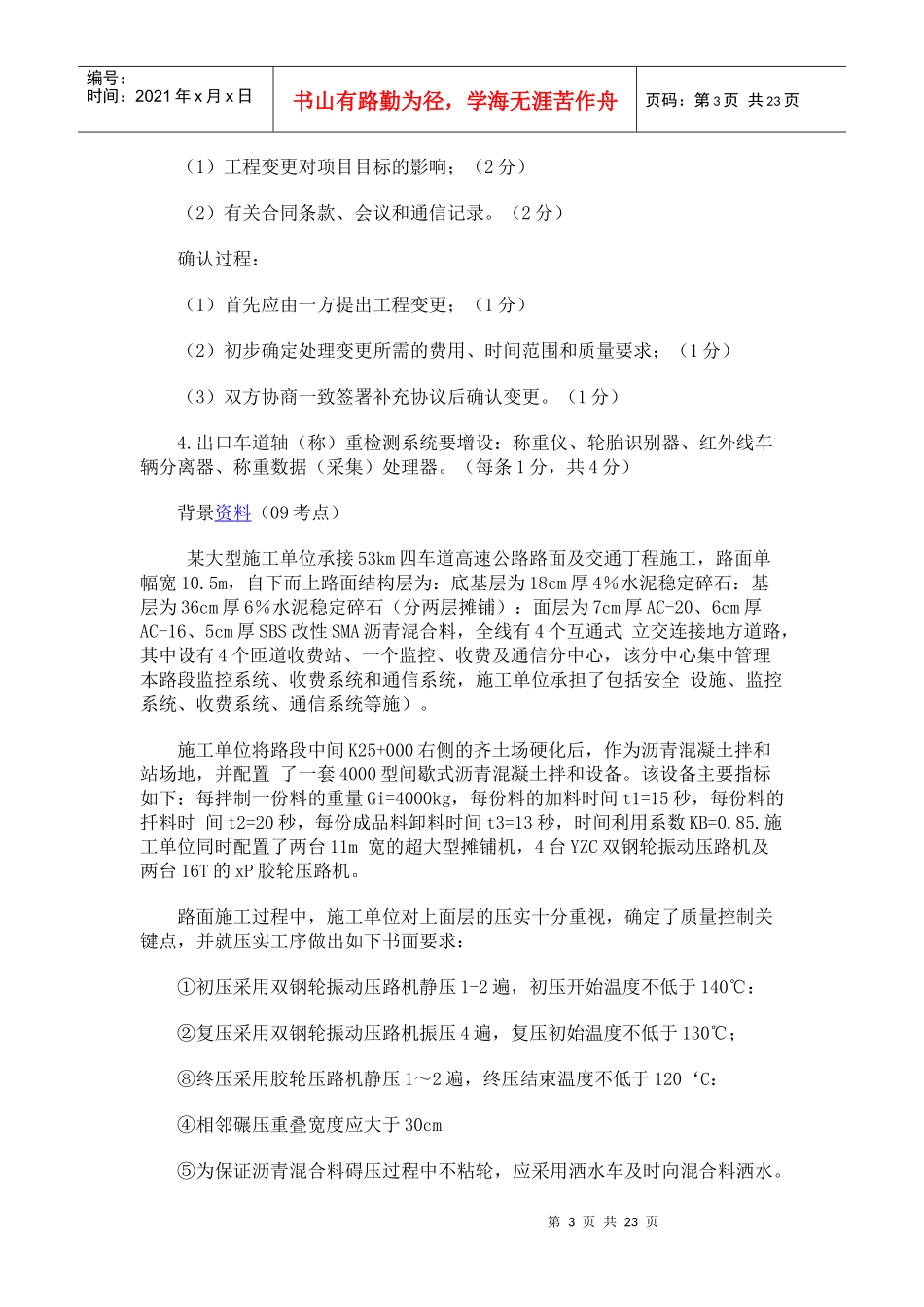

背景资料(07考点)第2页共23页第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页某施工
