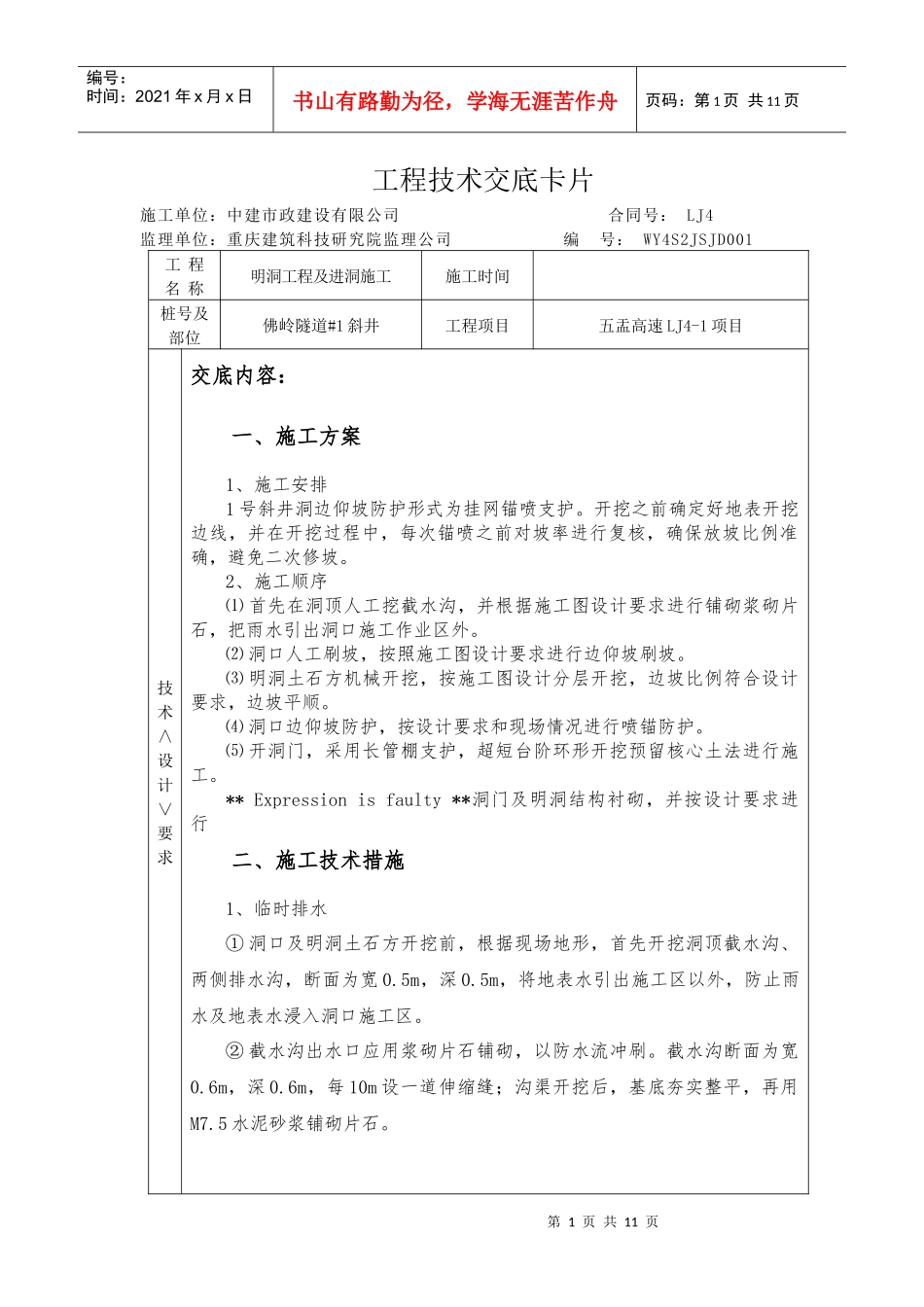

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页工程技术交底卡片施工单位:中建市政建设有限公司合同号:LJ4监理单位:重庆建筑科技研究院监理公司编号:WY4S2JSJD001工程名称明洞工程及进洞施工施工时间桩号及部位佛岭隧道#1斜井工程项目五盂高速LJ4-1项目技术∧设计∨要求交底内容:一、施工方案1、施工安排1号斜井洞边仰坡防护形式为挂网锚喷支护
开挖之前确定好地表开挖边线,并在开挖过程中,每次锚喷之前对坡率进行复核,确保放坡比例准确,避免二次修坡
2、施工顺序⑴首先在洞顶人工挖截水沟,并根据施工图设计要求进行铺砌浆砌片石,把雨水引出洞口施工作业区外
⑵洞口人工刷坡,按照施工图设计要求进行边仰坡刷坡
⑶明洞土石方机械开挖,按施工图设计分层开挖,边坡比例符合设计要求,边坡平顺
⑷洞口边仰坡防护,按设计要求和现场情况进行喷锚防护
⑸开洞门,采用长管棚支护,超短台阶环形开挖预留核心土法进行施工
**Expressionisfaulty**洞门及明洞结构衬砌,并按设计要求进行二、施工技术措施1、临时排水①洞口及明洞土石方开挖前,根据现场地形,首先开挖洞顶截水沟、两侧排水沟,断面为宽0
5m,将地表水引出施工区以外,防止雨水及地表水浸入洞口施工区
②截水沟出水口应用浆砌片石铺砌,以防水流冲刷
截水沟断面为宽0
6m,每10m设一道伸缩缝;沟渠开挖后,基底夯实整平,再用M7
5水泥砂浆铺砌片石

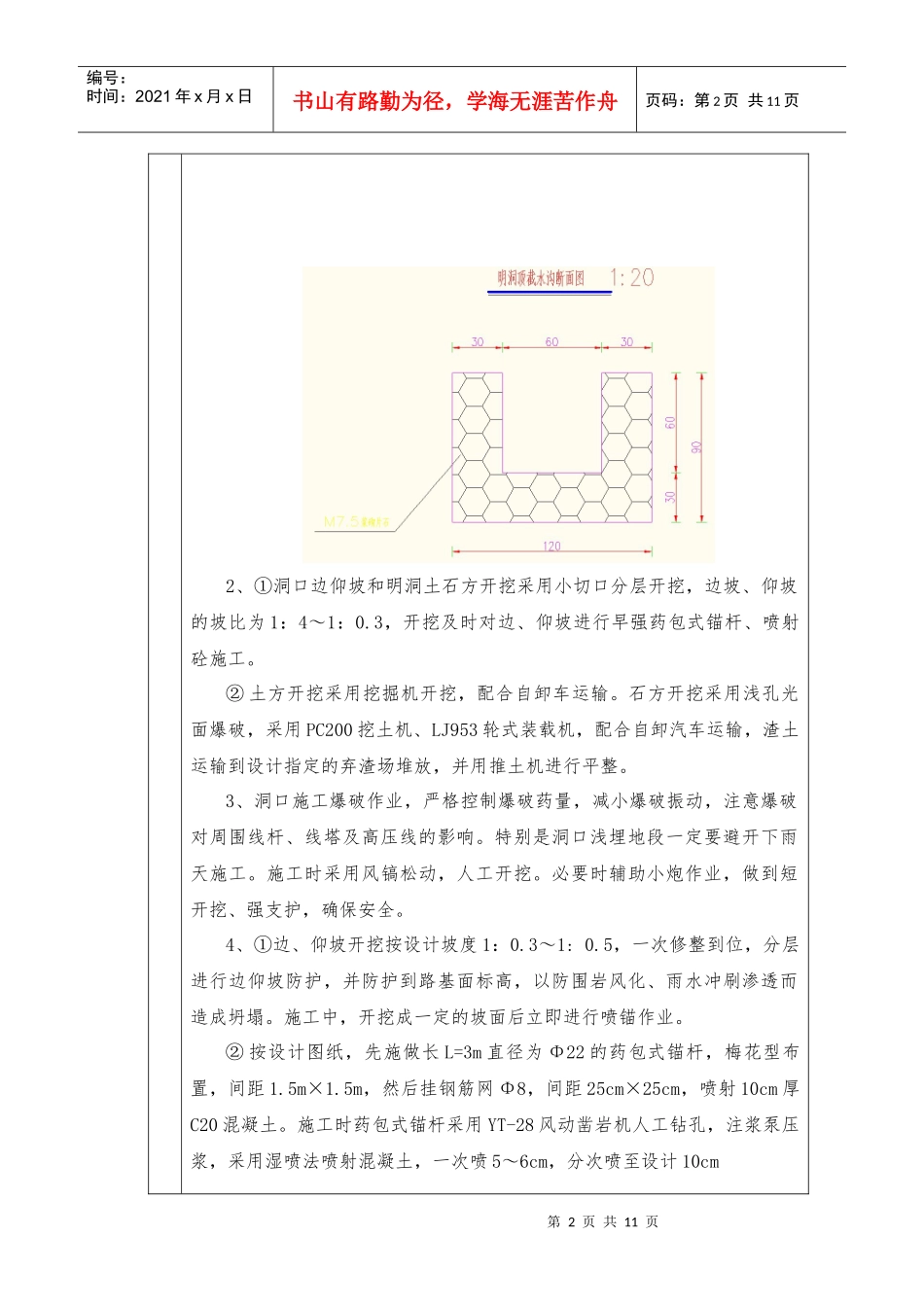

第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页2、①洞口边仰坡和明洞土石方开挖采用小切口分层开挖,边坡、仰坡的坡比为1:4~1:0
3,开挖及时对边、仰坡进行早强药包式锚杆、喷射砼施工
②土方开挖采用挖掘机开挖,配合自卸车运输
石方开挖采用浅孔光面爆破,采用PC
