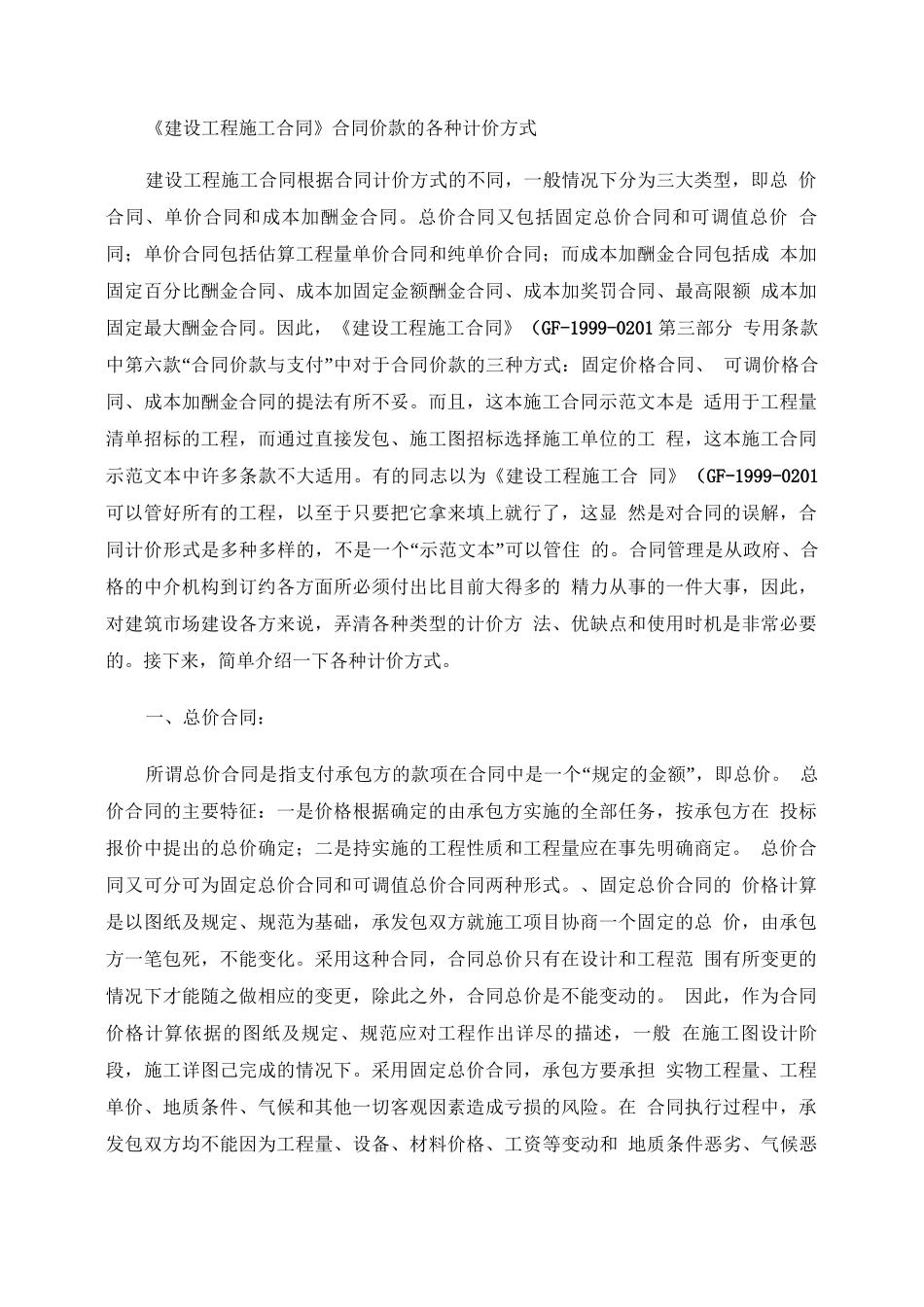

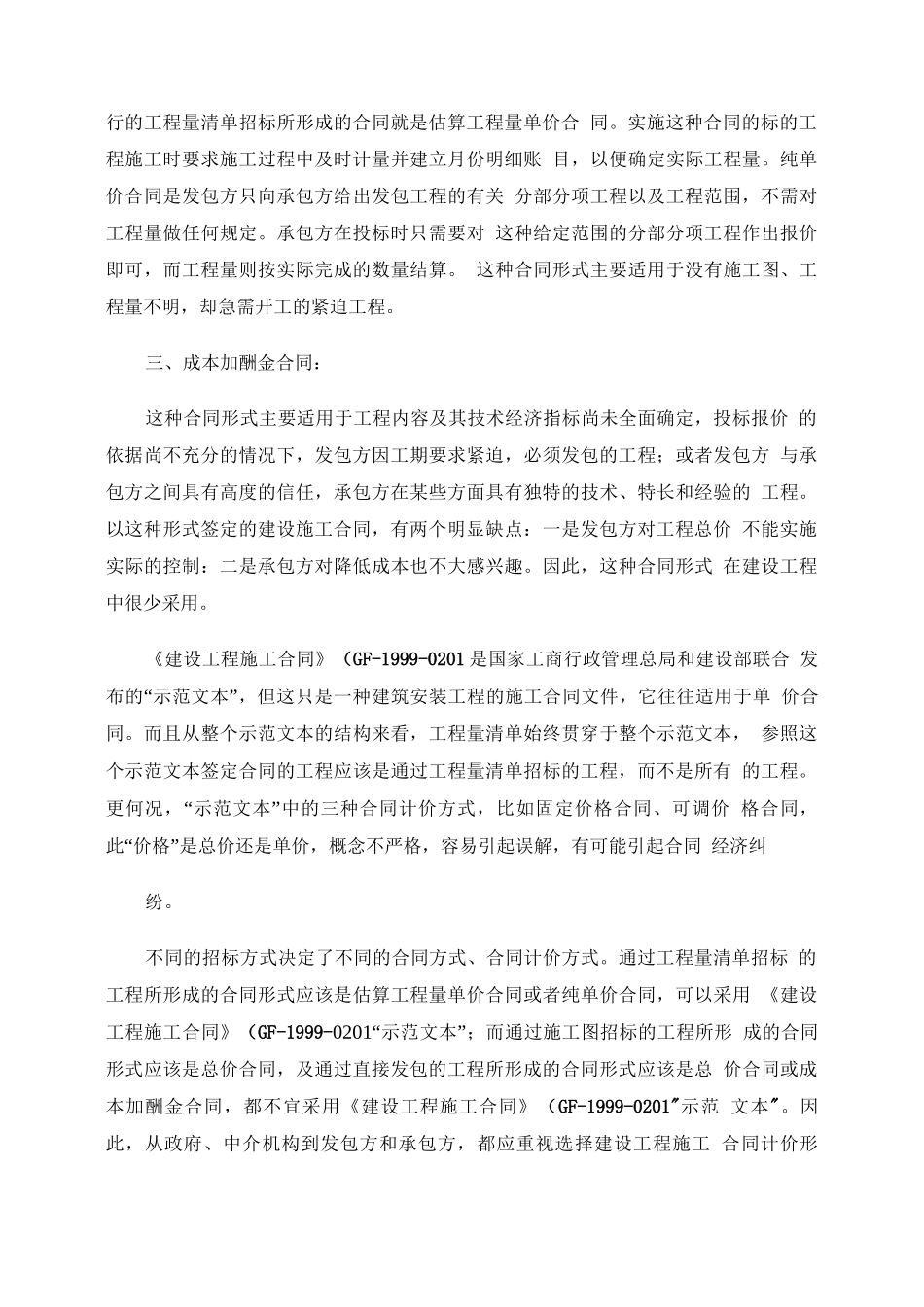

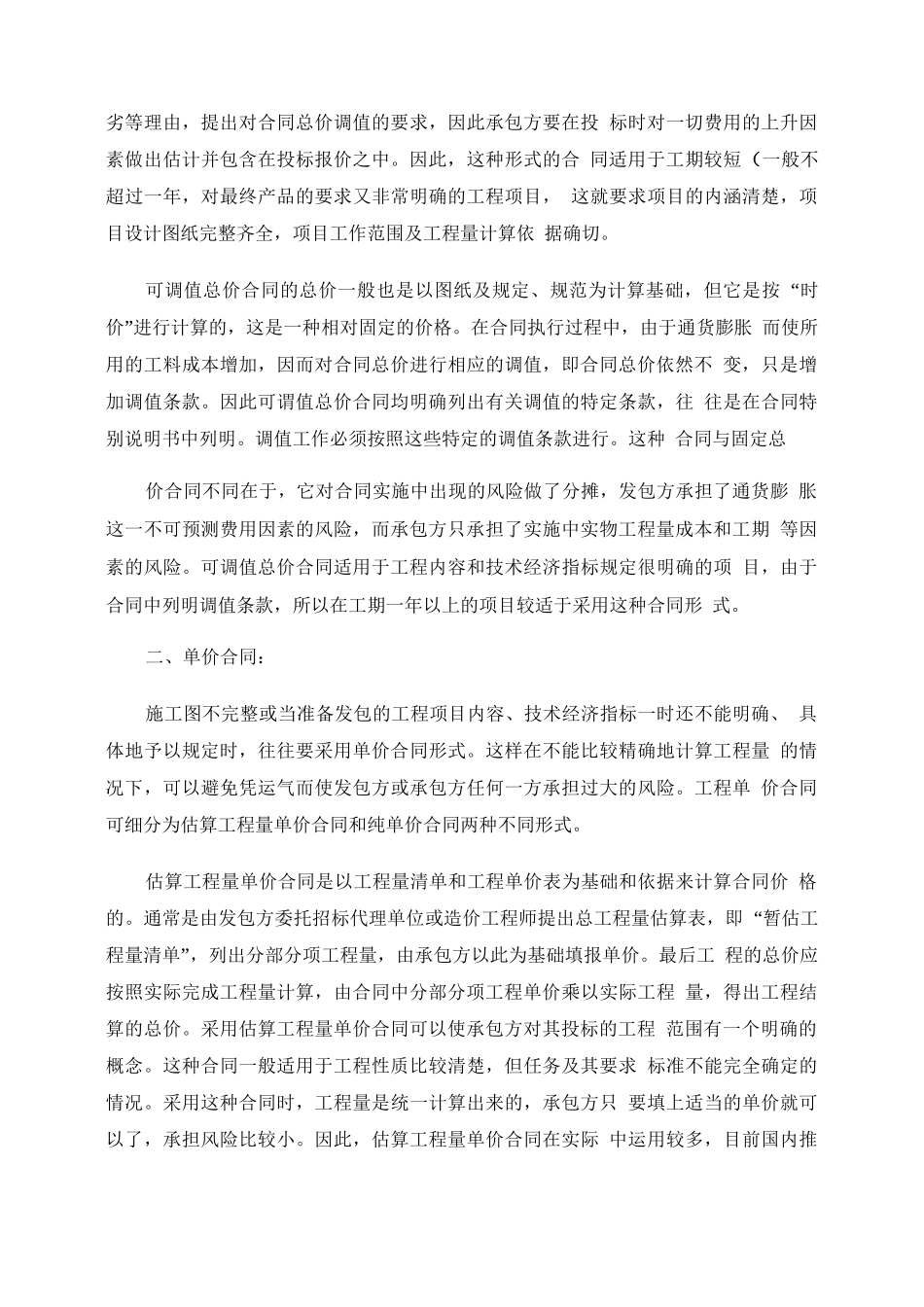

《建设工程施工合同》合同价款的各种计价方式建设工程施工合同根据合同计价方式的不同,一般情况下分为三大类型,即总价合同、单价合同和成本加酬金合同
总价合同又包括固定总价合同和可调值总价合同;单价合同包括估算工程量单价合同和纯单价合同;而成本加酬金合同包括成本加固定百分比酬金合同、成本加固定金额酬金合同、成本加奖罚合同、最高限额成本加固定最大酬金合同
因此,《建设工程施工合同》(GF-1999-0201第三部分专用条款中第六款“合同价款与支付”中对于合同价款的三种方式:固定价格合同、可调价格合同、成本加酬金合同的提法有所不妥
而且,这本施工合同示范文本是适用于工程量清单招标的工程,而通过直接发包、施工图招标选择施工单位的工程,这本施工合同示范文本中许多条款不大适用
有的同志以为《建设工程施工合同》(GF-1999-0201可以管好所有的工程,以至于只要把它拿来填上就行了,这显然是对合同的误解,合同计价形式是多种多样的,不是一个“示范文本”可以管住的
合同管理是从政府、合格的中介机构到订约各方面所必须付出比目前大得多的精力从事的一件大事,因此,对建筑市场建设各方来说,弄清各种类型的计价方法、优缺点和使用时机是非常必要的
接下来,简单介绍一下各种计价方式
一、总价合同:所谓总价合同是指支付承包方的款项在合同中是一个“规定的金额”,即总价
总价合同的主要特征:一是价格根据确定的由承包方实施的全部任务,按承包方在投标报价中提出的总价确定;二是持实施的工程性质和工程量应在事先明确商定
总价合同又可分可为固定总价合同和可调值总价合同两种形式
、固定总价合同的价格计算是以图纸及规定、规范为基础,承发包双方就施工项目协商一个固定的总价,由承包方一笔包死,不能变化
采用这种合同,合同总价只有在设计和工程范围有所变更的情况下才能随之做相应的变更,除此之外,合同总价是不能变动的
因此,作为合同价格计
