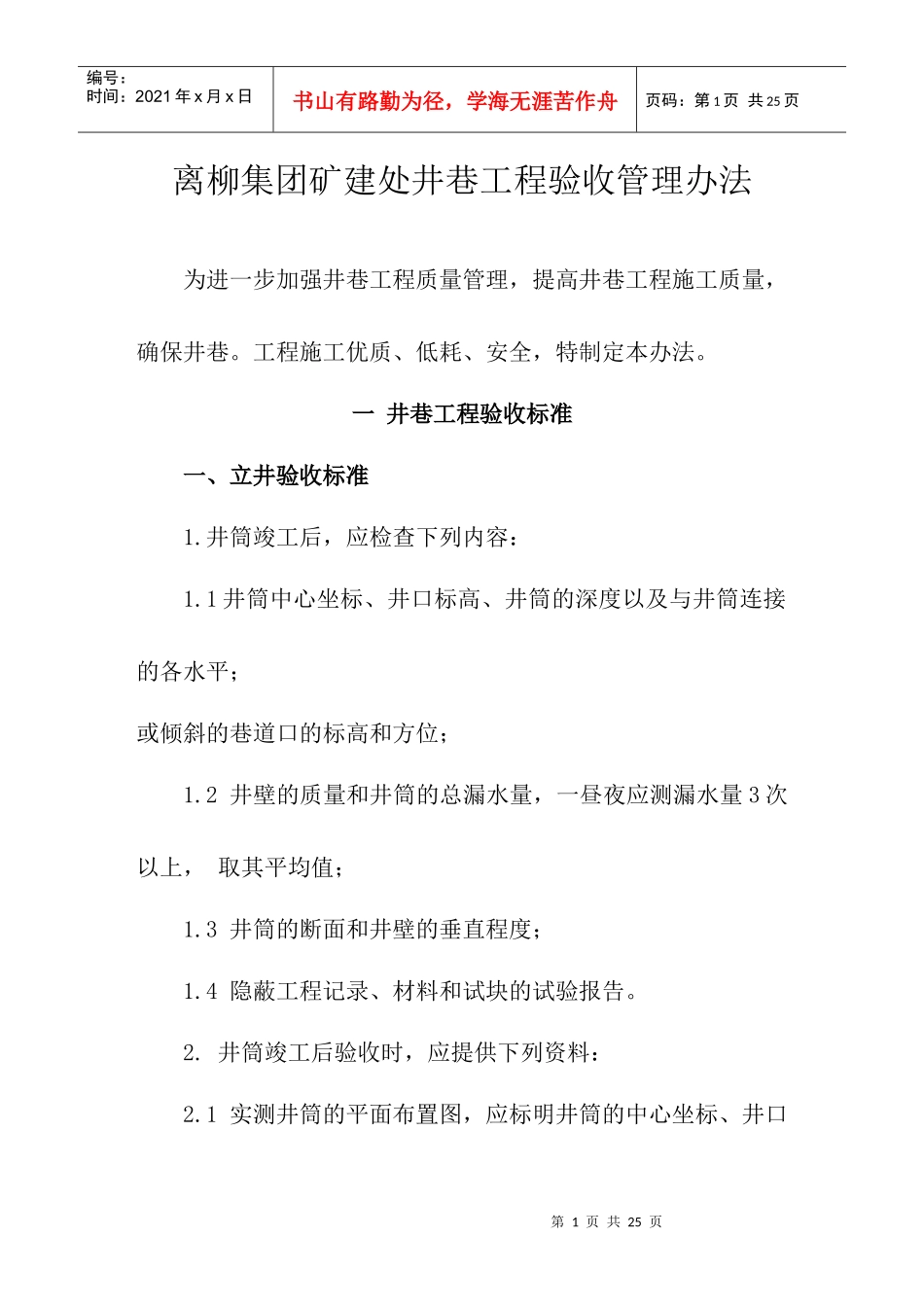

第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共25页离柳集团矿建处井巷工程验收管理办法为进一步加强井巷工程质量管理,提高井巷工程施工质量,确保井巷
工程施工优质、低耗、安全,特制定本办法
一井巷工程验收标准一、立井验收标准1
井筒竣工后,应检查下列内容:1
1井筒中心坐标、井口标高、井筒的深度以及与井筒连接的各水平;或倾斜的巷道口的标高和方位;1
2井壁的质量和井筒的总漏水量,一昼夜应测漏水量3次以上,取其平均值;1
3井筒的断面和井壁的垂直程度;1
4隐蔽工程记录、材料和试块的试验报告
井筒竣工后验收时,应提供下列资料:2

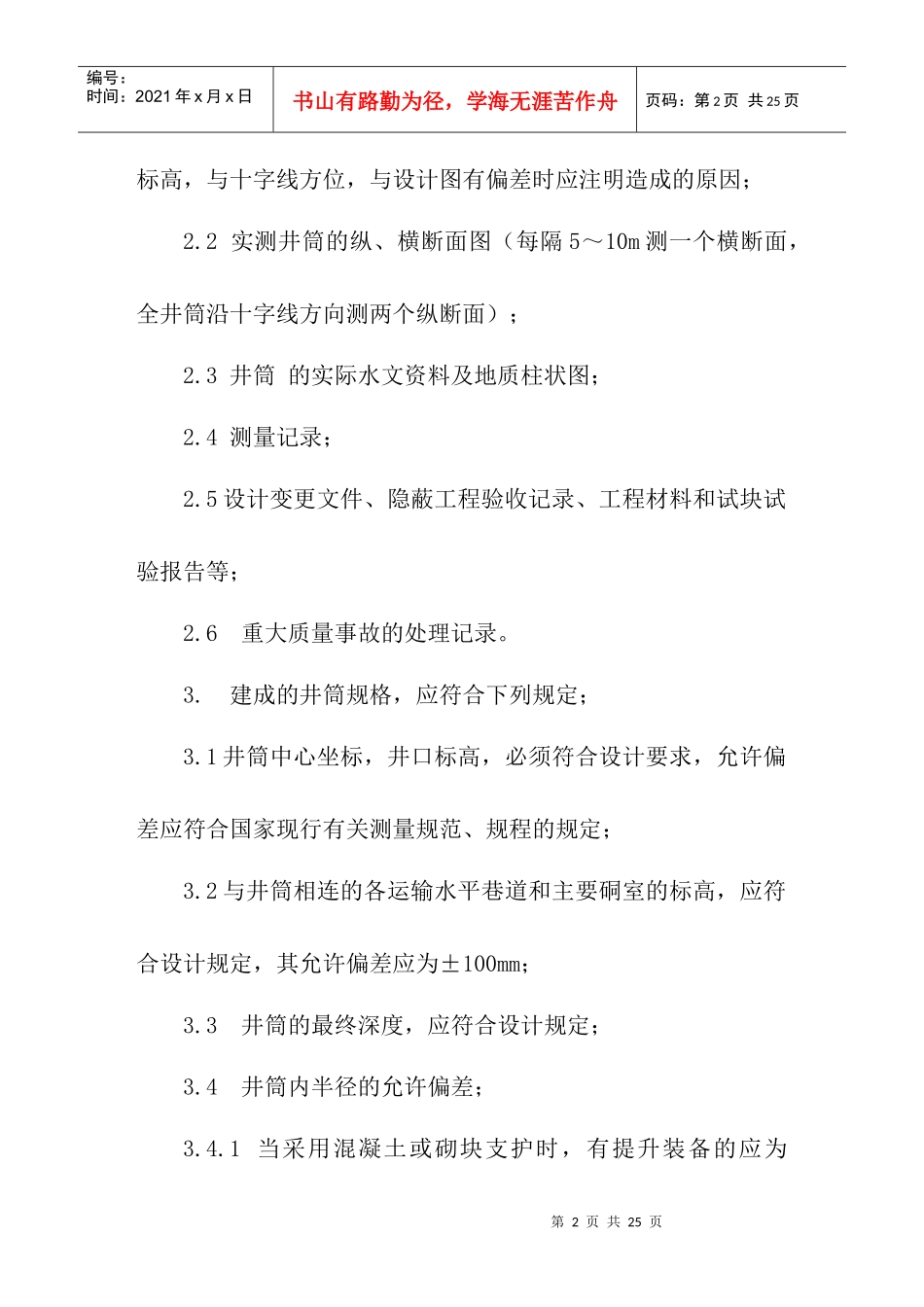

1实测井筒的平面布置图,应标明井筒的中心坐标、井口第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共25页标高,与十字线方位,与设计图有偏差时应注明造成的原因;2
2实测井筒的纵、横断面图(每隔5~10m测一个横断面,全井筒沿十字线方向测两个纵断面);2
3井筒的实际水文资料及地质柱状图;2
4测量记录;2
5设计变更文件、隐蔽工程验收记录、工程材料和试块试验报告等;2
6重大质量事故的处理记录
建成的井筒规格,应符合下列规定;3
1井筒中心坐标,井口标高,必须符合设计要求,允许偏差应符合国家现行有关测量规范、规程的规定;3
2与井筒相连的各运输水平巷道和主要硐室的标高,应符合设计规定,其允许偏差应为±100mm;3
3井筒的最终深度,应符合设计规定;3
4井筒内半径的允许偏差;3

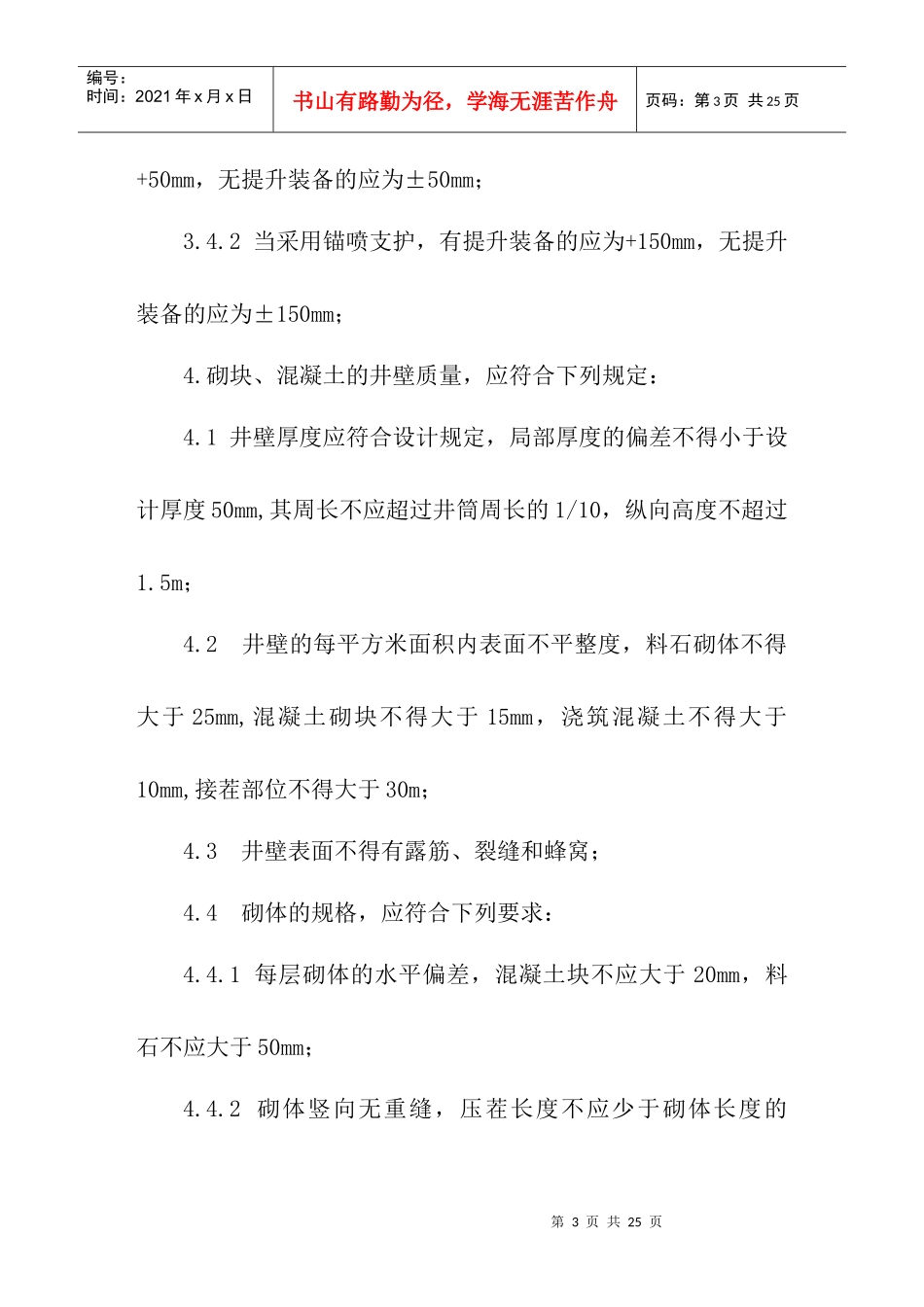

1当采用混凝土或砌块支护时,有提升装备的应为第3页共25页第2页共25页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共25页+50mm,无提升装备的应为±50mm;3
2当采用锚喷支护,有提升装备的应为+150mm,无提升装备的应为±15
