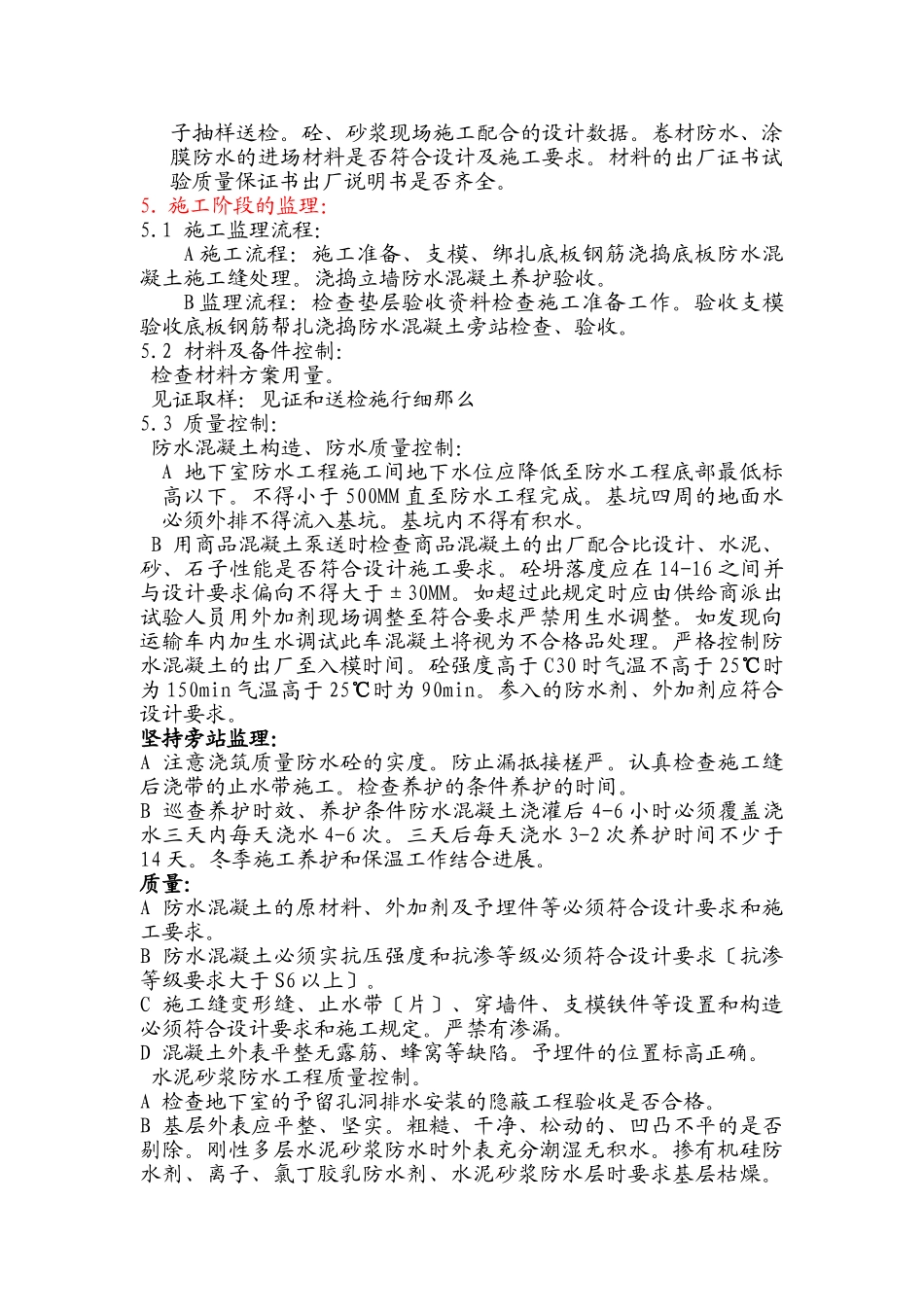

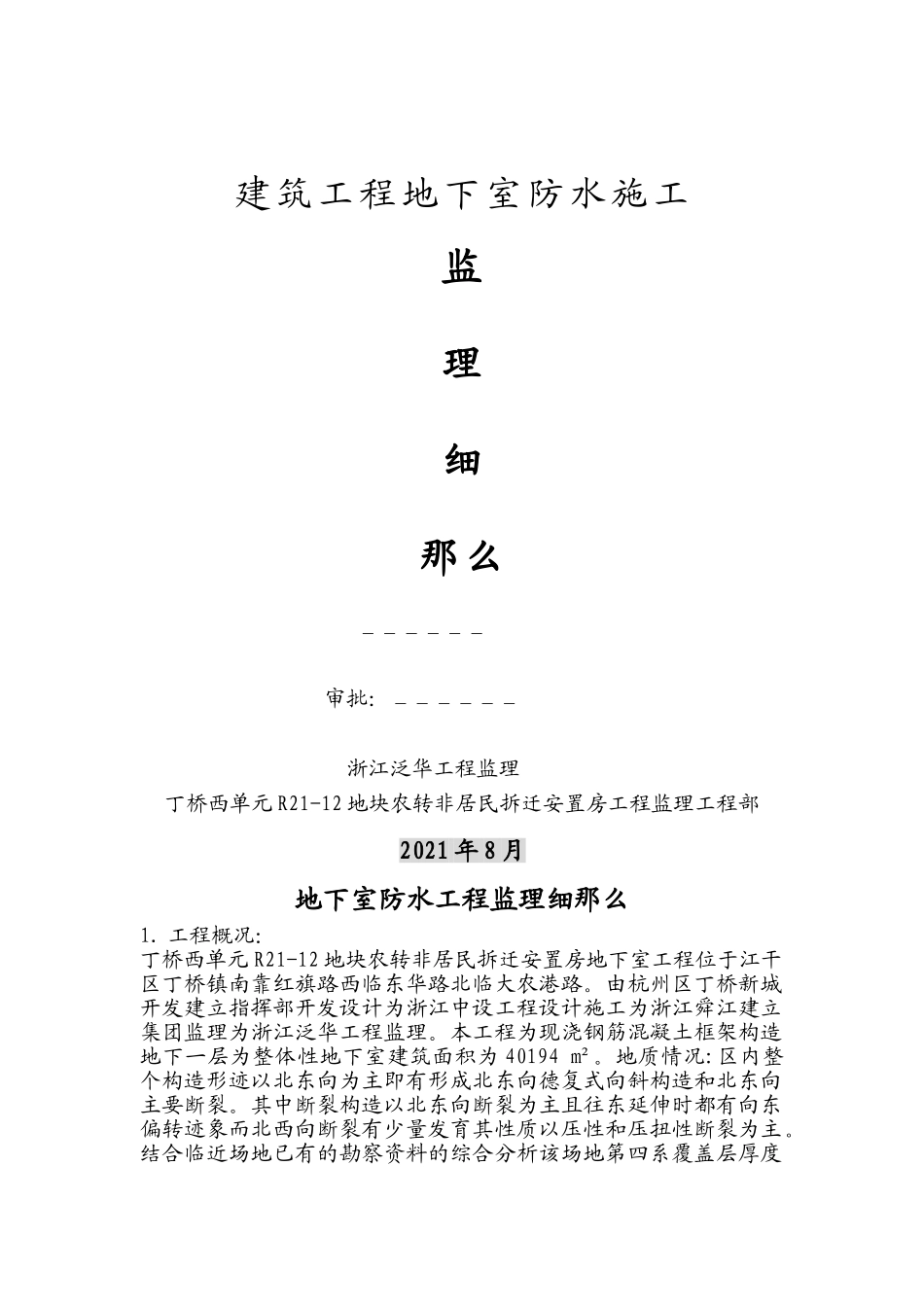

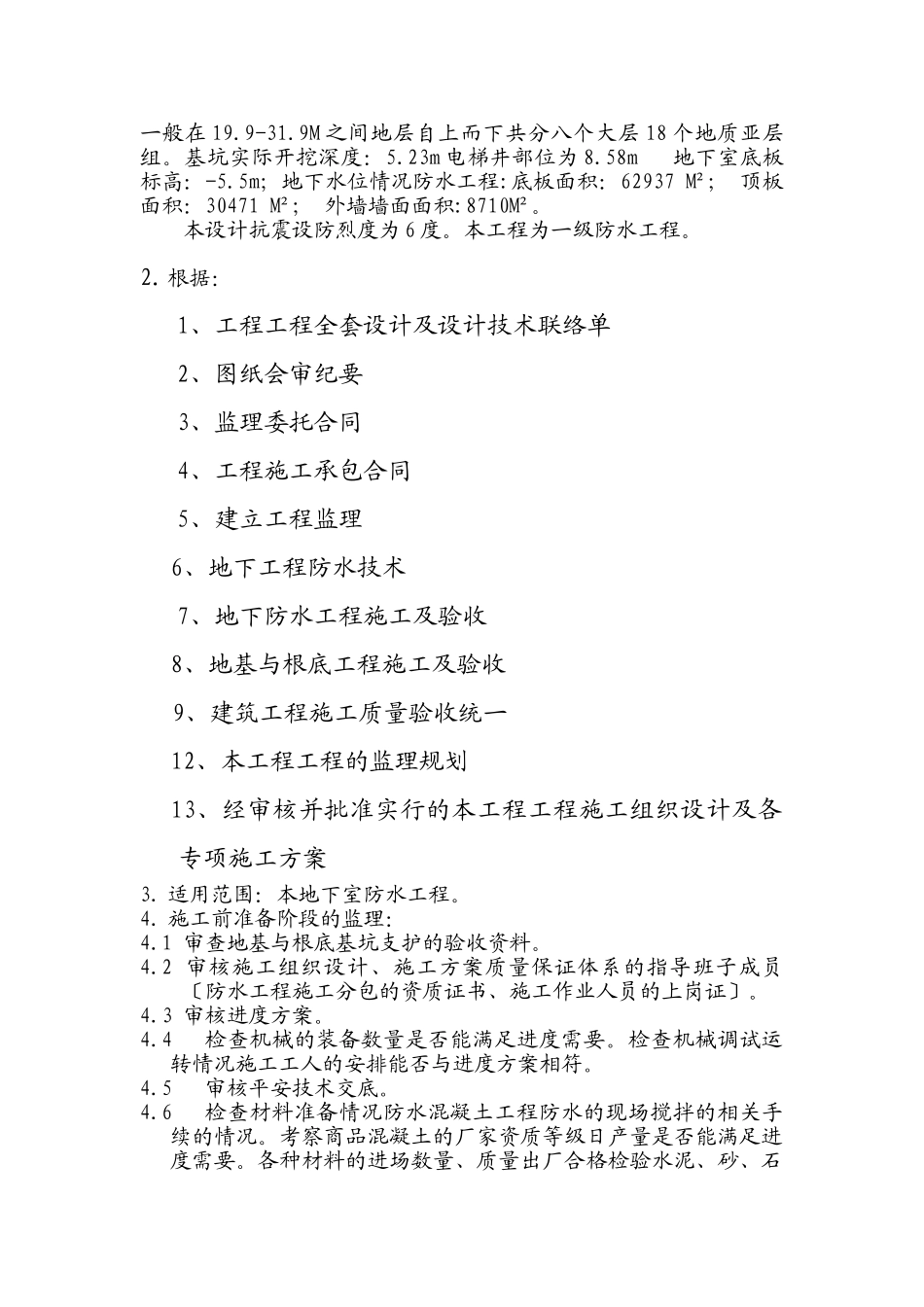

建筑工程地下室防水施工监理细那么______审批:______浙江泛华工程监理丁桥西单元R21-12地块农转非居民拆迁安置房工程监理工程部2021年8月地下室防水工程监理细那么1.工程概况:丁桥西单元R21-12地块农转非居民拆迁安置房地下室工程位于江干区丁桥镇南靠红旗路西临东华路北临大农港路。由杭州区丁桥新城开发建立指挥部开发设计为浙江中设工程设计施工为浙江舜江建立集团监理为浙江泛华工程监理。本工程为现浇钢筋混凝土框架构造地下一层为整体性地下室建筑面积为40194m²。地质情况:区内整个构造形迹以北东向为主即有形成北东向德复式向斜构造和北东向主要断裂。其中断裂构造以北东向断裂为主且往东延伸时都有向东偏转迹象而北西向断裂有少量发育其性质以压性和压扭性断裂为主。结合临近场地已有的勘察资料的综合分析该场地第四系覆盖层厚度一般在19.9-31.9M之间地层自上而下共分八个大层18个地质亚层组。基坑实际开挖深度:5.23m电梯井部位为8.58m地下室底板标高:-5.5m;地下水位情况防水工程:底板面积:62937M²;顶板面积:30471M²;外墙墙面面积:8710M²。本设计抗震设防烈度为6度。本工程为一级防水工程。2.根据:1、工程工程全套设计及设计技术联络单2、图纸会审纪要3、监理委托合同4、工程施工承包合同5、建立工程监理6、地下工程防水技术7、地下防水工程施工及验收8、地基与根底工程施工及验收9、建筑工程施工质量验收统一12、本工程工程的监理规划13、经审核并批准实行的本工程工程施工组织设计及各专项施工方案3.适用范围:本地下室防水工程。4.施工前准备阶段的监理:4.1审查地基与根底基坑支护的验收资料。4.2审核施工组织设计、施工方案质量保证体系的指导班子成员〔防水工程施工分包的资质证书、施工作业人员的上岗证〕。4.3审核进度方案。4.4检查机械的装备数量是否能满足进度需要。检查机械调试运转情况施工工人的安排能否与进度方案相符。4.5审核平安技术交底。4.6检查材料准备情况防水混凝土工程防水的现场搅拌的相关手续的情况。考察商品混凝土的厂家资质等级日产量是否能满足进度需要。各种材料的进场数量、质量出厂合格检验水泥、砂、石子抽样送检。砼、砂浆现场施工配合的设计数据。卷材防水、涂膜防水的进场材料是否符合设计及施工要求。材料的出厂证书试验质量保证书出厂说明书是否齐全。5.施工阶段的监理:5.1施工监理流程:A施工流程:施工准备、支模、绑扎底板钢筋浇捣底板防水混凝土施工缝处理。浇捣立墙防水混凝土养护验收。B监理流程:检查垫层验收资料检查施工准备工作。验收支模验收底板钢筋帮扎浇捣防水混凝土旁站检查、验收。5.2材料及备件控制:检查材料方案用量。见证取样:见证和送检施行细那么5.3质量控制:防水混凝土构造、防水质量控制:A地下室防水工程施工间地下水位应降低至防水工程底部最低标高以下。不得小于500MM直至防水工程完成。基坑四周的地面水必须外排不得流入基坑。基坑内不得有积水。B用商品混凝土泵送时检查商品混凝土的出厂配合比设计、水泥、砂、石子性能是否符合设计施工要求。砼坍落度应在14-16之间并与设计要求偏向不得大于±30MM。如超过此规定时应由供给商派出试验人员用外加剂现场调整至符合要求严禁用生水调整。如发现向运输车内加生水调试此车混凝土将视为不合格品处理。严格控制防水混凝土的出厂至入模时间。砼强度高于C30时气温不高于25℃时为150min气温高于25℃时为90min。参入的防水剂、外加剂应符合设计要求。坚持旁站监理:A注意浇筑质量防水砼的实度。防止漏抵接槎严。认真检查施工缝后浇带的止水带施工。检查养护的条件养护的时间。B巡查养护时效、养护条件防水混凝土浇灌后4-6小时必须覆盖浇水三天内每天浇水4-6次。三天后每天浇水3-2次养护时间不少于14天。冬季施工养护和保温工作结合进展。质量:A防水混凝土的原材料、外加剂及予埋件等必须符合设计要求和施工要求。B防水混凝土必须实抗压强度和抗渗等级必须符合设计要求〔抗渗等级要求大于S6以上〕。C施工缝变形缝、止水带〔片〕、穿墙件、支模铁件等设置和构造必须符合设计要求和施工规定。严禁有渗漏。D混凝土外表平整无露筋、蜂窝...
