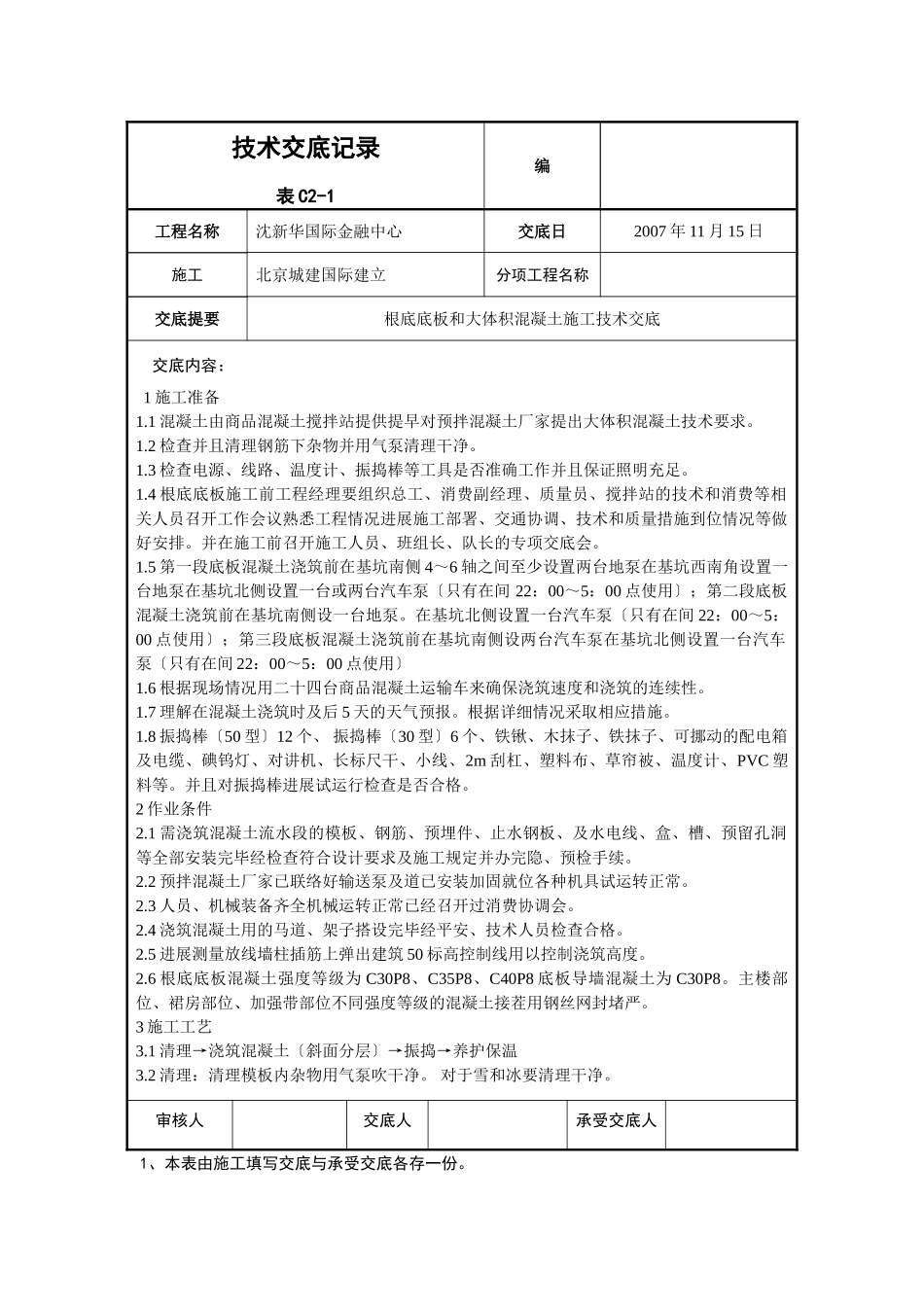

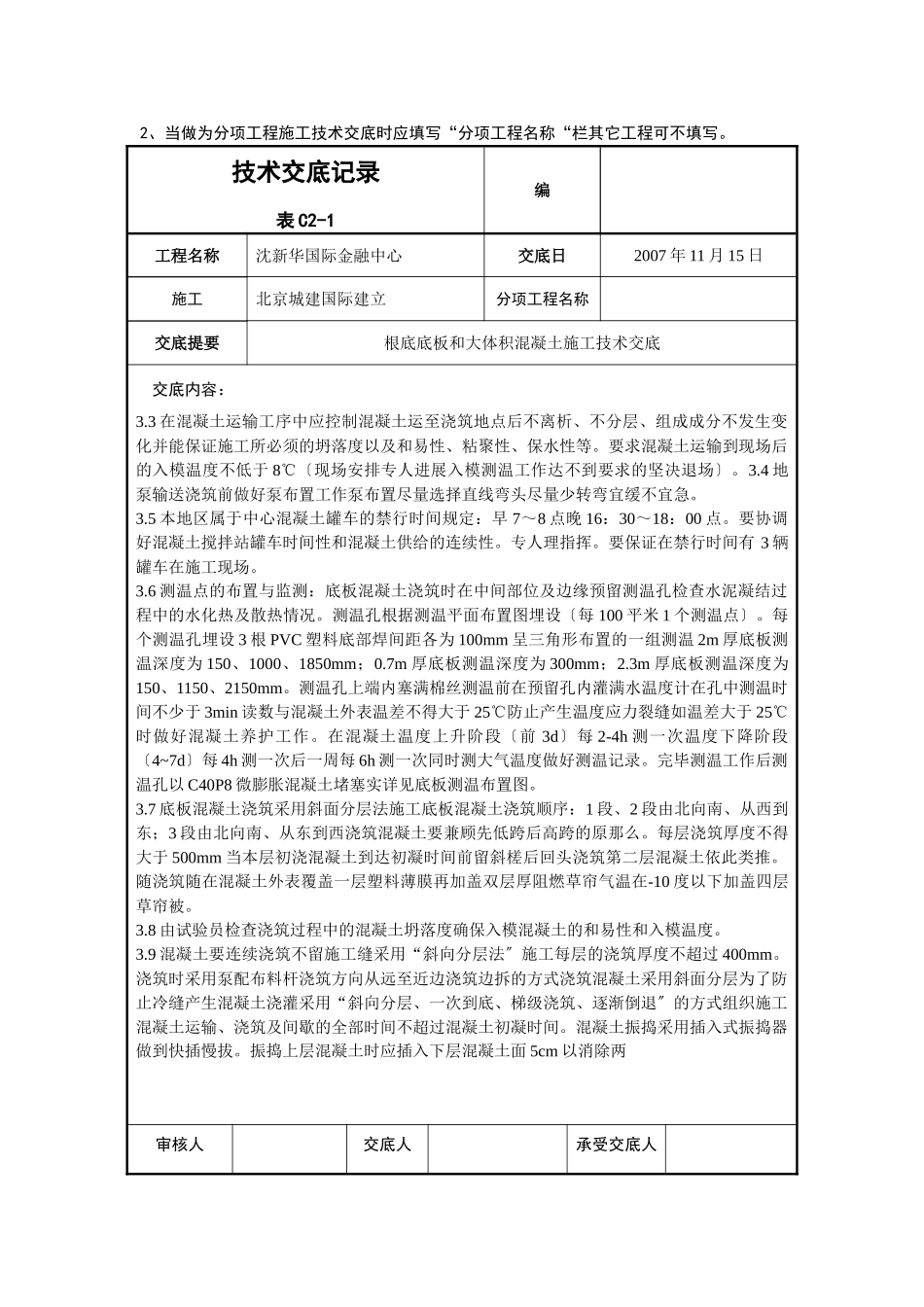

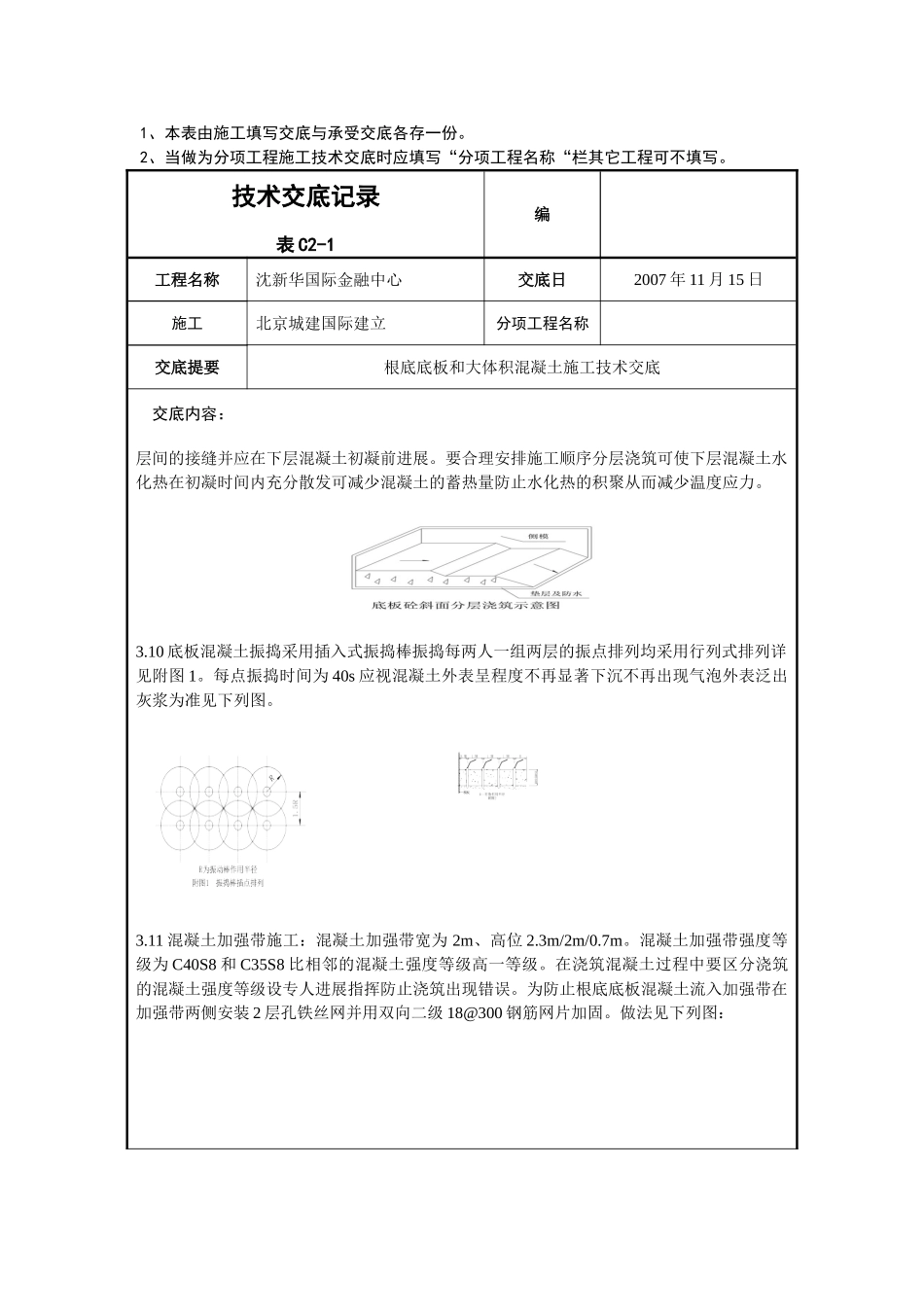

技术交底记录表C2-1编工程名称沈新华国际金融中心交底日2007年11月15日施工北京城建国际建立分项工程名称交底提要根底底板和大体积混凝土施工技术交底交底内容:1施工准备1.1混凝土由商品混凝土搅拌站提供提早对预拌混凝土厂家提出大体积混凝土技术要求。1.2检查并且清理钢筋下杂物并用气泵清理干净。1.3检查电源、线路、温度计、振捣棒等工具是否准确工作并且保证照明充足。1.4根底底板施工前工程经理要组织总工、消费副经理、质量员、搅拌站的技术和消费等相关人员召开工作会议熟悉工程情况进展施工部署、交通协调、技术和质量措施到位情况等做好安排。并在施工前召开施工人员、班组长、队长的专项交底会。1.5第一段底板混凝土浇筑前在基坑南侧4~6轴之间至少设置两台地泵在基坑西南角设置一台地泵在基坑北侧设置一台或两台汽车泵〔只有在间22:00~5:00点使用〕;第二段底板混凝土浇筑前在基坑南侧设一台地泵。在基坑北侧设置一台汽车泵〔只有在间22:00~5:00点使用〕;第三段底板混凝土浇筑前在基坑南侧设两台汽车泵在基坑北侧设置一台汽车泵〔只有在间22:00~5:00点使用〕1.6根据现场情况用二十四台商品混凝土运输车来确保浇筑速度和浇筑的连续性。1.7理解在混凝土浇筑时及后5天的天气预报。根据详细情况采取相应措施。1.8振捣棒〔50型〕12个、振捣棒〔30型〕6个、铁锹、木抹子、铁抹子、可挪动的配电箱及电缆、碘钨灯、对讲机、长标尺干、小线、2m刮杠、塑料布、草帘被、温度计、PVC塑料等。并且对振捣棒进展试运行检查是否合格。2作业条件2.1需浇筑混凝土流水段的模板、钢筋、预埋件、止水钢板、及水电线、盒、槽、预留孔洞等全部安装完毕经检查符合设计要求及施工规定并办完隐、预检手续。2.2预拌混凝土厂家已联络好输送泵及道已安装加固就位各种机具试运转正常。2.3人员、机械装备齐全机械运转正常已经召开过消费协调会。2.4浇筑混凝土用的马道、架子搭设完毕经平安、技术人员检查合格。2.5进展测量放线墙柱插筋上弹出建筑50标高控制线用以控制浇筑高度。2.6根底底板混凝土强度等级为C30P8、C35P8、C40P8底板导墙混凝土为C30P8。主楼部位、裙房部位、加强带部位不同强度等级的混凝土接茬用钢丝网封堵严。3施工工艺3.1清理→浇筑混凝土〔斜面分层〕→振捣→养护保温3.2清理:清理模板内杂物用气泵吹干净。对于雪和冰要清理干净。审核人交底人承受交底人1、本表由施工填写交底与承受交底各存一份。2、当做为分项工程施工技术交底时应填写“分项工程名称“栏其它工程可不填写。技术交底记录表C2-1编工程名称沈新华国际金融中心交底日2007年11月15日施工北京城建国际建立分项工程名称交底提要根底底板和大体积混凝土施工技术交底交底内容:3.3在混凝土运输工序中应控制混凝土运至浇筑地点后不离析、不分层、组成成分不发生变化并能保证施工所必须的坍落度以及和易性、粘聚性、保水性等。要求混凝土运输到现场后的入模温度不低于8℃〔现场安排专人进展入模测温工作达不到要求的坚决退场〕。3.4地泵输送浇筑前做好泵布置工作泵布置尽量选择直线弯头尽量少转弯宜缓不宜急。3.5本地区属于中心混凝土罐车的禁行时间规定:早7~8点晚16:30~18:00点。要协调好混凝土搅拌站罐车时间性和混凝土供给的连续性。专人理指挥。要保证在禁行时间有3辆罐车在施工现场。3.6测温点的布置与监测:底板混凝土浇筑时在中间部位及边缘预留测温孔检查水泥凝结过程中的水化热及散热情况。测温孔根据测温平面布置图埋设〔每100平米1个测温点〕。每个测温孔埋设3根PVC塑料底部焊间距各为100mm呈三角形布置的一组测温2m厚底板测温深度为150、1000、1850mm;0.7m厚底板测温深度为300mm;2.3m厚底板测温深度为150、1150、2150mm。测温孔上端内塞满棉丝测温前在预留孔内灌满水温度计在孔中测温时间不少于3min读数与混凝土外表温差不得大于25℃防止产生温度应力裂缝如温差大于25℃时做好混凝土养护工作。在混凝土温度上升阶段〔前3d〕每2-4h测一次温度下降阶段〔4~7d〕每4h测一次后一周每6h测一次同时测大气温度做好测温记录。完毕测温工作后测温孔以C40P8微膨胀混凝土堵塞实详见底板测温布置图。3.7...
