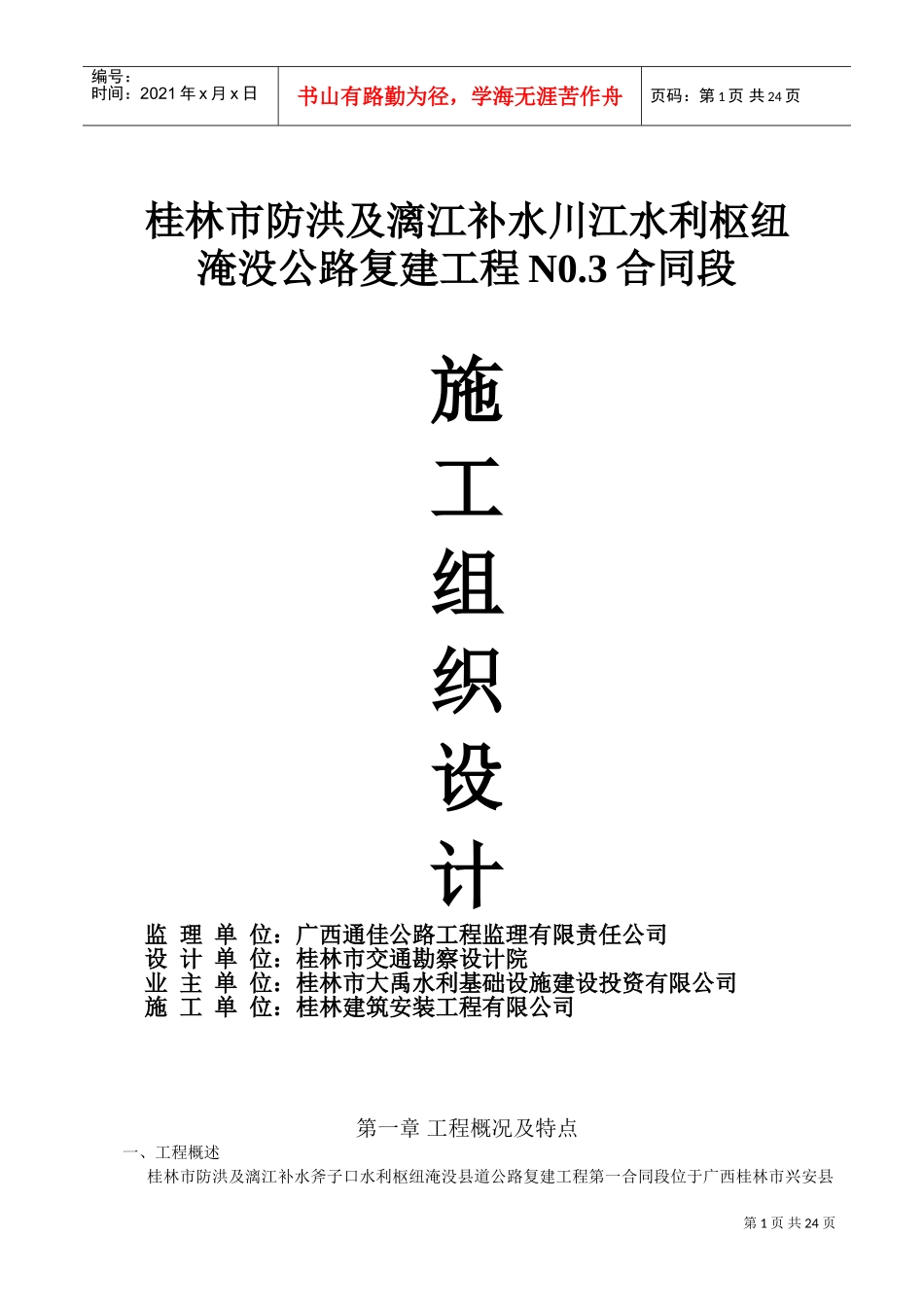

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页桂林市防洪及漓江补水川江水利枢纽淹没公路复建工程N0

3合同段施工组织设计监理单位:广西通佳公路工程监理有限责任公司设计单位:桂林市交通勘察设计院业主单位:桂林市大禹水利基础设施建设投资有限公司施工单位:桂林建筑安装工程有限公司第一章工程概况及特点一、工程概述桂林市防洪及漓江补水斧子口水利枢纽淹没县道公路复建工程第一合同段位于广西桂林市兴安县第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页境内,起终桩号为:K0+000-K4+215,路线全长4
215公里,按三级公路标准建设,本项目计划2011年4月1日开工,2012年11月1日完工,工期为17个月,施工的范围包括路基、路面、桥梁、涵洞及绿化及环境保护
本工程路面结构全线采用级配碎石基层,沥青石屑封层,热拌沥青碎石面层,培土路肩
二、工程特点1、本工程技术标准:技术等级为三级,均采用热拌沥青碎石路面
2、路基填挖工程量大,要求机械设备投入量大
3、涵洞构造工程量大,要求人员、设备数量较多
4、环保、水保、文明施工综合管理要求高
本合同段经过农田、林地、河道、山谷,施工期间对环保、水保、交通防护、文明施工要求高
三、主要工程数量1、路基土石方:挖方218080m3,填方157314m3;2、涵洞168m;3、防护工程:挡土墙669m3,边沟、排水沟410
16m,种草、铺草皮308m2等
四、水文及气候特点沿线地表水较为丰富,主要河流有川江,川江发源于桂林兴安县,经兴安、灵川、流过桂林市汇入漓江,基本上靠降雨补给,年径流量变化较大,径流分配不均,其中10月下旬至次年3月径流较小,4-9月径流量较大
水量较丰富,可满足施工用水的需要

本工程项目处于广西东北部,属中亚热带季风气候,年平均降雨
