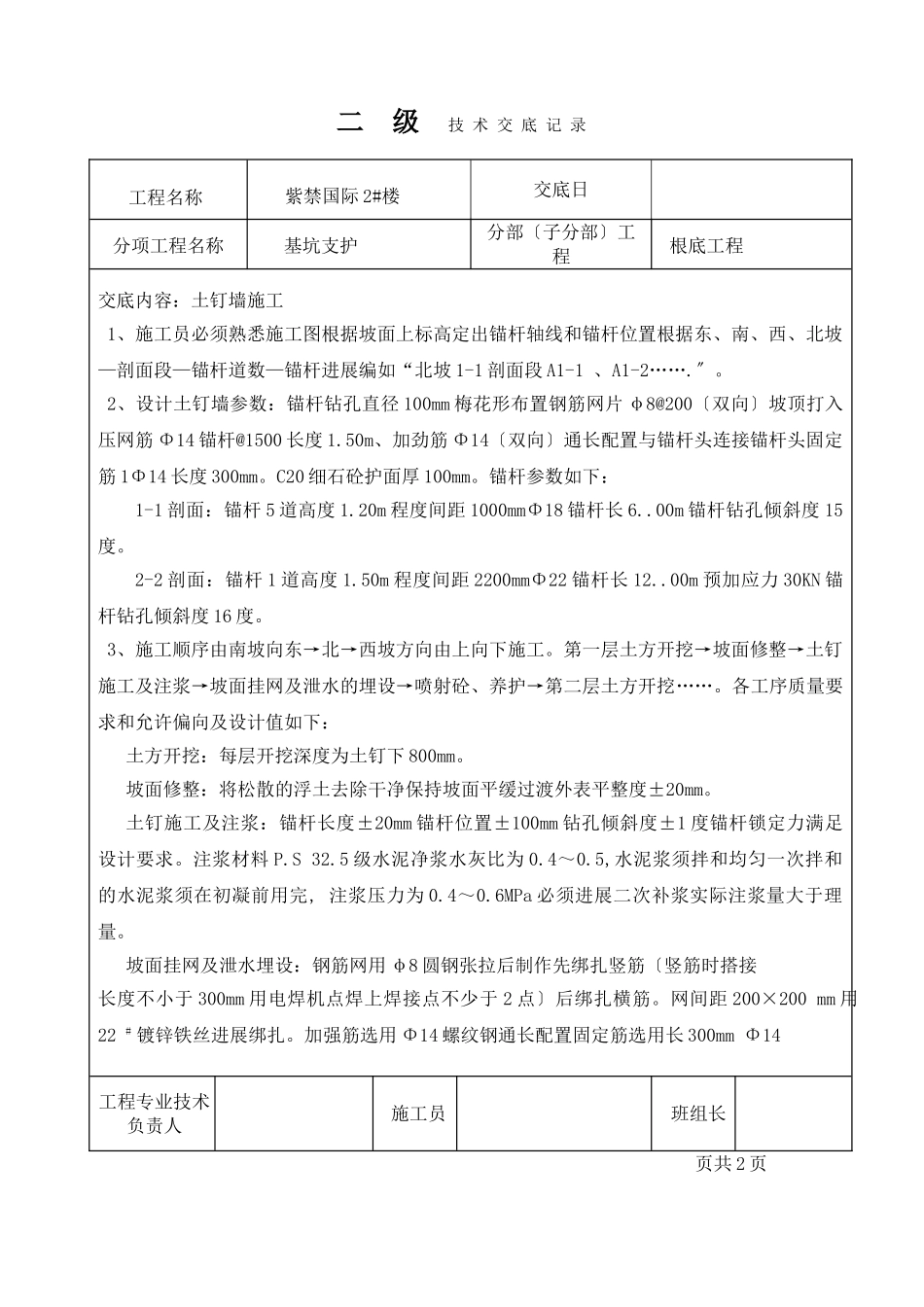

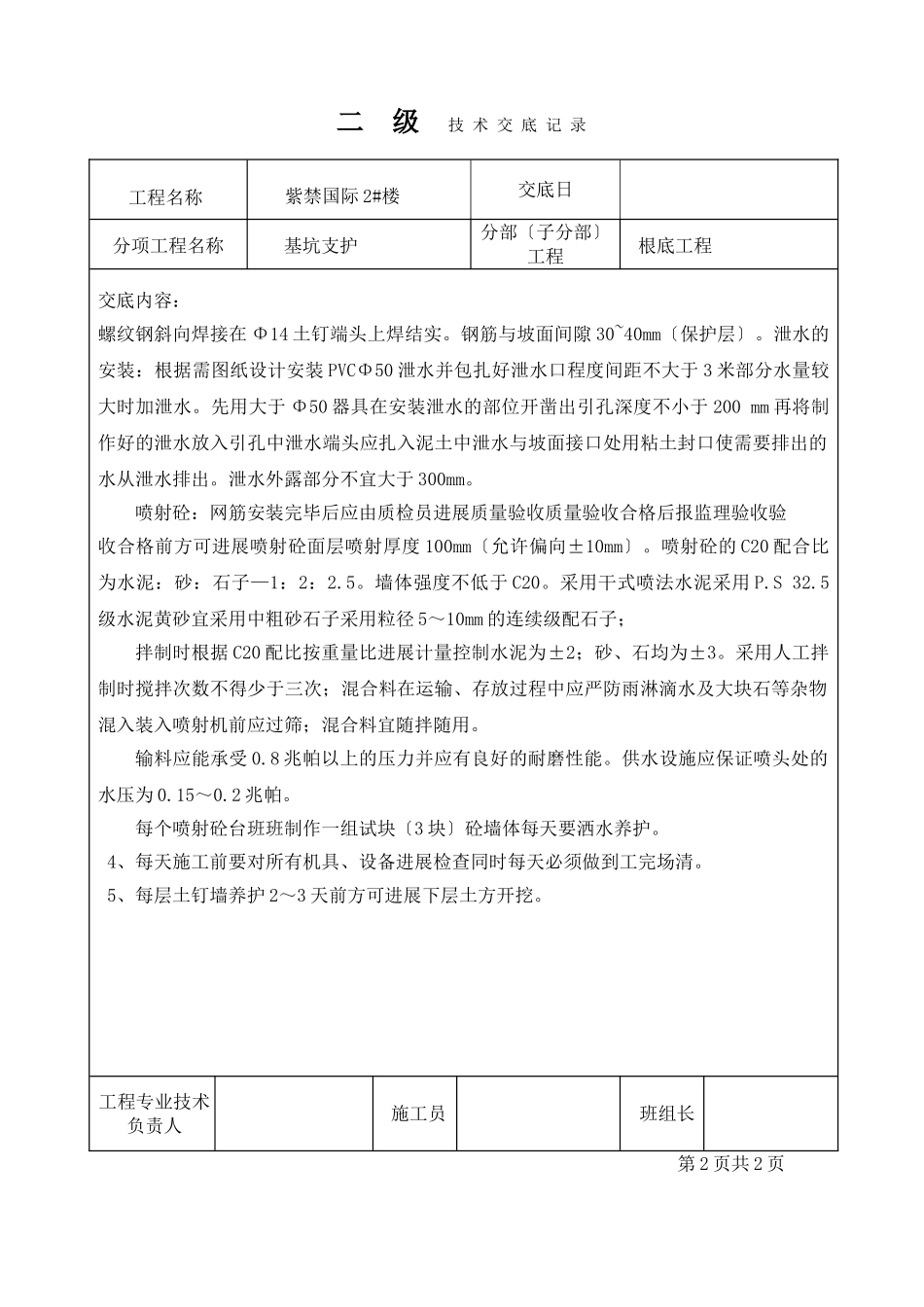

二级技术交底记录工程名称紫禁国际2#楼交底日分项工程名称基坑支护分部〔子分部〕工程根底工程交底内容:土钉墙施工1、施工员必须熟悉施工图根据坡面上标高定出锚杆轴线和锚杆位置根据东、南、西、北坡—剖面段—锚杆道数—锚杆进展编如“北坡1-1剖面段A1-1、A1-2…….〞。2、设计土钉墙参数:锚杆钻孔直径100mm梅花形布置钢筋网片φ8@200〔双向〕坡顶打入压网筋Φ14锚杆@1500长度1.50m、加劲筋Φ14〔双向〕通长配置与锚杆头连接锚杆头固定筋1Φ14长度300mm。C20细石砼护面厚100mm。锚杆参数如下:1-1剖面:锚杆5道高度1.20m程度间距1000mmΦ18锚杆长6..00m锚杆钻孔倾斜度15度。2-2剖面:锚杆1道高度1.50m程度间距2200mmΦ22锚杆长12..00m预加应力30KN锚杆钻孔倾斜度16度。3、施工顺序由南坡向东→北→西坡方向由上向下施工。第一层土方开挖→坡面修整→土钉施工及注浆→坡面挂网及泄水的埋设→喷射砼、养护→第二层土方开挖……。各工序质量要求和允许偏向及设计值如下:土方开挖:每层开挖深度为土钉下800mm。坡面修整:将松散的浮土去除干净保持坡面平缓过渡外表平整度±20mm。土钉施工及注浆:锚杆长度±20mm锚杆位置±100mm钻孔倾斜度±1度锚杆锁定力满足设计要求。注浆材料P.S32.5级水泥净浆水灰比为0.4~0.5,水泥浆须拌和均匀一次拌和的水泥浆须在初凝前用完,注浆压力为0.4~0.6MPa必须进展二次补浆实际注浆量大于理量。坡面挂网及泄水埋设:钢筋网用φ8圆钢张拉后制作先绑扎竖筋〔竖筋时搭接长度不小于300mm用电焊机点焊上焊接点不少于2点〕后绑扎横筋。网间距200×200mm用22#镀锌铁丝进展绑扎。加强筋选用Φ14螺纹钢通长配置固定筋选用长300mmΦ14工程专业技术负责人施工员班组长页共2页二级技术交底记录工程名称紫禁国际2#楼交底日分项工程名称基坑支护分部〔子分部〕工程根底工程交底内容:螺纹钢斜向焊接在Φ14土钉端头上焊结实。钢筋与坡面间隙30~40mm〔保护层〕。泄水的安装:根据需图纸设计安装PVCΦ50泄水并包扎好泄水口程度间距不大于3米部分水量较大时加泄水。先用大于Φ50器具在安装泄水的部位开凿出引孔深度不小于200mm再将制作好的泄水放入引孔中泄水端头应扎入泥土中泄水与坡面接口处用粘土封口使需要排出的水从泄水排出。泄水外露部分不宜大于300mm。喷射砼:网筋安装完毕后应由质检员进展质量验收质量验收合格后报监理验收验收合格前方可进展喷射砼面层喷射厚度100mm〔允许偏向±10mm〕。喷射砼的C20配合比为水泥:砂:石子—1:2:2.5。墙体强度不低于C20。采用干式喷法水泥采用P.S32.5级水泥黄砂宜采用中粗砂石子采用粒径5~10mm的连续级配石子;拌制时根据C20配比按重量比进展计量控制水泥为±2;砂、石均为±3。采用人工拌制时搅拌次数不得少于三次;混合料在运输、存放过程中应严防雨淋滴水及大块石等杂物混入装入喷射机前应过筛;混合料宜随拌随用。输料应能承受0.8兆帕以上的压力并应有良好的耐磨性能。供水设施应保证喷头处的水压为0.15~0.2兆帕。每个喷射砼台班班制作一组试块〔3块〕砼墙体每天要洒水养护。4、每天施工前要对所有机具、设备进展检查同时每天必须做到工完场清。5、每层土钉墙养护2~3天前方可进展下层土方开挖。工程专业技术负责人施工员班组长第2页共2页
