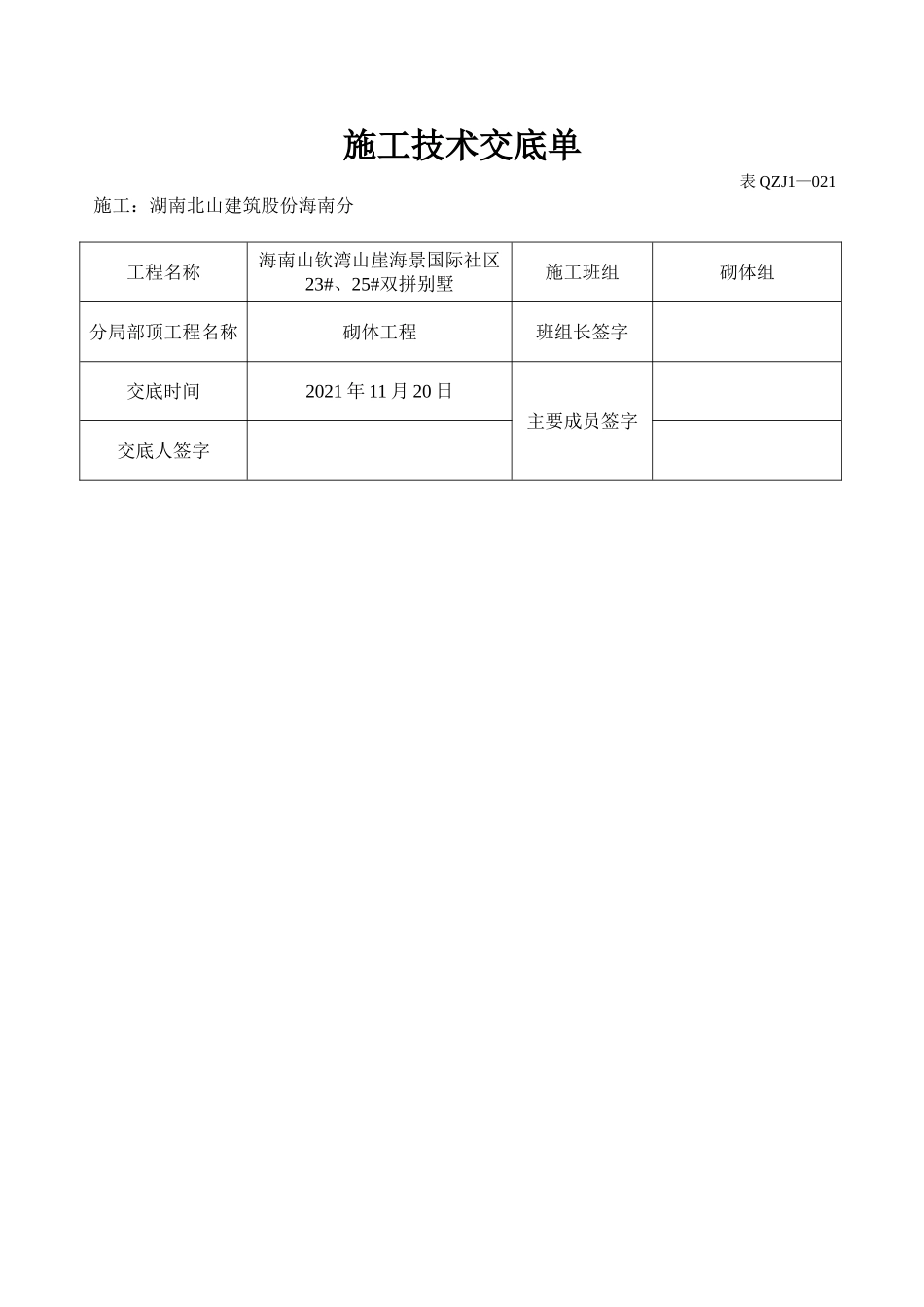

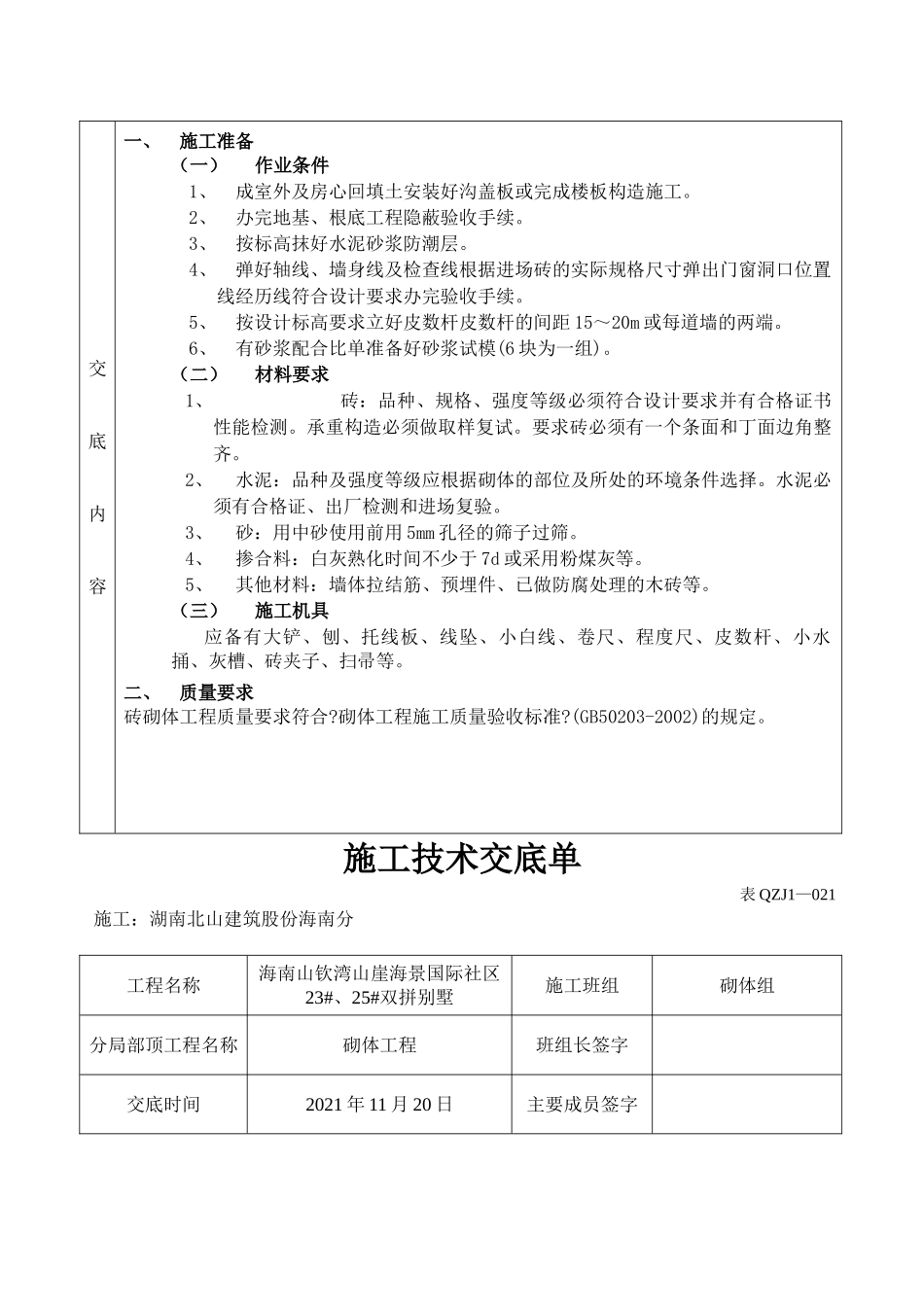

施工技术交底单表QZJ1—021施工:湖南北山建筑股份海南分工程名称海南山钦湾山崖海景国际社区23#、25#双拼别墅施工班组砌体组分局部顶工程名称砌体工程班组长签字交底时间2021年11月20日主要成员签字交底人签字交底内容一、施工准备(一)作业条件1、成室外及房心回填土安装好沟盖板或完成楼板构造施工
2、办完地基、根底工程隐蔽验收手续
3、按标高抹好水泥砂浆防潮层
4、弹好轴线、墙身线及检查线根据进场砖的实际规格尺寸弹出门窗洞口位置线经历线符合设计要求办完验收手续
5、按设计标高要求立好皮数杆皮数杆的间距15~20m或每道墙的两端
6、有砂浆配合比单准备好砂浆试模(6块为一组)
(二)材料要求1、砖:品种、规格、强度等级必须符合设计要求并有合格证书性能检测
承重构造必须做取样复试
要求砖必须有一个条面和丁面边角整齐
2、水泥:品种及强度等级应根据砌体的部位及所处的环境条件选择
水泥必须有合格证、出厂检测和进场复验
3、砂:用中砂使用前用5mm孔径的筛子过筛
4、掺合料:白灰熟化时间不少于7d或采用粉煤灰等
5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等
(三)施工机具应备有大铲、刨、托线板、线坠、小白线、卷尺、程度尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等

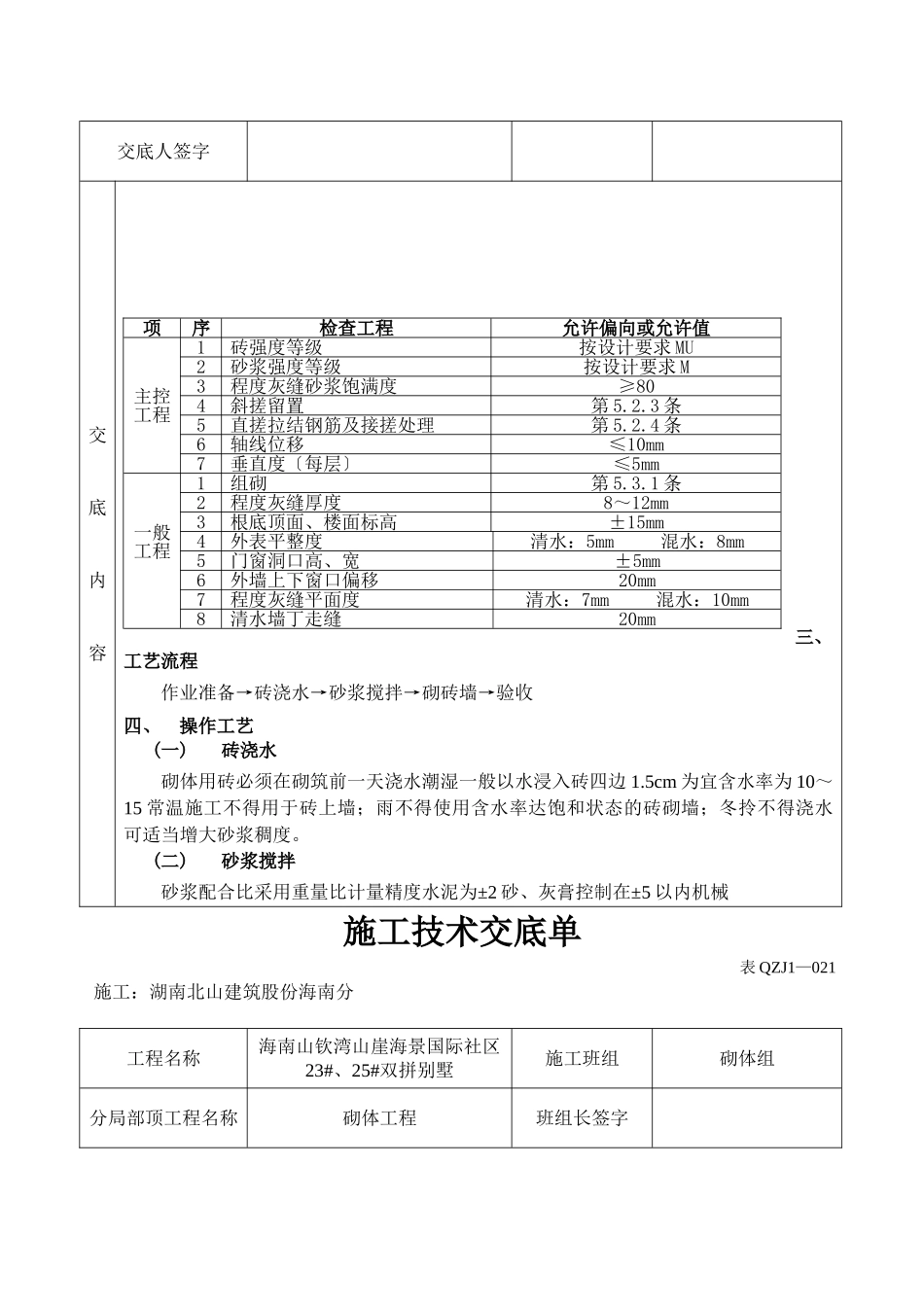

二、质量要求砖砌体工程质量要求符合
砌体工程施工质量验收标准
(GB50203-2002)的规定
施工技术交底单表QZJ1—021施工:湖南北山建筑股份海南分工程名称海南山钦湾山崖海景国际社区23#、25#双拼别墅施工班组砌体组分局部顶工程名称砌体工程班组长签字交底时间2021年11月20日主要成员签字交底人签字交底内容三、工艺流程作业准备→砖浇水→砂浆搅拌→砌砖墙→验收四、操作工艺(一)砖浇水砌体用砖必须在砌筑前一天浇水潮湿一般以水浸入砖四边1
5cm为宜含水率为10~15常温施工不得用于砖上墙;雨不得使用含水
