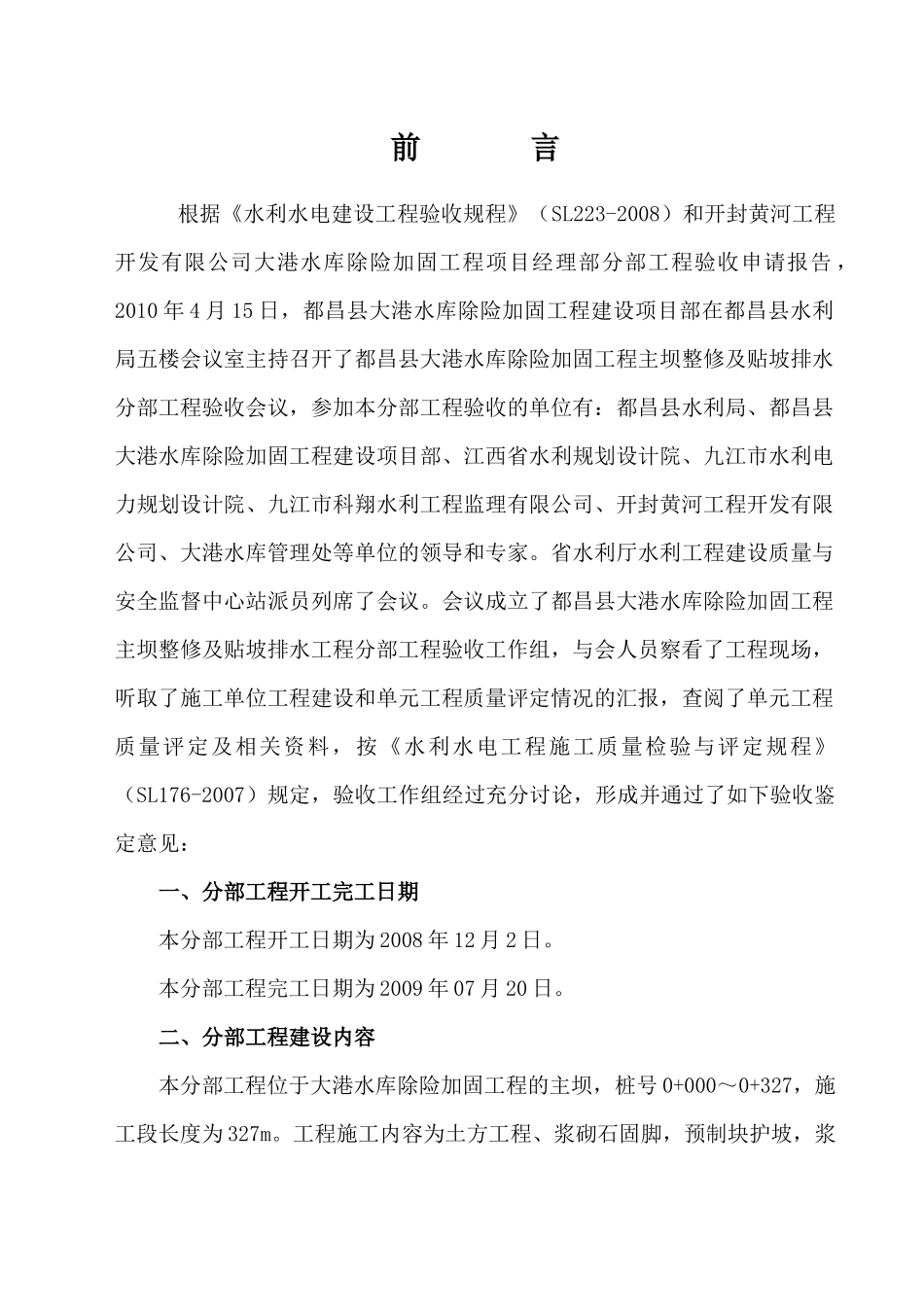

编号:DCDG-Ⅰ都昌县大港水库除险加固工程主坝整修及贴坡排水分部工程验收鉴定书单位工程名称:大港水库主副坝加固工程主坝整修及贴坡排水分部工程验收工作组2010年4月15日前言根据《水利水电建设工程验收规程》(SL223-2008)和开封黄河工程开发有限公司大港水库除险加固工程项目经理部分部工程验收申请报告,2010年4月15日,都昌县大港水库除险加固工程建设项目部在都昌县水利局五楼会议室主持召开了都昌县大港水库除险加固工程主坝整修及贴坡排水分部工程验收会议,参加本分部工程验收的单位有:都昌县水利局、都昌县大港水库除险加固工程建设项目部、江西省水利规划设计院、九江市水利电力规划设计院、九江市科翔水利工程监理有限公司、开封黄河工程开发有限公司、大港水库管理处等单位的领导和专家
省水利厅水利工程建设质量与安全监督中心站派员列席了会议
会议成立了都昌县大港水库除险加固工程主坝整修及贴坡排水工程分部工程验收工作组,与会人员察看了工程现场,听取了施工单位工程建设和单元工程质量评定情况的汇报,查阅了单元工程质量评定及相关资料,按《水利水电工程施工质量检验与评定规程》(SL176-2007)规定,验收工作组经过充分讨论,形成并通过了如下验收鉴定意见:一、分部工程开工完工日期本分部工程开工日期为2008年12月2日
本分部工程完工日期为2009年07月20日
二、分部工程建设内容本分部工程位于大港水库除险加固工程的主坝,桩号0+000~0+327,施工段长度为327m
工程施工内容为土方工程、浆砌石固脚,预制块护坡,浆砌石台阶、贴坡排水、砖砌排水沟、草皮护坡、坝顶砼路面

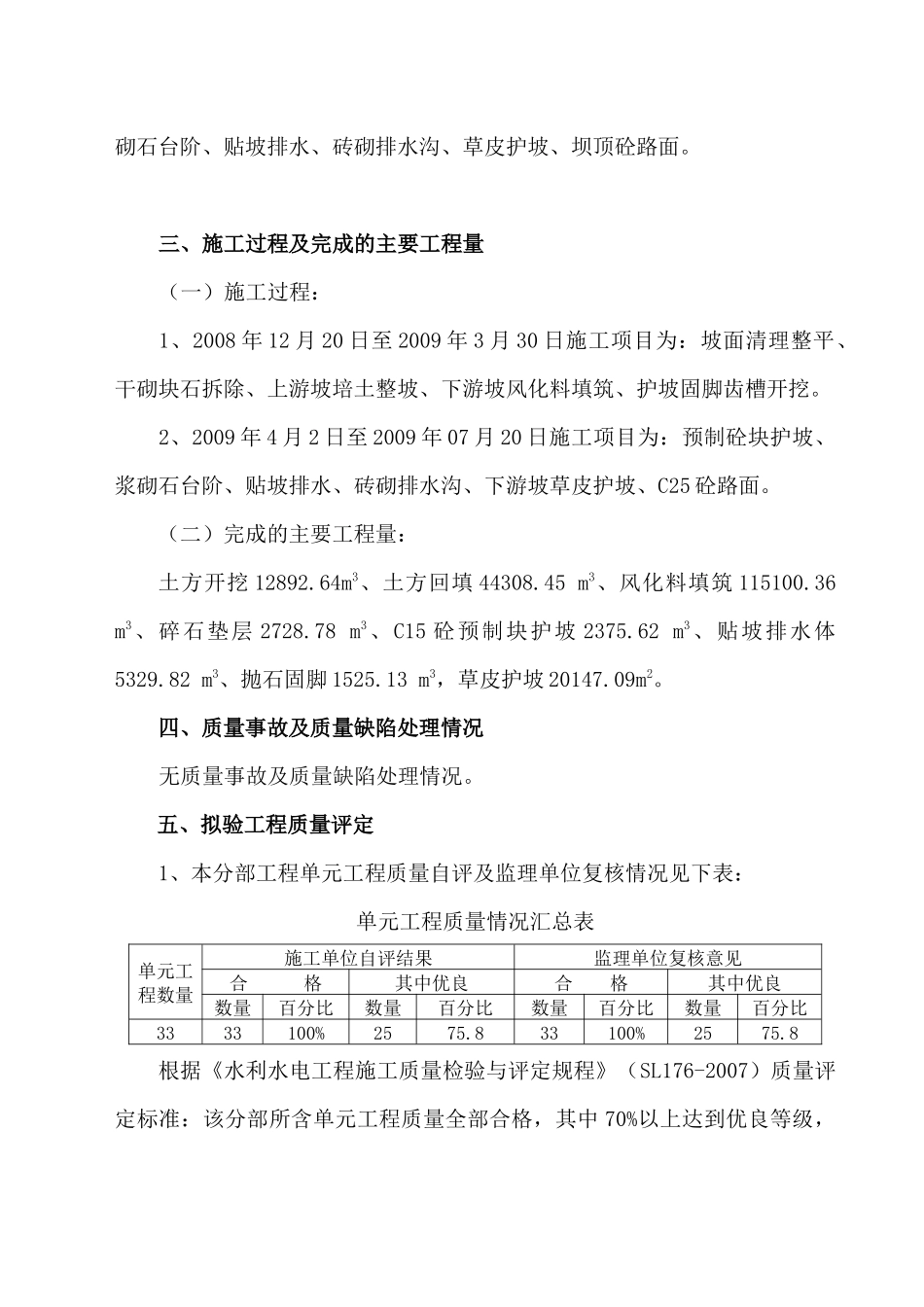

三、施工过程及完成的主要工程量(一)施工过程:1、2008年12月20日至2009年3月30日施工项目为:坡面清理整平、干砌块石拆除、上游坡培土整坡、下游坡风化料填筑、护坡固脚齿槽开挖
2、2009年4月2日至2009年0
