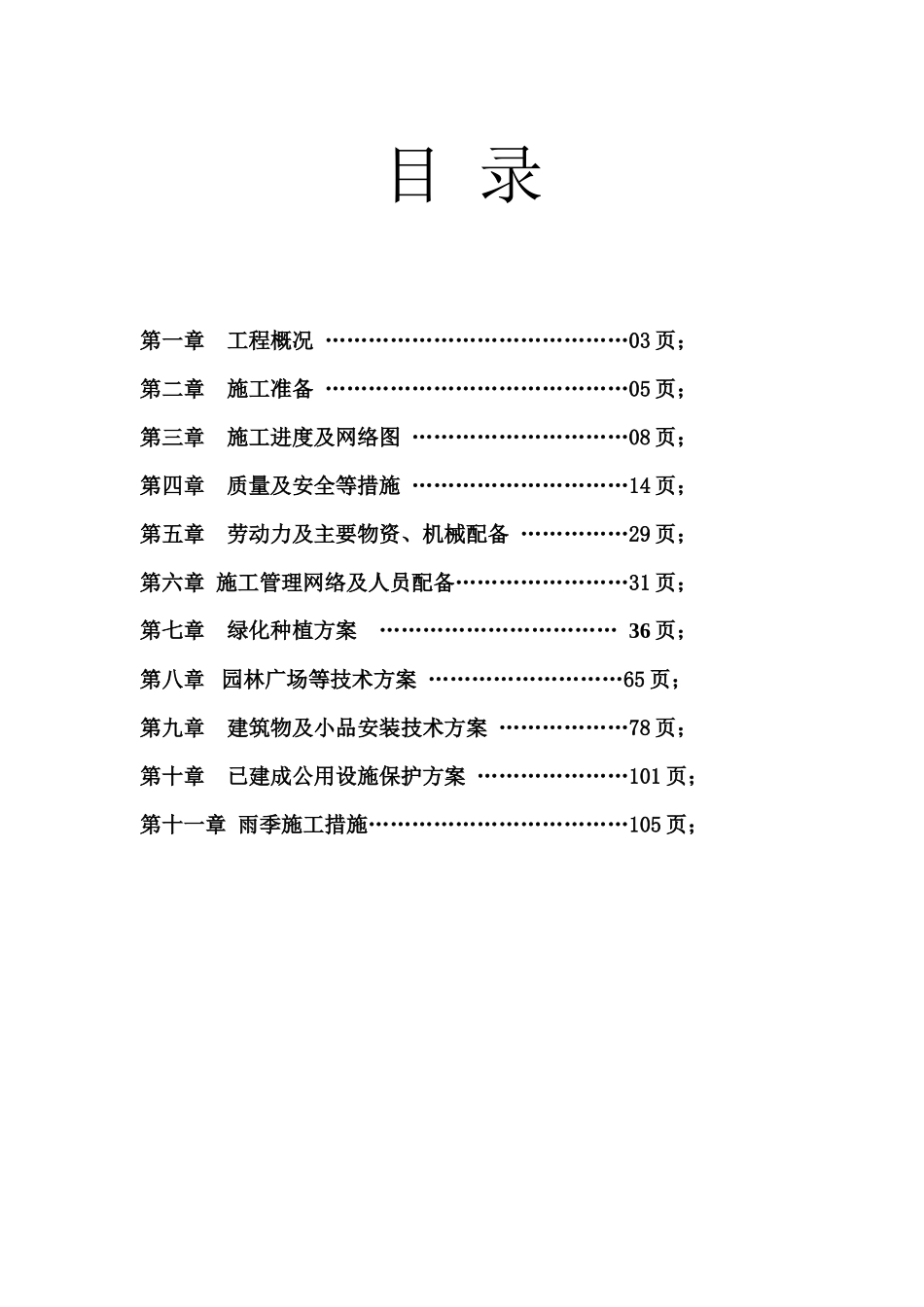

中铁生态城-山体公园园林景观设计(一期)施工组织设计编制:审核人:审批人:编制日期:2017年4月17日目录第一章工程概况……………………………………03页;第二章施工准备……………………………………05页;第三章施工进度及网络图…………………………08页;第四章质量及安全等措施…………………………14页;第五章劳动力及主要物资、机械配备……………29页;第六章施工管理网络及人员配备……………………31页;第七章绿化种植方案……………………………36页;第八章园林广场等技术方案………………………65页;第九章建筑物及小品安装技术方案………………78页;第十章已建成公用设施保护方案…………………101页;第十一章雨季施工措施………………………………105页;第一章工程概况贵阳中铁生态城——山体公园园林景观工程(一期),整个工程范围主要包括:园路铺装工程、道路工程、公厕土建工程、公厕水电气安装工程,木地板、花池、绿化种植等工程
此工程工期为75个日历天
工程质量要求达到国家施工验收规范一次性合格标准
第一节编制依据1、中铁国际生态城—山体公园园林景观工程(一期),场平工程合同相关文件
2、本工程施工组织是依据施工图要求结合本工程的具体特点和国家现行施工规范及验收规范进行编制
3、国家基本建设方针、政策、法令与法规
4、国家现行相关规范、强制性标准、四新技术、防火、防爆、环境保护及职业健康标准
5、根据拟建工程现场踏勘情况及相关科学依据
第二节工程概况一、工程总述1、中铁生态城—山体公园园林景观设计工程,建设项目用地平方
2、合同工期:75天二、工程条件1、气象条件:该地区春、夏、秋、冬四季分明
2、本工程地理位置坐落于贵州·龙里·谷脚镇·云栖谷·中铁生态城—山体公园园林景观设计(一期),主要工程内容包括土方开挖、石方开挖、土方回填、场内道路硬化,铺装,植物栽培及水电气安装等工程
