第一章主要施工方案和施工措施一、施工工序工艺流程的原则:为先上后下(即先天花后墙身地面)、先内后外(即先骨架后封板)、先粗后细(即管线安装先粗管后细管)、先大后小(先安装大设备后安装小设备)、先湿作业后干作业、先管线(水、电)后洁具、灯具,家具在场外集中加工,易受污染或保护不易的工作如壁纸、地板、玻璃灯尽量往后排
(流程图见后附页)开工二、针对本工程的施工方案经仔细阅读本工程的设计图纸、合同文件、工程量清单后,拟采用以下装饰工程施工方案

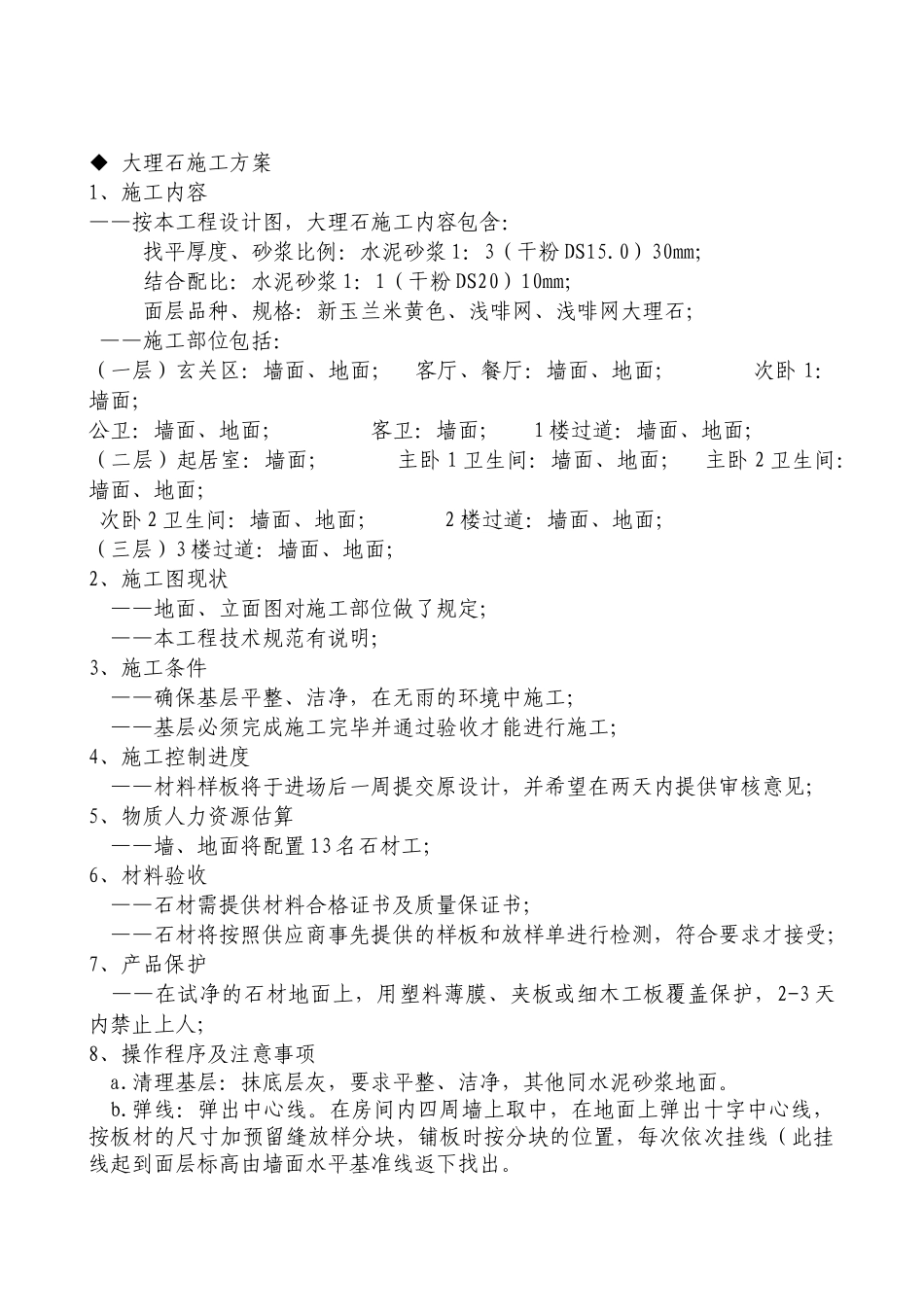

外加工委托材料进场测量定位委托施工图深化配合强弱电、暖通地暖吊顶工程墙面工程钢结构工程泥水工程暖通水电工程消防空调弱电工程石膏板吊顶墙面隔断施工纸面石膏板吊顶顶墙面乳胶漆固定家具施工墙面木饰面玻璃饰面卫生间施工公共走道石材地面管线排放灯具、开关、插座工程系统调试装饰饰面收尾五金件安装饰面产品保护软装饰工程清洁工程竣工验收◆大理石施工方案1、施工内容——按本工程设计图,大理石施工内容包含:找平厚度、砂浆比例:水泥砂浆1:3(干粉DS15
0)30mm;结合配比:水泥砂浆1:1(干粉DS20)10mm;面层品种、规格:新玉兰米黄色、浅啡网、浅啡网大理石;——施工部位包括:(一层)玄关区:墙面、地面;客厅、餐厅:墙面、地面;次卧1:墙面;公卫:墙面、地面;客卫:墙面;1楼过道:墙面、地面;(二层)起居室:墙面;主卧1卫生间:墙面、地面;主卧2卫生间:墙面、地面;次卧2卫生间:墙面、地面;2楼过道:墙面、地面;(三层)3楼过道:墙面、地面;2、施工图现状——地面、立面图对施工部位做了规定;——本工程技术规范有说明;3、施工条件——确保基层平整、洁净,在无雨的环境中施工;——基层必须完成施工完毕并通过验收才能进行施工;4、施工控制进度——材料样板将于进场后一周提交原设计,并希望在两天内提供审核意见;5、物质人力资源估算——墙、地面将配置13名石材工;
