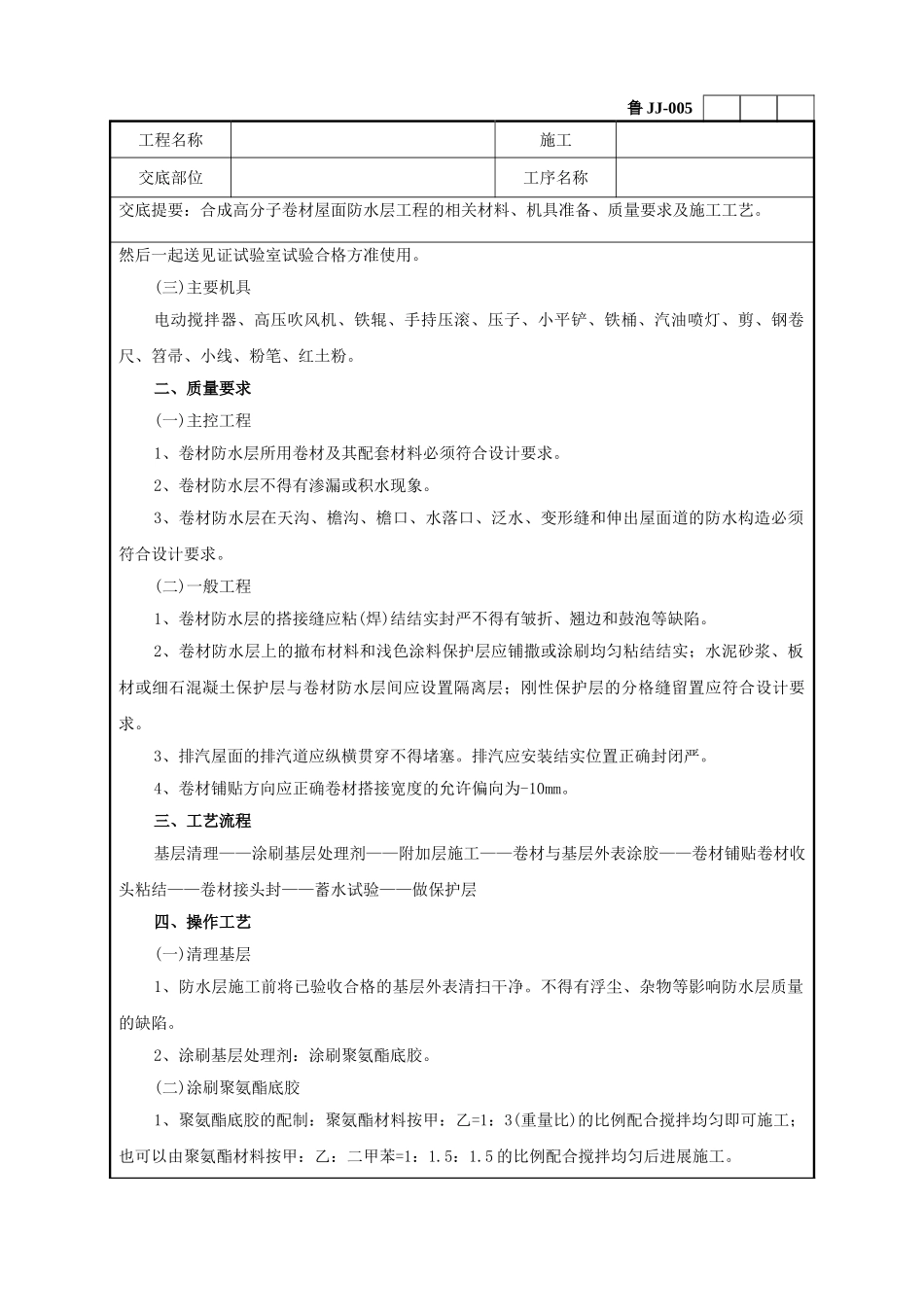

鲁JJ-005工程名称施工交底部位工序名称交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺。交底内容:合成高分子卷材屋面防水层工程一、施工准备(一)作业条件1、找平层施工完毕并经养护、枯燥含水率不大于9%。找平层坡度应符合设计要求不得有空鼓、开裂、起砂、脱皮等缺陷。各种阴角、根抹圆角。立面上卷最小高度要保证≥250mm。2、做好挑沿、儿墙、人孔、沉降缝等防腐木砖;沉降缝顶要做坡以利于铁皮封盖。3、下水口的位置、出墙间隔不能影响雨漏斗的安装不能与各楼层的通气孔、空调孔紧贴。4、作业人员应持证上岗。5、平安防护到位并经平安员验收准备好卷材及配套材料存放和操作应远离火源防止发惹事故。6、出屋面的各种、避雷设施施工完毕会同相关工长、质检员进展交接验收合格后填写交接验收记录表这样就可以进展防水层的施工否那么不可施工。7、如屋面找平层和保温层枯燥有困难可与设计洽商采用排汽屋面屋面有保温层时在找平层上留排气槽;采用花粘、条粘、空铺第一层卷材或第一层为打孔卷材便于基层排出水分。8、排气道要纵横贯穿不得堵塞留出排气孔应与大气连通其数量应根据基层潮湿程度和屋面构造情况确定排气道间距宜为6m以36m2留一孔为宜并要做好防水处理;采用花粘、条粘、空铺或加第一层卷材时在檐口、屋脊和屋面的转角处特殊部位至少应有80cm宽的卷材满涂CX-404结实贴在基层上。(二)材料及要求1、规格、材质:满足设计要求。2、资料:要有经建委认证的、带有防伪标志的出厂合格证出厂试验。3、见证取样:防水卷材及配套材料运至施工现场后会同监理、建立一起按照试验要求取样鲁JJ-005工程名称施工交底部位工序名称交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺。然后一起送见证试验室试验合格方准使用。(三)主要机具电动搅拌器、高压吹风机、铁辊、手持压滚、压子、小平铲、铁桶、汽油喷灯、剪、钢卷尺、笤帚、小线、粉笔、红土粉。二、质量要求(一)主控工程1、卷材防水层所用卷材及其配套材料必须符合设计要求。2、卷材防水层不得有渗漏或积水现象。3、卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面道的防水构造必须符合设计要求。(二)一般工程1、卷材防水层的搭接缝应粘(焊)结结实封严不得有皱折、翘边和鼓泡等缺陷。2、卷材防水层上的撤布材料和浅色涂料保护层应铺撒或涂刷均匀粘结结实;水泥砂浆、板材或细石混凝土保护层与卷材防水层间应设置隔离层;刚性保护层的分格缝留置应符合设计要求。3、排汽屋面的排汽道应纵横贯穿不得堵塞。排汽应安装结实位置正确封闭严。4、卷材铺贴方向应正确卷材搭接宽度的允许偏向为-10mm。三、工艺流程基层清理——涂刷基层处理剂——附加层施工——卷材与基层外表涂胶——卷材铺贴卷材收头粘结——卷材接头封——蓄水试验——做保护层四、操作工艺(一)清理基层1、防水层施工前将已验收合格的基层外表清扫干净。不得有浮尘、杂物等影响防水层质量的缺陷。2、涂刷基层处理剂:涂刷聚氨酯底胶。(二)涂刷聚氨酯底胶1、聚氨酯底胶的配制:聚氨酯材料按甲:乙=1:3(重量比)的比例配合搅拌均匀即可施工;也可以由聚氨酯材料按甲:乙:二甲苯=1:1.5:1.5的比例配合搅拌均匀后进展施工。鲁JJ-005工程名称施工交底部位工序名称交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺。2、涂刷聚氨酯底胶:大面积涂刷前用油漆刷蘸底胶在阴角、根、水落口等细部复杂部位均匀涂刷一遍聚氨酯底胶然后用长把滚刷在大面积部位涂刷。涂刷底胶(相当于冷底子油)厚薄应一致不得有漏刷、花白等现象。(三)附加层施工阴角、根、水落口等部位必须先做附加层可采用自粘性封胶或聚氨酯涂膜、也可以铺贴一层合成高分子防水卷材处理应根据设计要求确定;当设计图无详图时应按下列图所示操作。鲁JJ-005工程名称施工交底部位工序名称交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺。鲁JJ-005工程名称施工交底部位工序名称交底提要:合成高分子卷材屋面防水层工程的相关材料、机具准备、质量要求及施工工艺...
