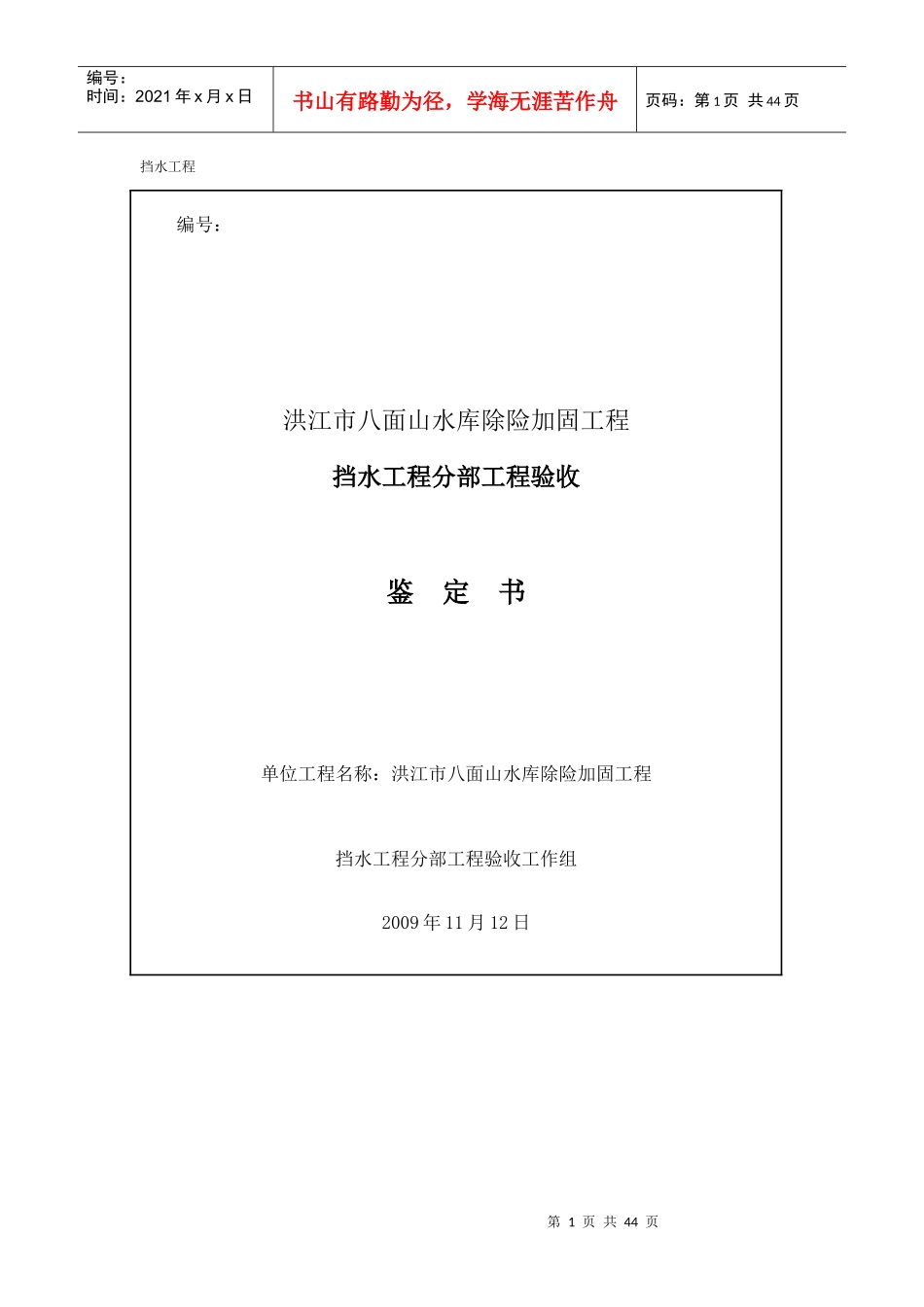

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页挡水工程编号:洪江市八面山水库除险加固工程挡水工程分部工程验收鉴定书单位工程名称:洪江市八面山水库除险加固工程挡水工程分部工程验收工作组2009年11月12日第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页前言八面山区水库枢纽工程位于沅水一级支流母溪河上游,大坝为粘土心墙土坝,坝顶高程为453
41m,坝顶宽为8
主坝最大坝高53
41m,坝顶轴线长164m,坝底宽270
85m;正常蓄水位、校核洪水位为450
5m,死水位为417
大坝心墙由粘土和含少量砾的粘土填筑,坝壳料主要由砾土及碎石土组成
大坝坝基岩石为碳质板岩与泥质板岩,以碳质板岩为主
在大坝安全论证阶段对上、下游坝坡进行了详细的稳定分析,其稳定安全系数均满足规范要求;洪水复核确认坝顶高程满足防洪要求
但钻探资料揭示防渗体-粘土心墙顶部高程为448
61m,比坝顶低4
8m,未达到正常蓄水位450
50m所要求的心墙顶部高程的最小值451
0m,心墙大部分填筑较密实;同时,地质勘察查明基岩中节理裂隙与石英脉十分发育,裂隙与沿裂隙发育的石英脉构成坝基承压渗水通道,压水试验透水率最大值达46
7Lu,导致坝基接触面渗漏和右坝肩绕渗严重
本分部工程的验收依据:施工合同、技施报告、设计图纸及设计补充资料《水利水电工程施工质量检验与评定规程》、《水利水电建设工程验收规程》
验收组织机构:由项目法人组织,勘测、设计、监理、施工单位均派代表参加,并邀请怀化市质量监督站派代表全程参与、监督
验收过程:2009年11月12日上午召开验收工作会议并一同查看现场,下午查阅资料并讨论验收情况

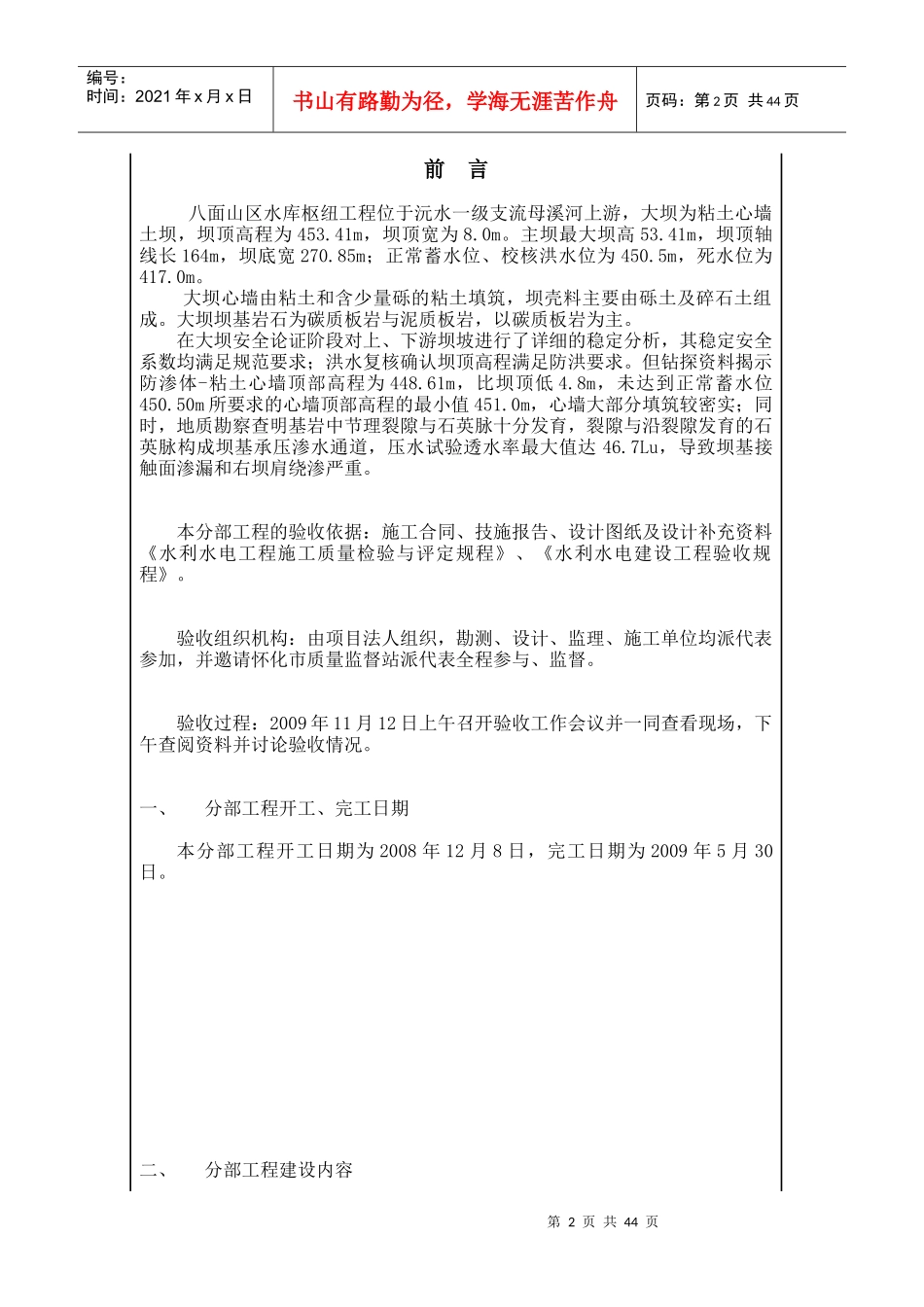

一、分部工程开工、完工日期本分部工程开工日期为2008年12月8日,完工日期为20
