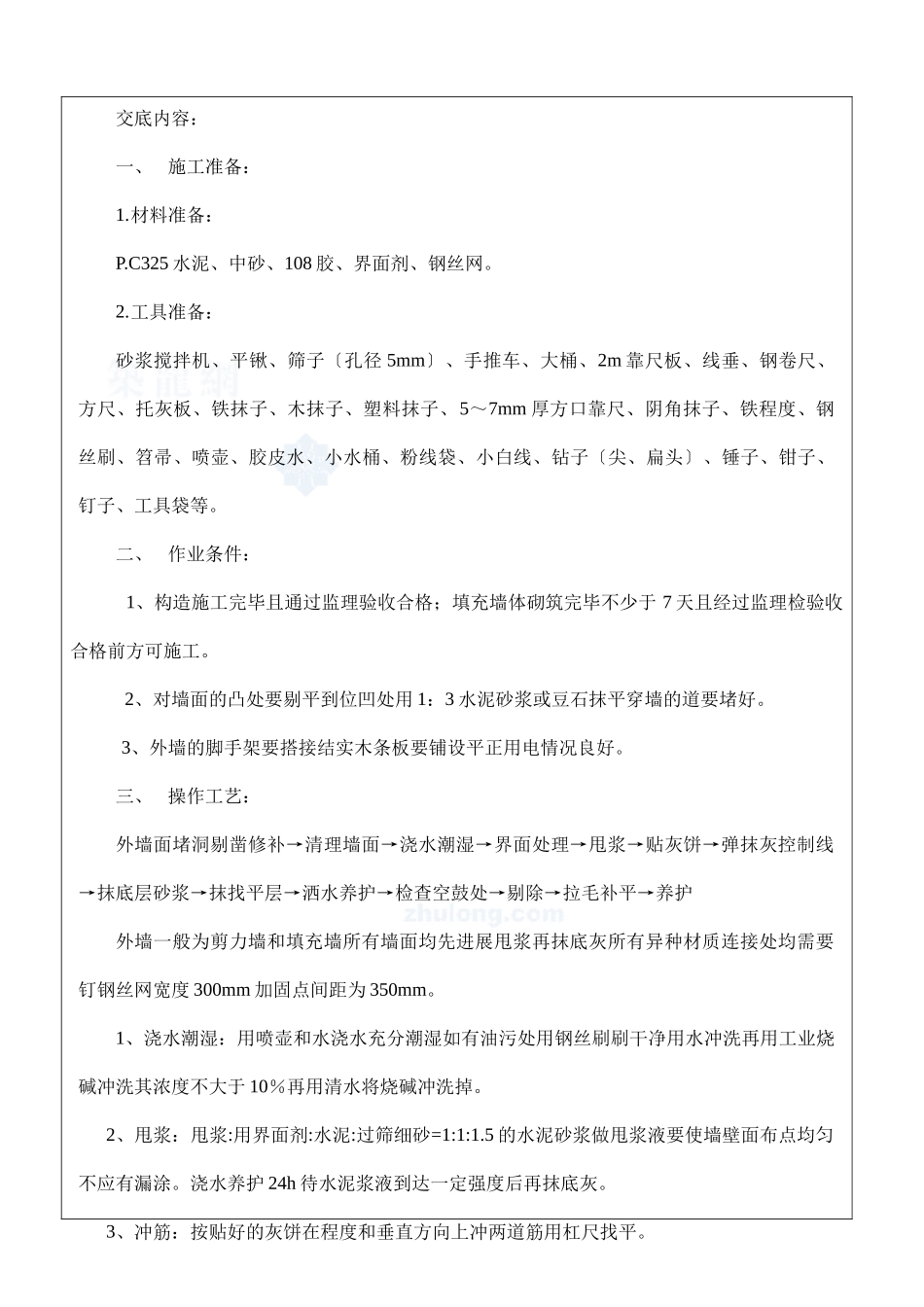

技术交底记录年月日鲁JJ-005工程名称施工交底部位工序名称交底提要:外墙抹灰技术交底交底内容:一、施工准备:1
材料准备:P
C325水泥、中砂、108胶、界面剂、钢丝网
工具准备:砂浆搅拌机、平锹、筛子〔孔径5mm〕、手推车、大桶、2m靠尺板、线垂、钢卷尺、方尺、托灰板、铁抹子、木抹子、塑料抹子、5~7mm厚方口靠尺、阴角抹子、铁程度、钢丝刷、笤帚、喷壶、胶皮水、小水桶、粉线袋、小白线、钻子〔尖、扁头〕、锤子、钳子、钉子、工具袋等
二、作业条件:1、构造施工完毕且通过监理验收合格;填充墙体砌筑完毕不少于7天且经过监理检验收合格前方可施工
2、对墙面的凸处要剔平到位凹处用1:3水泥砂浆或豆石抹平穿墙的道要堵好
3、外墙的脚手架要搭接结实木条板要铺设平正用电情况良好
三、操作工艺:外墙面堵洞剔凿修补→清理墙面→浇水潮湿→界面处理→甩浆→贴灰饼→弹抹灰控制线→抹底层砂浆→抹找平层→洒水养护→检查空鼓处→剔除→拉毛补平→养护外墙一般为剪力墙和填充墙所有墙面均先进展甩浆再抹底灰所有异种材质连接处均需要钉钢丝网宽度300mm加固点间距为350mm
1、浇水潮湿:用喷壶和水浇水充分潮湿如有油污处用钢丝刷刷干净用水冲洗再用工业烧碱冲洗其浓度不大于10%再用清水将烧碱冲洗掉
2、甩浆:甩浆:用界面剂:水泥:过筛细砂=1:1:1
5的水泥砂浆做甩浆液要使墙壁面布点均匀不应有漏涂
浇水养护24h待水泥浆液到达一定强度后再抹底灰
3、冲筋:按贴好的灰饼在程度和垂直方向上冲两道筋用杠尺找平
工程〔专业〕技术负责人交底人承受交底人山东建立工程质量监视总站监制技术交底记录年月日鲁JJ-005工程名称施工交底部位工序名称交底提要:外墙抹灰技术交底4、抹灰:采用配合比为1:3的水泥砂浆抹底层灰第一遍的厚度为15mm抹后用木抹子搓平待第一遍砂浆的强度到达60%-70%时即可抹第二遍厚度为10mm随即用
