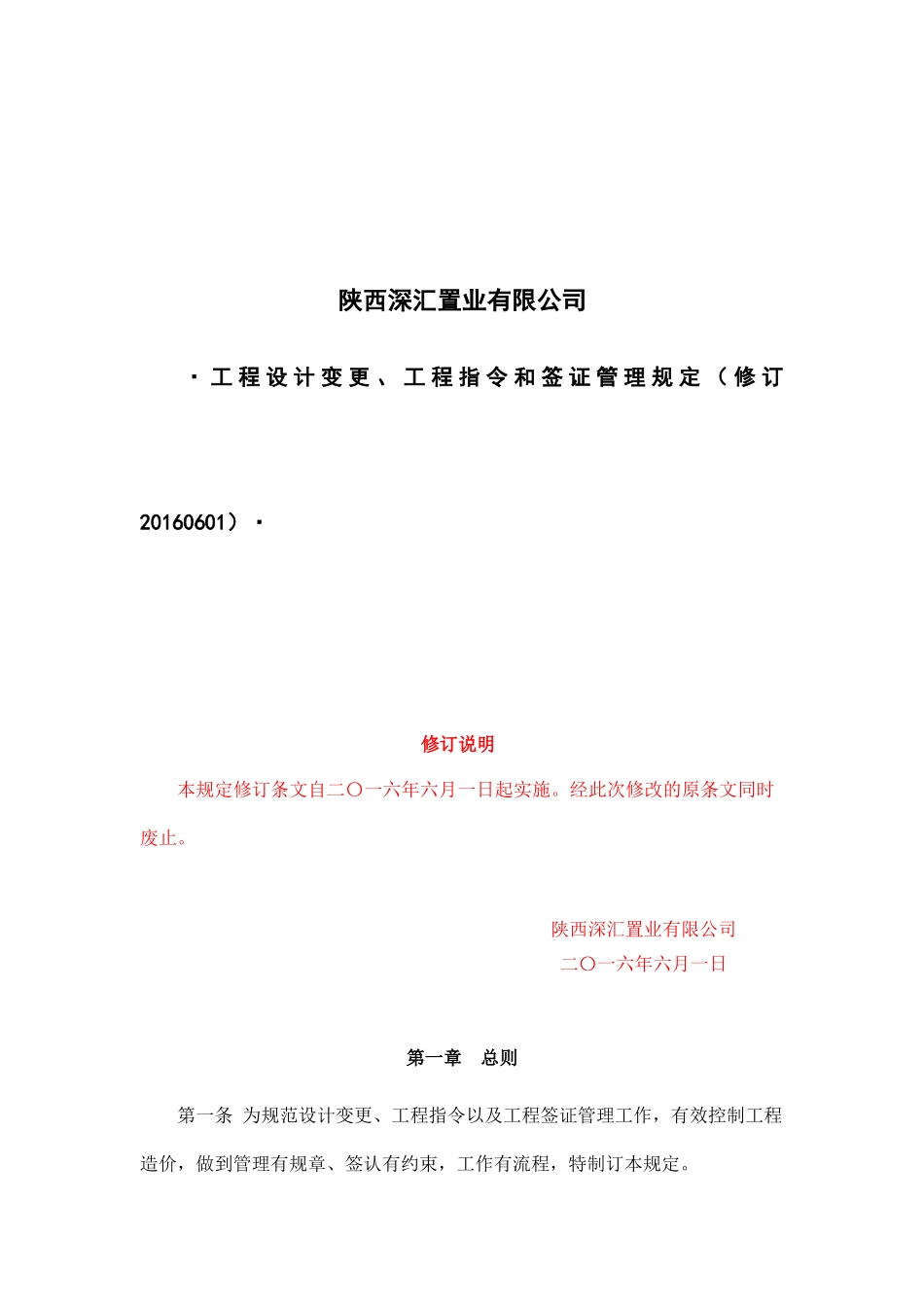

陕西深汇置业有限公司·工程设计变更、工程指令和签证管理规定(修订20160601)·修订说明本规定修订条文自二〇一六年六月一日起实施
经此次修改的原条文同时废止
陕西深汇置业有限公司二〇一六年六月一日第一章总则第一条为规范设计变更、工程指令以及工程签证管理工作,有效控制工程造价,做到管理有规章、签认有约束,工作有流程,特制订本规定

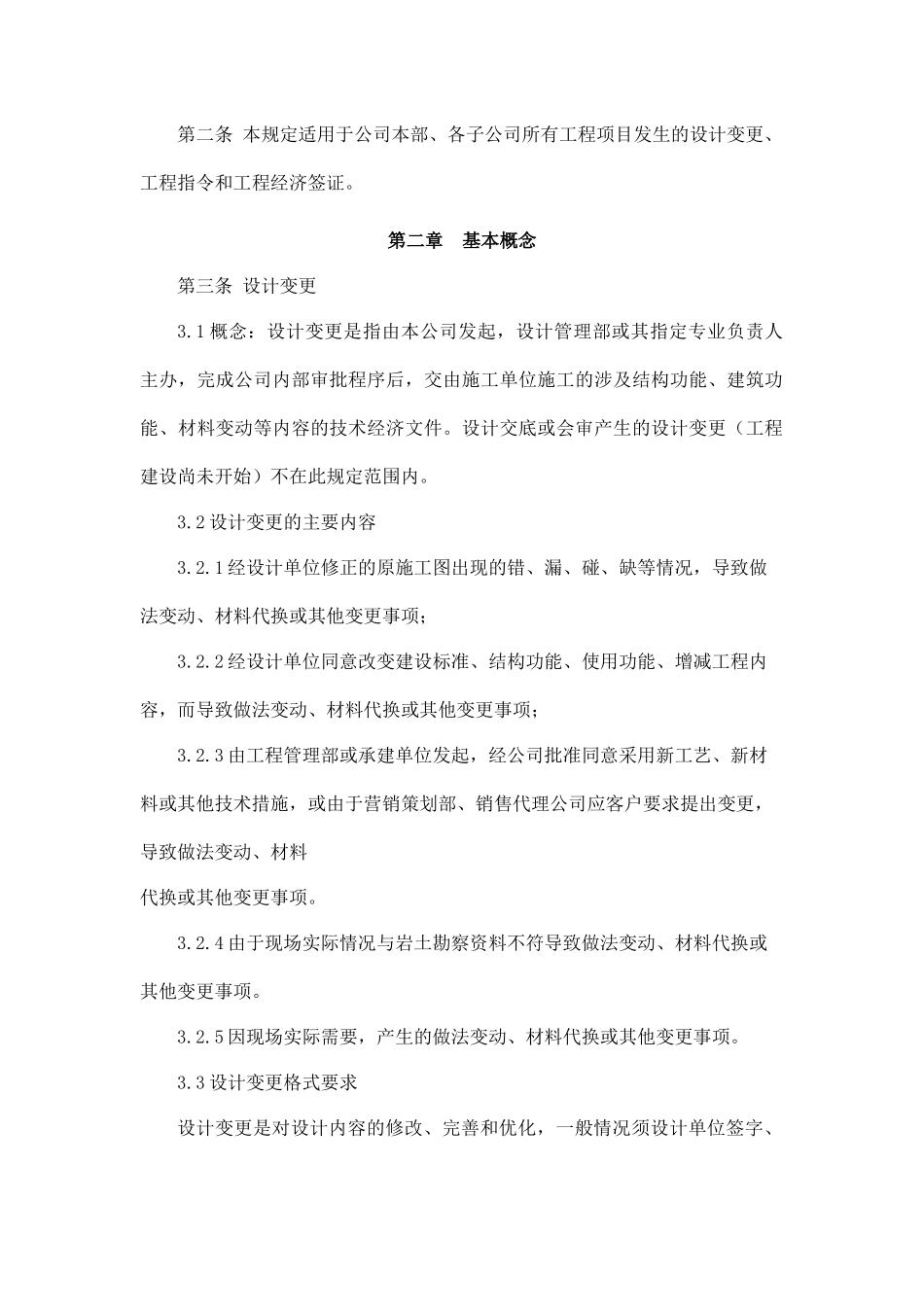

第二条本规定适用于公司本部、各子公司所有工程项目发生的设计变更、工程指令和工程经济签证
第二章基本概念第三条设计变更3
1概念:设计变更是指由本公司发起,设计管理部或其指定专业负责人主办,完成公司内部审批程序后,交由施工单位施工的涉及结构功能、建筑功能、材料变动等内容的技术经济文件
设计交底或会审产生的设计变更(工程建设尚未开始)不在此规定范围内
2设计变更的主要内容3
1经设计单位修正的原施工图出现的错、漏、碰、缺等情况,导致做法变动、材料代换或其他变更事项;3
2经设计单位同意改变建设标准、结构功能、使用功能、增减工程内容,而导致做法变动、材料代换或其他变更事项;3
3由工程管理部或承建单位发起,经公司批准同意采用新工艺、新材料或其他技术措施,或由于营销策划部、销售代理公司应客户要求提出变更,导致做法变动、材料代换或其他变更事项
4由于现场实际情况与岩土勘察资料不符导致做法变动、材料代换或其他变更事项
5因现场实际需要,产生的做法变动、材料代换或其他变更事项
3设计变更格式要求设计变更是对设计内容的修改、完善和优化,一般情况须设计单位签字、盖章

特殊情况经公司有关职能部门发起变更要求,经设计管理部、主管副总经理(或主管董事)签署亦可执行
第四条工程指令4
1概念:工程指令是指本公司发起,由工程管理部主办,完成公司内部审批程序,并交由施工单位施工的非设计变更类的技术经济文件
2工程指令按施工紧急程度分为一
