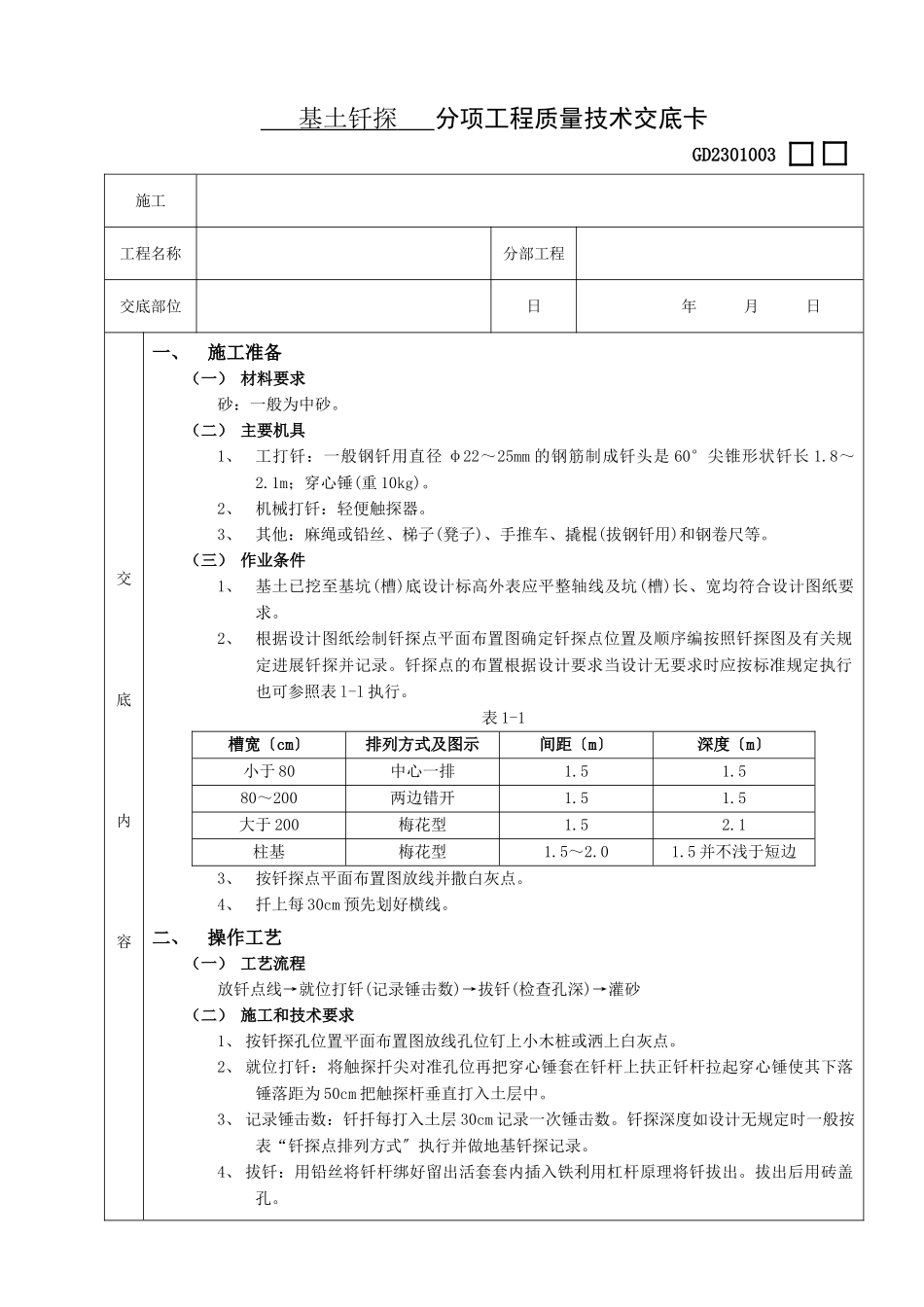

基土钎探分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)材料要求砂:一般为中砂
(二)主要机具1、工打钎:一般钢钎用直径φ22~25mm的钢筋制成钎头是60°尖锥形状钎长1
1m;穿心锤(重10kg)
2、机械打钎:轻便触探器
3、其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等
(三)作业条件1、基土已挖至基坑(槽)底设计标高外表应平整轴线及坑(槽)长、宽均符合设计图纸要求
2、根据设计图纸绘制钎探点平面布置图确定钎探点位置及顺序编按照钎探图及有关规定进展钎探并记录
钎探点的布置根据设计要求当设计无要求时应按标准规定执行也可参照表l-l执行
表1-1槽宽〔cm〕排列方式及图示间距〔m〕深度〔m〕小于80中心一排1
580~200两边错开1
5大于200梅花型1
1柱基梅花型1
5并不浅于短边3、按钎探点平面布置图放线并撒白灰点
4、扦上每30cm预先划好横线
二、操作工艺(一)工艺流程放钎点线→就位打钎(记录锤击数)→拔钎(检查孔深)→灌砂(二)施工和技术要求1、按钎探孔位置平面布置图放线孔位钉上小木桩或洒上白灰点
2、就位打钎:将触探扦尖对准孔位再把穿心锤套在钎杆上扶正钎杆拉起穿心锤使其下落锤落距为50cm把触探杆垂直打入土层中
3、记录锤击数:钎扦每打入土层30cm记录一次锤击数
钎探深度如设计无规定时一般按表“钎探点排列方式〞执行并做地基钎探记录
4、拔钎:用铅丝将钎杆绑好留出活套套内插入铁利用杠杆原理将钎拔出
拔出后用砖盖孔
交底内容5、移位:将触探器搬到下一孔位以便继续打钎
6、灌砂:打完的钎孔经过质检人员和有关工长检查孔深与记录无误后即进展灌砂
灌砂时每填入30cm左右可用钢筋棒捣实一次
7、整理记录:按钎孔顺序编将锤击数填人统一表格内字迹清楚经过专
