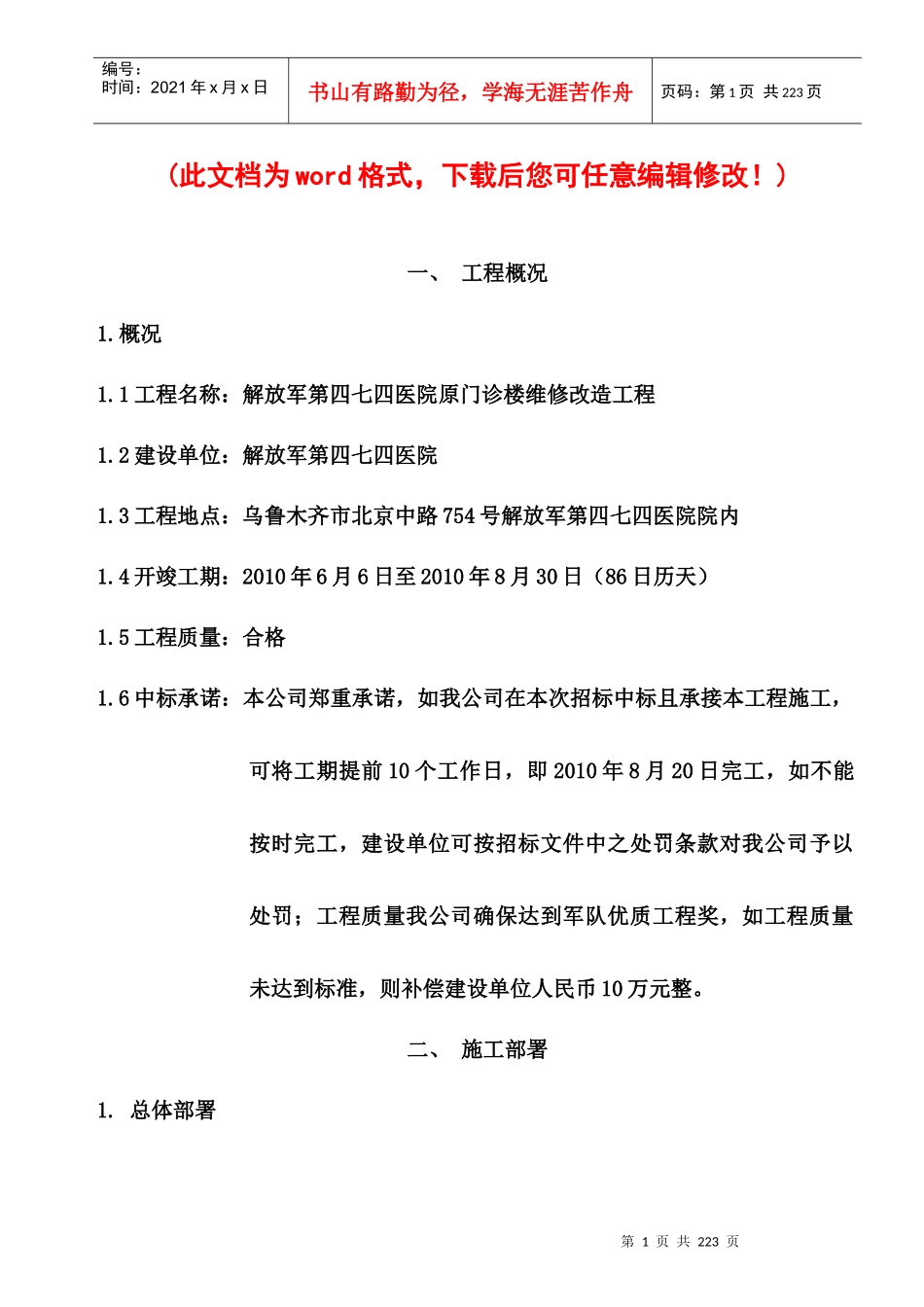

第1页共223页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共223页(此文档为word格式,下载后您可任意编辑修改!)一、工程概况1.概况1.1工程名称:解放军第四七四医院原门诊楼维修改造工程1.2建设单位:解放军第四七四医院1.3工程地点:乌鲁木齐市北京中路754号解放军第四七四医院院内1.4开竣工期:2010年6月6日至2010年8月30日(86日历天)1.5工程质量:合格1.6中标承诺:本公司郑重承诺,如我公司在本次招标中标且承接本工程施工,可将工期提前10个工作日,即2010年8月20日完工,如不能按时完工,建设单位可按招标文件中之处罚条款对我公司予以处罚;工程质量我公司确保达到军队优质工程奖,如工程质量未达到标准,则补偿建设单位人民币10万元整。二、施工部署1.总体部署第2页共223页第1页共223页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共223页开工前,做好管理人员及施工人员的部署工作,明确划分各工种、各工序的职责范围。开工前组织召开全体施工人员会议,交待有关工期、质量、安全、工地纪律和管理人员分工等工作,让所有人员明确自己的职责、所属工序工种、工程管理流程等。2.施工准备2.1技术准备技术准备是施工准备的核心。由于任何技术的差错或隐患都能引起人生安全和质量事故,造成工期延误和经济损失。根据本工程的规模和特点,我们重点从以下几个方面进行技术准备。2.1.1熟悉、审查施工图纸和有关的设计资料。(1)设计图纸是否完整、齐全,以及图纸的表述是否符合国家的有关标准、规范的要求。(2)设计图纸与设计说明内容上是否一致,以及设计图纸与其他各相关部分之间有无矛盾和错误。(3)设计图纸与建筑现场在平面尺寸、标高、管线排布等方面是否一致。第3页共223页第2页共223页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共223页(4)根据设计图之中的材料、工艺、施工难度,检查现有施工技术水平和管理水平能否满足工期和质量要求,并制定相应措施。2.1.2原始资料调查确认业主对施工图纸、材料是否有变更要求。了解业主、设计和施工单位之间的协作、配合关系,以及业主可以提供的施工条件。2.2资源准备2.2.1管理资源我公司根据本工程的规模、特点、工期等综合因素,建立以项目经理为核心的项目经理部领导班子,实行项目经理负责制。项目经理部在公司职能部门的监督、制约和配合下,履行工程合同的权利、责任、义务。⑴项目领导层①项目经理(一级资质):其职能是负责项目部的全面工作,组织协调项目各部门之间、项目部与施工队之间的关系。指导工程预(结)算、合同履行、资金运作、成本核算、劳动组织分配、进度计划、统计报表审核等事宜。②专业工程师:主要职责是施工监督、技术指导、技术资料汇总。主要负责施第4页共223页第3页共223页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共223页工工艺和技术、施工组织设计、施工质量、施工进度、施工安全、文明施工等管理工作。③质量安全员:负责施工质量及材料质量检验、技术复核、质量验收、质量评定、质量资料的汇总,施工现场安全技术交底和动态监控管理。④专业施工工长:主要负责施工劳动力组织、调配、材料需要量计划、施工进度控制、施工安全控制、文明施工控制等。⑤材料采购部:负责工程材料采购供应。⑵项目管理层由库管员、资料员和内务管理人员组成,负责各项工作的具体实施。2.2.2技术资源项目部配备工程技术管理人员10人。其中工程师以上3人,助理工程师3人,技术员、工长4人。项目经理为一级建造师资质。根据工程的需要,公司还可随时增派相关人员进场。公司设计部负责施工阶段深化设计、调整和竣工图。2.2.3人力资源(1)项目劳务层由各专业班组长和各专业技术工人组成,是在施工过程中的实际操作人员,第5页共223页第4页共223页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共223页是施工质量、进度、安全、文明施工的最直接的保证者。劳务层操作人员的选择严格把关,择优录用,原则是:具有良好的质量、安全意识,具有较强责任心和较高专业技术等级。施工劳务层划分为三类:一类...
