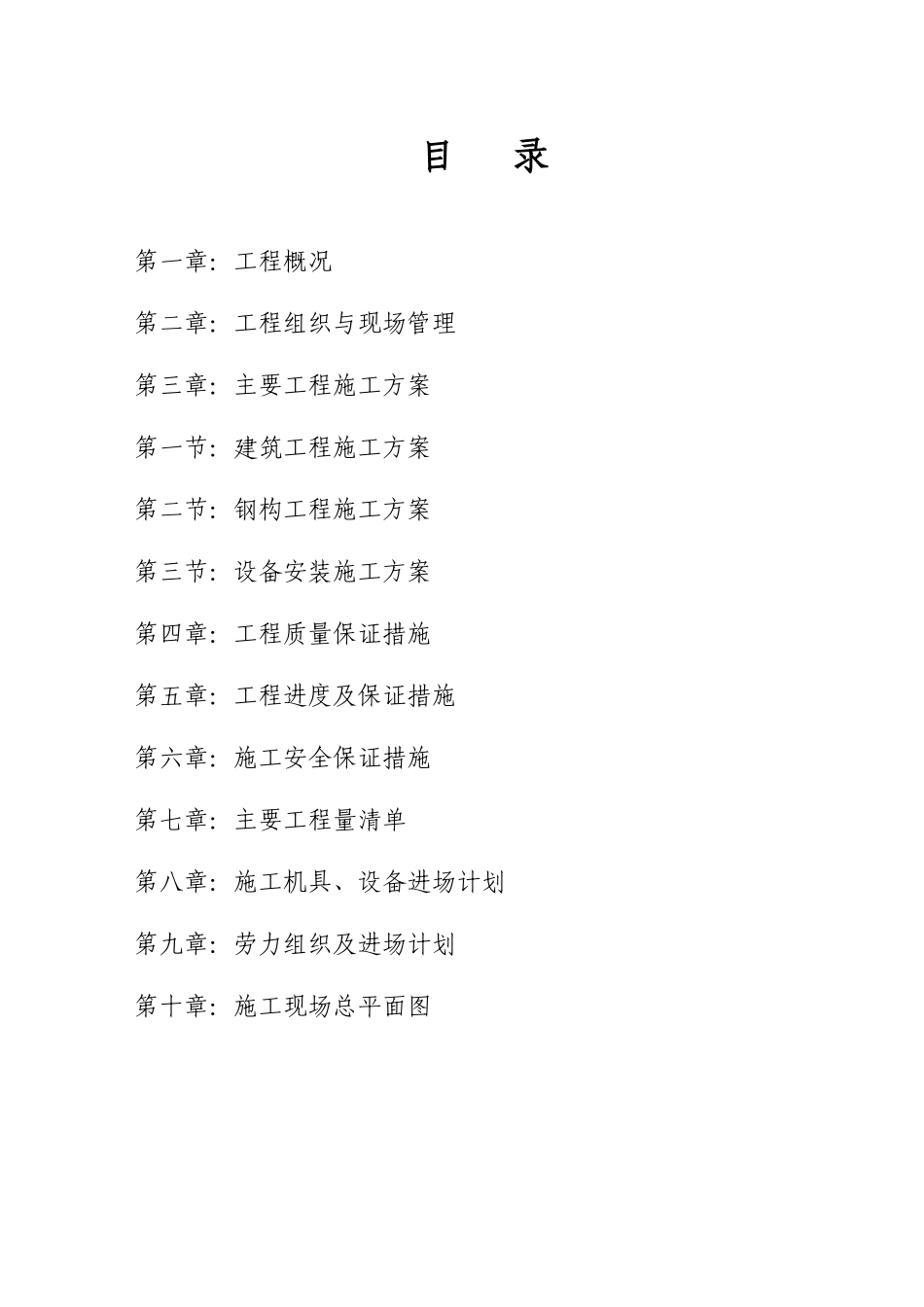

目录第一章:工程概况第二章:工程组织与现场管理第三章:主要工程施工方案第一节:建筑工程施工方案第二节:钢构工程施工方案第三节:设备安装施工方案第四章:工程质量保证措施第五章:工程进度及保证措施第六章:施工安全保证措施第七章:主要工程量清单第八章:施工机具、设备进场计划第九章:劳力组织及进场计划第十章:施工现场总平面图第一章:工程概况一、工程概况该工程位于四方机车车辆厂厂区的西北部,包括钢结构检修车间跨度15m;特种车检修车间跨度15m;总组装车间
其中总组装车间包括三跨,跨度为22
5m;15m
该工程厂房长90m,宽60m(轴线),总建筑面积5521m2
建筑及结构:主体采用轻钢结构,屋面采用压型钢板,墙体采用砖砌体围护,基础采用独立基础砼C20,檐口高度10
5m,柱距7
5m,屋面坡度5%,相对标高±0
000相当于绝对标高+9
270m,抗震烈度7度设防
二、施工条件本工程位于四方机车车辆厂内,交通方便,场地平整工作已完成
施工前,水、电、道路已三通
建筑物周围场地较好,便于堆放施工材料及放置施工机械
施工期间正值雨季,应做好雨季防汛工作
三、工程内容本工程主要包括建筑工程、钢构工程、给水、排水、采暖、动力、雨水管道安装工程及电气安装等分部分项工程

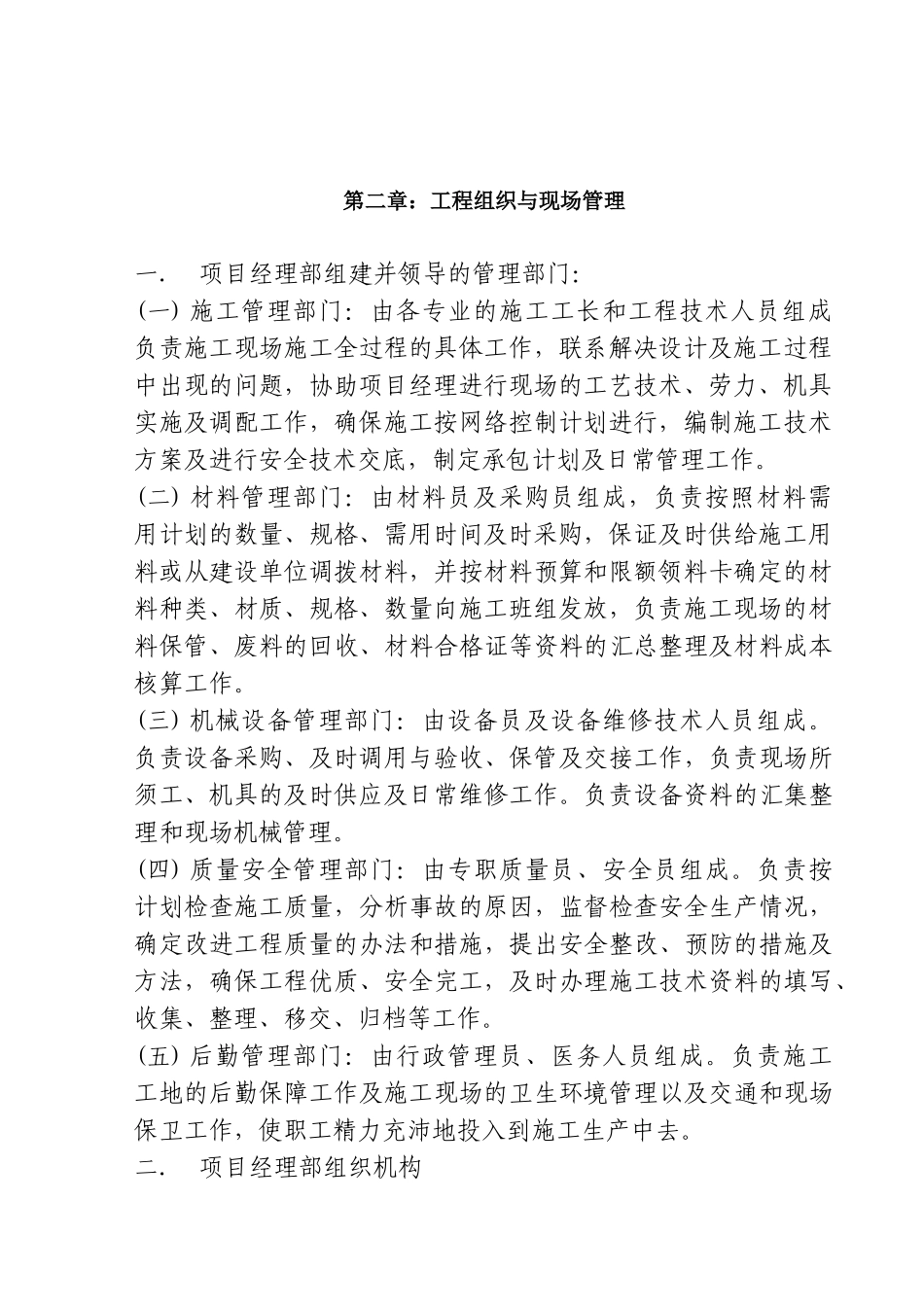

第二章:工程组织与现场管理一
项目经理部组建并领导的管理部门:(一)施工管理部门:由各专业的施工工长和工程技术人员组成负责施工现场施工全过程的具体工作,联系解决设计及施工过程中出现的问题,协助项目经理进行现场的工艺技术、劳力、机具实施及调配工作,确保施工按网络控制计划进行,编制施工技术方案及进行安全技术交底,制定承包计划及日常管理工作
(二)材料管理部门:由材料员及采购员组成,负责按照材料需用计划的数量、规格、需用时间及时采购,保证及时供给施工用料或从建设单位调拨材料,并按材料预算和限额领料卡确定的材料种类、
