地砖工程分项工程质量技术交底卡GD2301003施工工程名称分部工程交底部位日年月日交底内容一、施工准备(一)作业条件1、墙上四周弹好+0
5m程度控制线
2、地面防水层已经做完室内墙面润湿作业已经做完
3、穿楼地面的洞已经堵严塞实
4、楼地面垫层已经做完
5、板块应预先用水浸湿并码放好铺时到达外表无明水
6、复杂的地面施工前应绘制施工大样图并做出样板间经检查合格后方可大面积施工
(二)材料要求1、水泥:32
5级以上普通硅酸盐水泥或矿渣硅酸盐水泥
2、砂:粗砂或中砂含泥量不大于3过8mm孔径的筛子
3、面砖:进场验收合格后在施工前应进展挑选将有质量缺陷的先剔除然后将面砖按大中小三类挑选后分别码放在垫木上
色不同的严禁混用选砖用木条钉方框模子拆包后块块进展套选长、宽、厚不得超过±lmm平整度用直尺检查
(三)施工机具小水桶、半截桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、云石机、程度尺等
二、质量要求质量要求符合
建筑地面工程施工质量验收
〔GB50209-2002〕的规定
项序检查工程允许偏向或允许值主控工程1块材质量第6
7条2面层与下一层结合第6
8条一般项目1面层外表质量第6
9条2邻接处镶边用料第6
10条3踢脚线质量第6
11条4楼梯踏步质量第6
12条5面层外表坡度第6
13条6允许偏向外表平整度缸砖4
0mm水泥花砖3
0mm陶瓷棉砖、陶瓷地砖2
0mm缝格平直3
0mm接缝上下差陶瓷棉砖、陶瓷地砖、水泥花砖0
5mm缸砖1
5mm水泥花砖0
5mm踢脚线上口平直陶瓷棉砖、陶瓷地砖、水泥花砖3
0mm缸砖4
0mm交底内容板块间隙宽度2

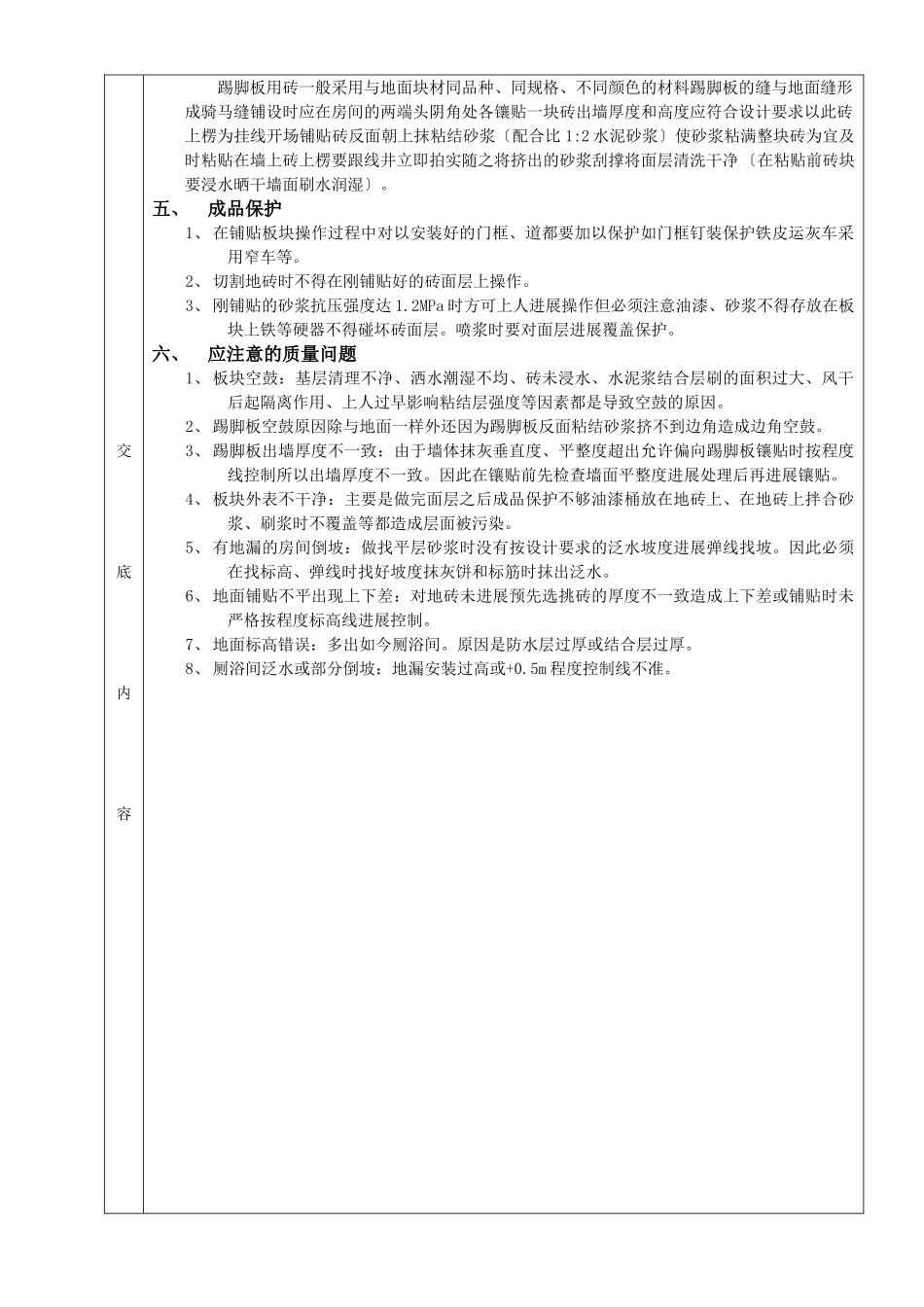

0mm三、工艺流程基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装四、操作工艺(一)基层处理、定标高1、将基层外表的浮土或砂浆
