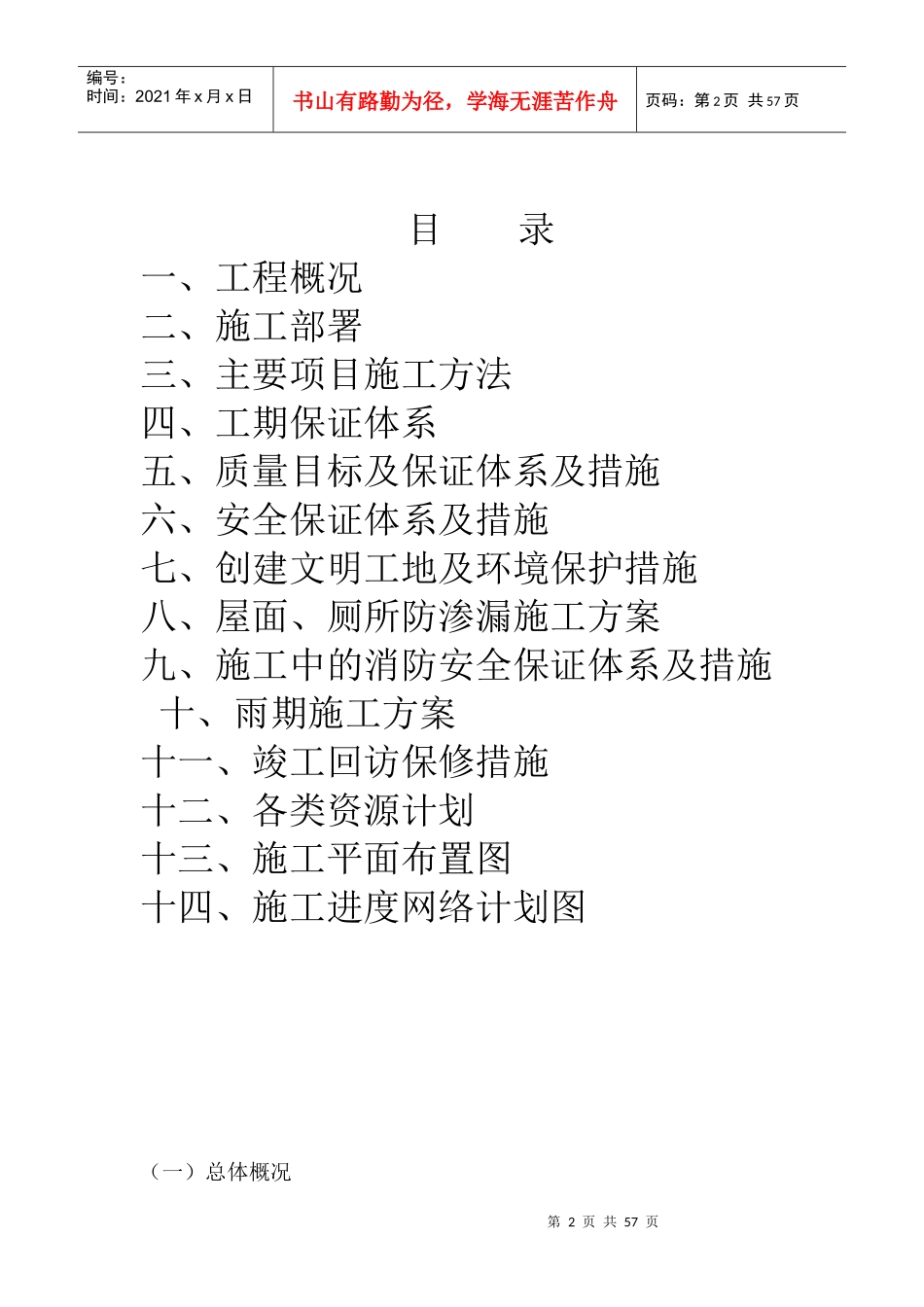

第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共57页华晶米业有限公司综合楼、大米加工车间工程施工组织设计编制单位:福建省源昌工程建设有限公司编制日期:2004年10月21日第2页共57页第1页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共57页目录一、工程概况二、施工部署三、主要项目施工方法四、工期保证体系五、质量目标及保证体系及措施六、安全保证体系及措施七、创建文明工地及环境保护措施八、屋面、厕所防渗漏施工方案九、施工中的消防安全保证体系及措施十、雨期施工方案十一、竣工回访保修措施十二、各类资源计划十三、施工平面布置图十四、施工进度网络计划图(一)总体概况第3页共57页第2页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共57页序号项目内容1工程名称华晶米业有限公司综合楼、大业加工车间2工程地址官桥内厝工业区3建设单位南安市官桥粮食城华晶米业有限公司4设计单位福建武夷建筑设计所5监理公司福建安华建设工程咨询监理有限公司6质量监督站南安市质量监督站7工总承包福建省源昌工程建设有限公司8合同性质总承包合同9投资性质自筹资金10合同工期100天11质量目标合格工程12建筑面积占地面积2297m2、总建筑面积4128m213建筑层数2~3层14建筑层高底层为5.0m、4.4m,二层为3.6m、4.6m15建筑高度室内外高差300mm±0.00绝对标高33.3m基底标高1.6m总高度13.4m16建筑防火防火等级为三级第4页共57页第3页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共57页(一)总体概况序号项目内容18外装修外墙装饰涂料门窗工程钢板门、铝合金窗屋面工程APPⅡ型防水层19室内装修地面工程卫生间为防滑地砖地面、其他均为水泥毛地面内墙装修卫生间为带色釉面砖、水泥砂浆墙面踢脚室内均为水泥砂浆踢脚门窗工程楼梯间、管道间防火门其他钢门20防水工程屋面防水APPⅢ型防水层卫生间APPⅢ型防水层(二)结构情况序号项目内容1结构形式基础结构人工挖孔+承台地梁基础主体结构框架结构2建筑物地基地基土质粉质黏土地基承载力120kPa第5页共57页第4页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共57页3混凝土强度等级C15垫层C20基础、首层混凝土、二层柱C25屋面混凝土序号项目内容4抗震等级抗震设防等级7度抗震等级三级6钢筋类别一级钢φ6、φ8、φ10二级钢φ12、φ14、φ16、φ20、φ18φ22、φ257结构断面尺寸外墙厚度190内墙厚度190柱子截面尺寸500×500400×400、400×600梁断面尺寸300×700、250×500楼板断面尺寸110、1008钢筋接头形式电渣压力焊柱筋搭接焊梁筋第6页共57页第5页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共57页二、施工部署(一)、项目组织结构及职责分工1.组织结构图经理项目经理施工员生材设财技安翻资产料备务术调供管预质度应理算量全样料为确保工程质量,加快施工进度,缩短工期,经公司研究决定,对该工程实行项目法管理,实行项目经理负责制,抽调公司最具有实力的专业队伍进驻施工现场,项目部人员职责分工如下:序号姓名岗位分工技术职称学历谢应德项目经理工程师中专第7页共57页第6页共57页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共57页黄贤蜂项目技术负责人助工中专潘文忠质量检查员助工中专黄梁棋施工员助工中专黄继谋安全检查员助工中专⑥陈建森预算员中专(二)施工部署原则本工程总工期只有100天,工期非常紧张.为了保证基础、主体、装修均尽可能有充裕的时间施工.保质如期完成施工任务,施工部署原则如下:1.空间上部署原则-----立体交叉采用主体和安装、主体和装修、安装和装修的立体交叉施工。2.施工顺序上部署原则按照先地下,后地上,先主体,后装修,以土建为主,专业配合的总施工顺序原则进行部署。3.施工准备1)生产临时准备临时办公室设置在场地南侧围墙处,项目部管理人员办公室、西侧围墙设置厕所,西南处设置食堂,清除地面障碍物,平整场地,设置测量控制网及水准基点,对工程进行定位放线。安排劳动力、施工机...
