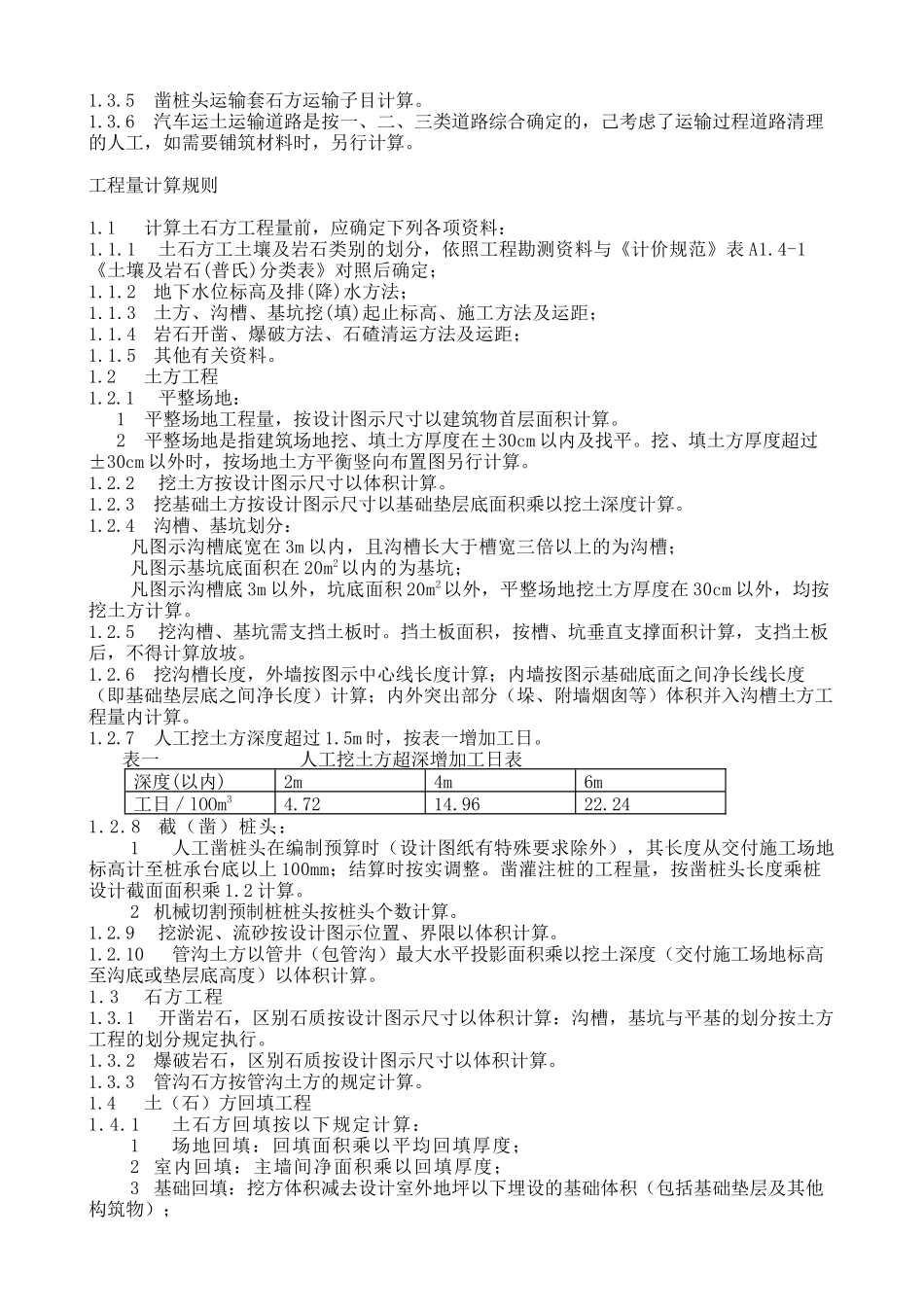

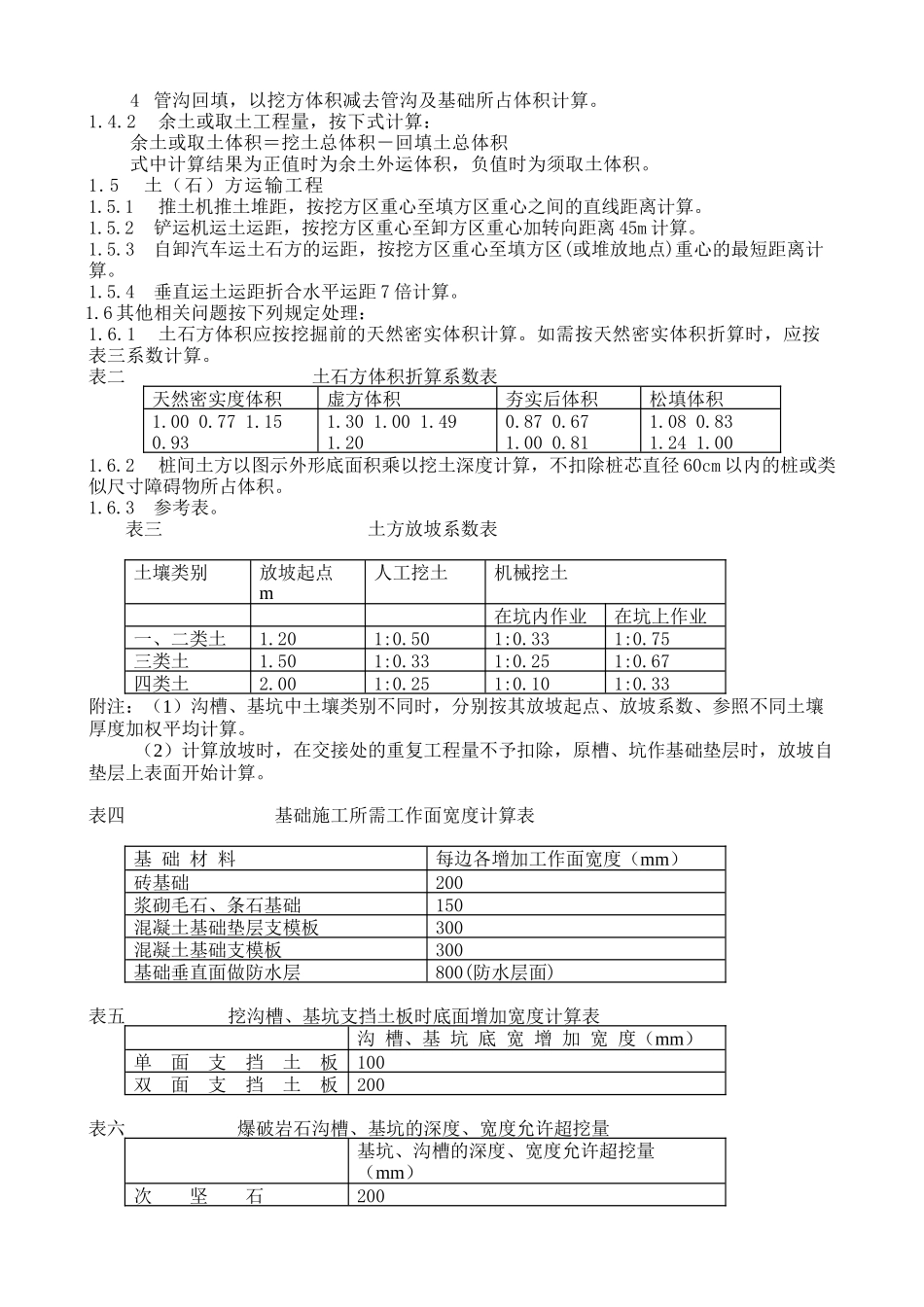

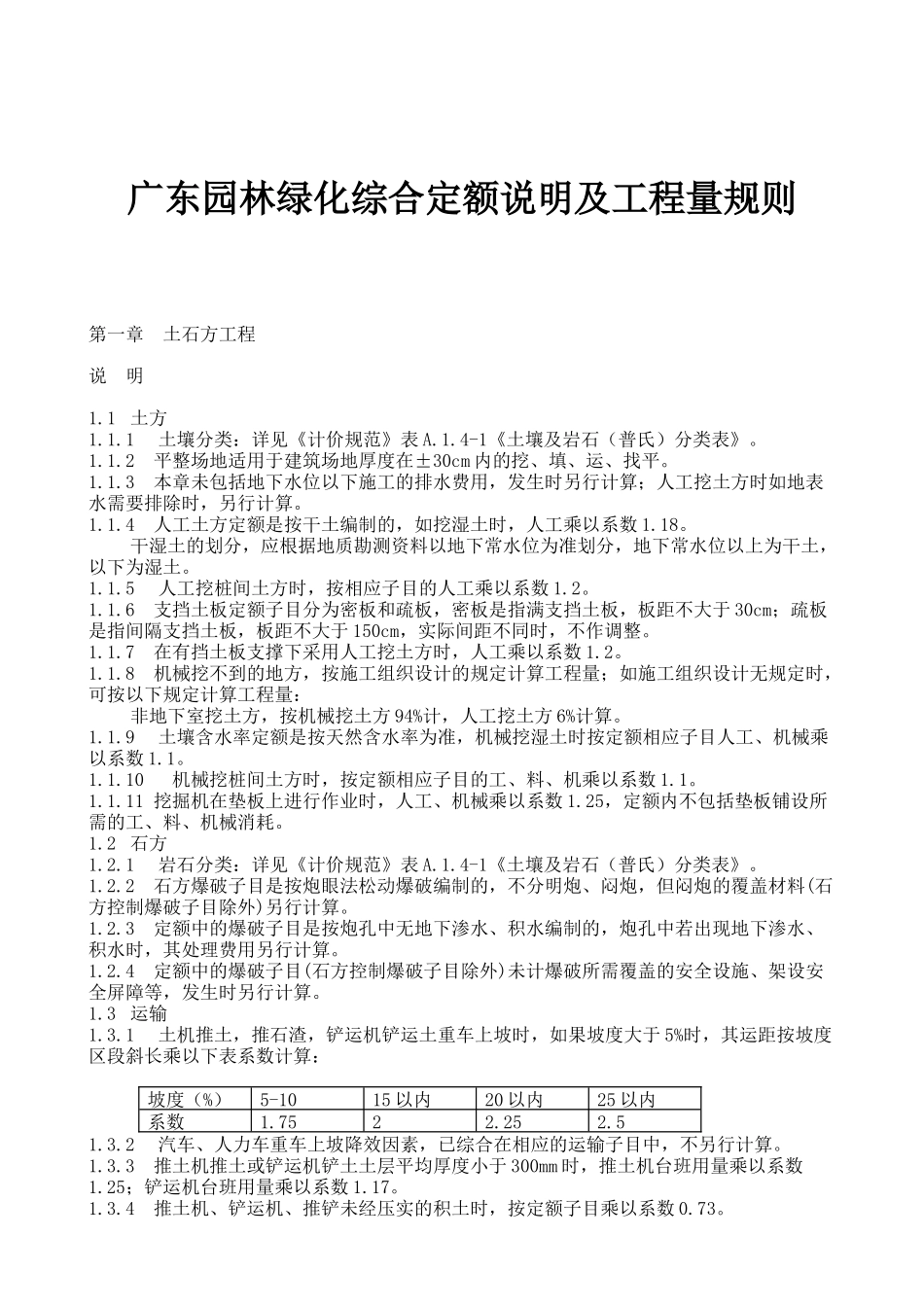

广东园林绿化综合定额说明及工程量规则第一章土石方工程说明1
1土壤分类:详见《计价规范》表A
4-1《土壤及岩石(普氏)分类表》
2平整场地适用于建筑场地厚度在±30cm内的挖、填、运、找平
3本章未包括地下水位以下施工的排水费用,发生时另行计算;人工挖土方时如地表水需要排除时,另行计算
4人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1
干湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为干土,以下为湿土
5人工挖桩间土方时,按相应子目的人工乘以系数1
6支挡土板定额子目分为密板和疏板,密板是指满支挡土板,板距不大于30cm;疏板是指间隔支挡土板,板距不大于150cm,实际间距不同时,不作调整
7在有挡土板支撑下采用人工挖土方时,人工乘以系数1
8机械挖不到的地方,按施工组织设计的规定计算工程量;如施工组织设计无规定时,可按以下规定计算工程量:非地下室挖土方,按机械挖土方94%计,人工挖土方6%计算
9土壤含水率定额是按天然含水率为准,机械挖湿土时按定额相应子目人工、机械乘以系数1
10机械挖桩间土方时,按定额相应子目的工、料、机乘以系数1
11挖掘机在垫板上进行作业时,人工、机械乘以系数1
25,定额内不包括垫板铺设所需的工、料、机械消耗
1岩石分类:详见《计价规范》表A
4-1《土壤及岩石(普氏)分类表》
2石方爆破子目是按炮眼法松动爆破编制的,不分明炮、闷炮,但闷炮的覆盖材料(石方控制爆破子目除外)另行计算
3定额中的爆破子目是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,其处理费用另行计算
4定额中的爆破子目(石方控制爆破子目除外)未计爆破所需覆盖的安全设施、架
