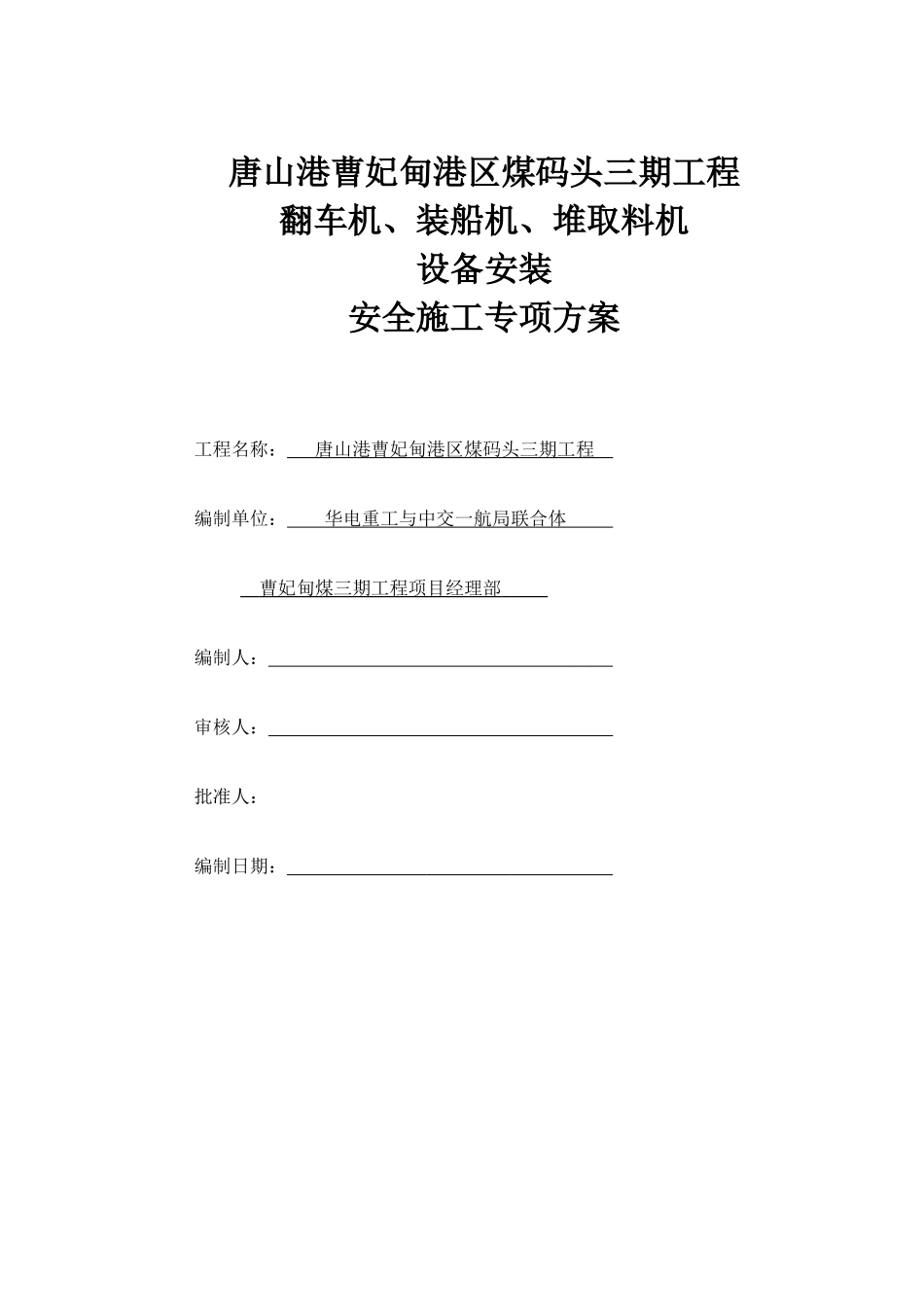

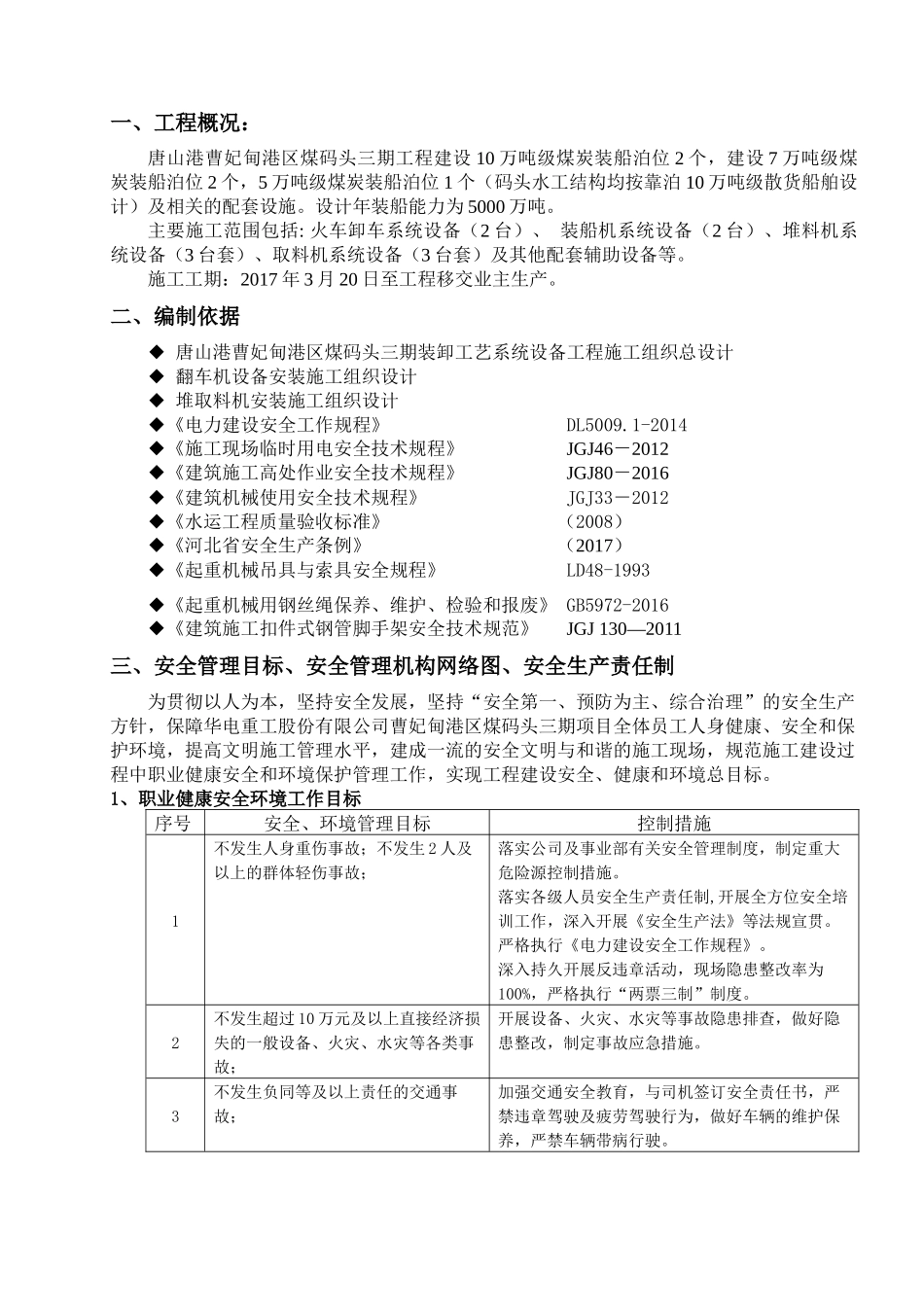

唐山港曹妃甸港区煤码头三期工程翻车机、装船机、堆取料机设备安装安全施工专项方案工程名称:唐山港曹妃甸港区煤码头三期工程编制单位:华电重工与中交一航局联合体曹妃甸煤三期工程项目经理部编制人:审核人:批准人:编制日期:一、工程概况:唐山港曹妃甸港区煤码头三期工程建设10万吨级煤炭装船泊位2个,建设7万吨级煤炭装船泊位2个,5万吨级煤炭装船泊位1个(码头水工结构均按靠泊10万吨级散货船舶设计)及相关的配套设施
设计年装船能力为5000万吨
主要施工范围包括:火车卸车系统设备(2台)、装船机系统设备(2台)、堆料机系统设备(3台套)、取料机系统设备(3台套)及其他配套辅助设备等
施工工期:2017年3月20日至工程移交业主生产
二、编制依据◆唐山港曹妃甸港区煤码头三期装卸工艺系统设备工程施工组织总设计◆翻车机设备安装施工组织设计◆堆取料机安装施工组织设计◆《电力建设安全工作规程》DL5009
1-2014◆《施工现场临时用电安全技术规程》JGJ46-2012◆《建筑施工高处作业安全技术规程》JGJ80-2016◆《建筑机械使用安全技术规程》JGJ33-2012◆《水运工程质量验收标准》(2008)◆《河北省安全生产条例》(2017)◆《起重机械吊具与索具安全规程》LD48-1993◆《起重机械用钢丝绳保养、维护、检验和报废》GB5972-2016◆《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011三、安全管理目标、安全管理机构网络图、安全生产责任制为贯彻以人为本,坚持安全发展,坚持“安全第一、预防为主、综合治理”的安全生产方针,保障华电重工股份有限公司曹妃甸港区煤码头三期项目全体员工人身健康、安全和保护环境,提高文明施工管理水平,建成一流的安全文明与和谐的施工现场,规范施工建设过程中职业健康安全和环境保护管理工作,实现工程建设安全、健康和环境总目标

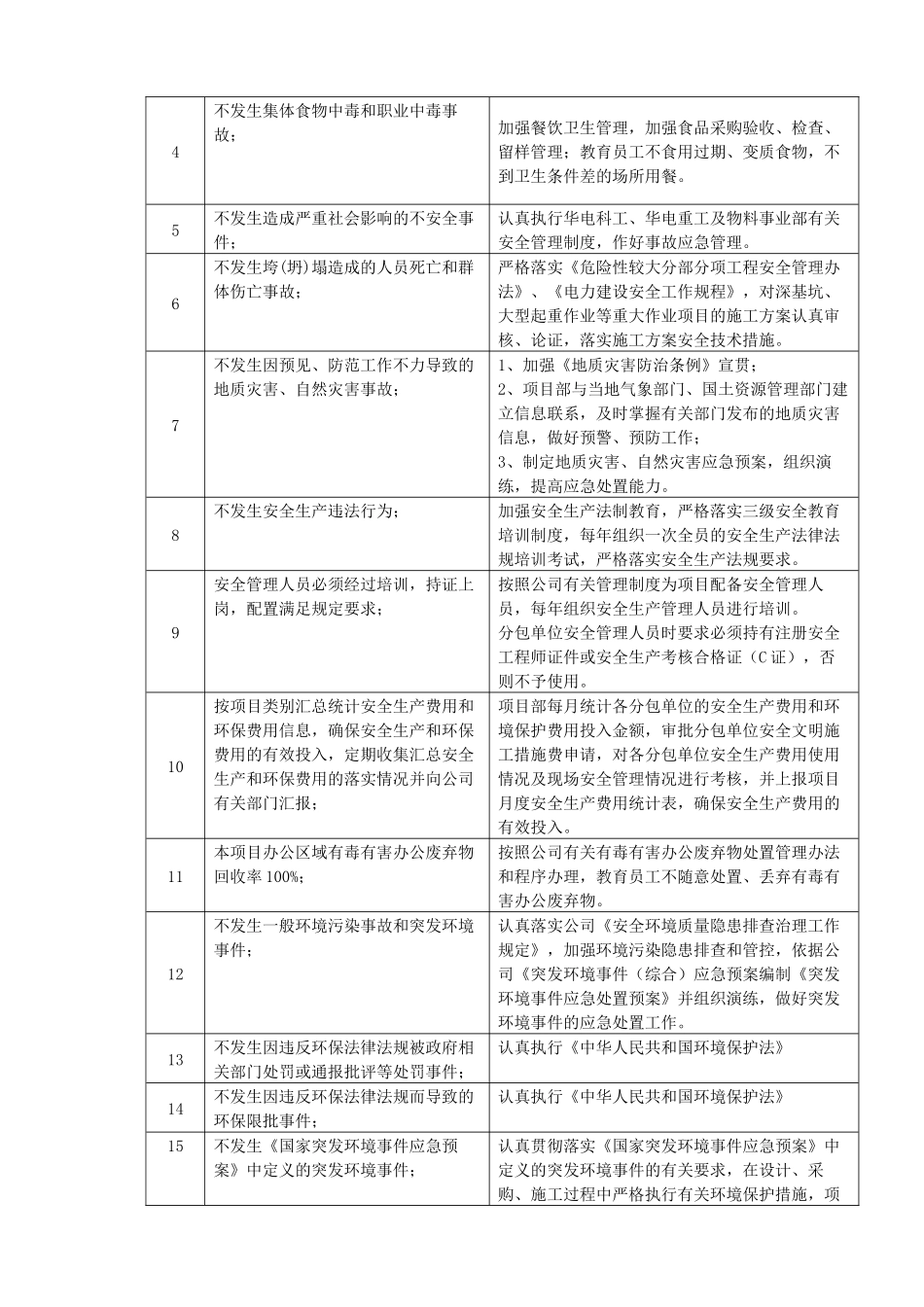

1、职业健康安全环境
