监理施行细那么工程名称:专业:建筑节能保温工程编制:审核:工程监理部:建立监理〔盖章〕2021年月日目录1、专业工程的特点;2、监理工作的流程;3、监理工作的控制要点及目的值;4、监理工作的及措施;一、专业工程特点:本工程为框架构造地上三层部分二层部分地下一层坡屋面;总建筑面积为9997平方米建筑高度14
9米本工程±1、屋面保温:根据不同部位采用30-50厚挤塑聚苯板保温材料K=0
2、外墙保温:外墙采用复合夹心陶料砌块M7
5混合砂浆砌筑外侧采用20厚挤塑聚苯板保温材料K=0
03、门窗保温:本工程外门窗采用断热铝合金单框、透明中空Low-E玻璃K=2
6气性不应低于4级水性不应低于3级
4、幕墙工程:本工程玻璃幕墙采用断热铝合金型材、透明中空Low-E玻璃气性不应低于3级水性不应低于3级
5、架空楼板:采用30厚挤塑聚苯板保温材料K=0

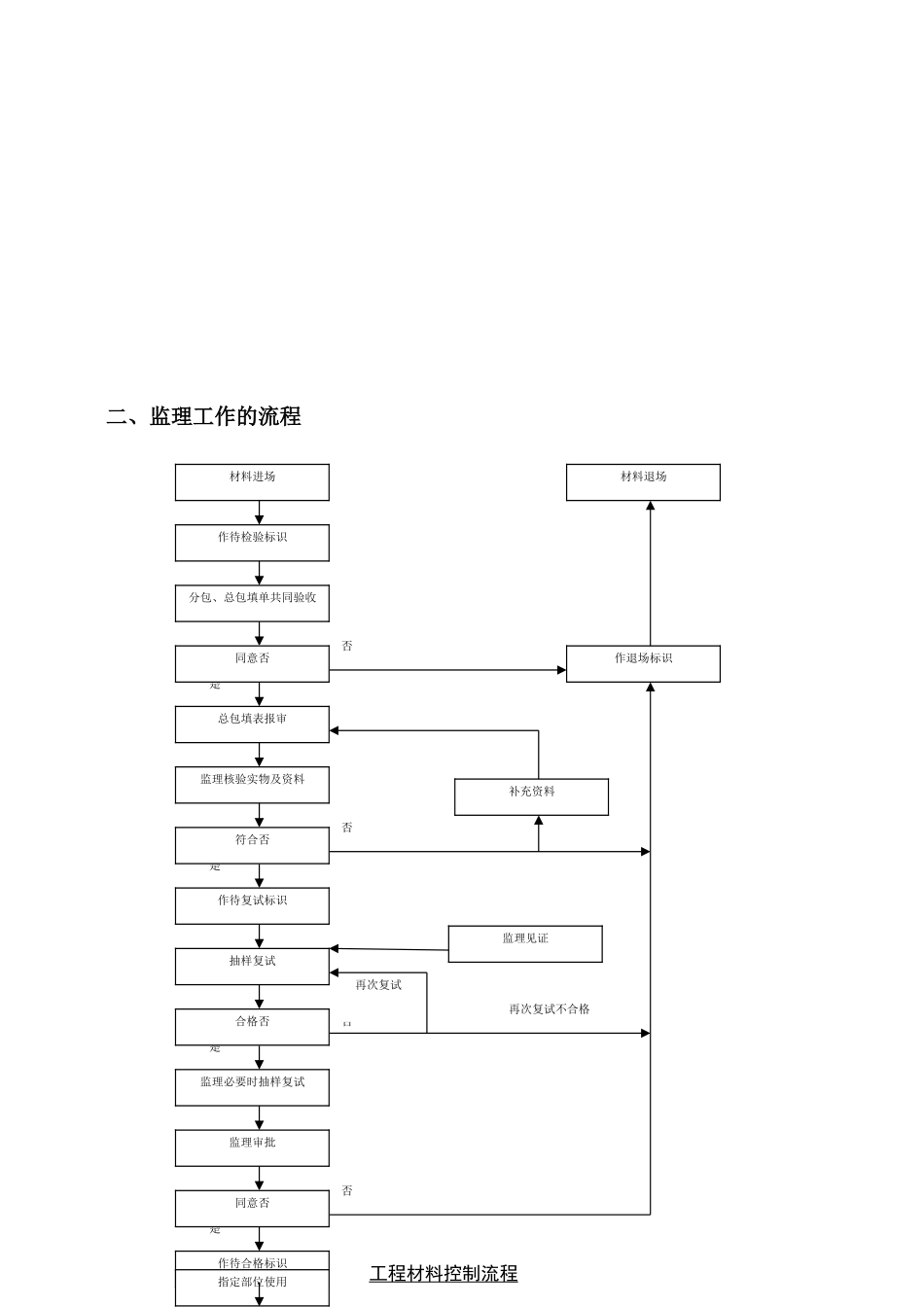

建立:勘测:设计:监理:施工:二、监理工作的流程再次复试不合格否再次复试材料进场作待检验标识分包、总包填单共同验收总包填表报审监理核验实物及资料作待复试标识抽样复试监理必要时抽样复试监理审批作待合格标识指定部位使用材料退场作退场标识补充资料监理见证否否否工程材料控制流程是同意否是合格否是符合否是同意否三、质量控制要点及目的值目的值:(1)主控工程必须100%到达设计及
建筑节能工程施工验收
〔GB50411-2007〕的规定
(2)一般工程80以上到达设计和的要求和规定
(3)施工过程质保资料及技术资料完好与施工进度同步
(4)节能分项工程质量验收合格
监控要点:1、节能工程的材料质量检查;2、节能工程施工质量检查与验收;3、节能工程的资料核查
(一)节能工程的材料质量控制要点1、进入现场的节能、材料应提供级以上〔含级〕的节能认定材料、合格证及当地建筑节能理机构的登记书
2、进入现场的节能材料应提
