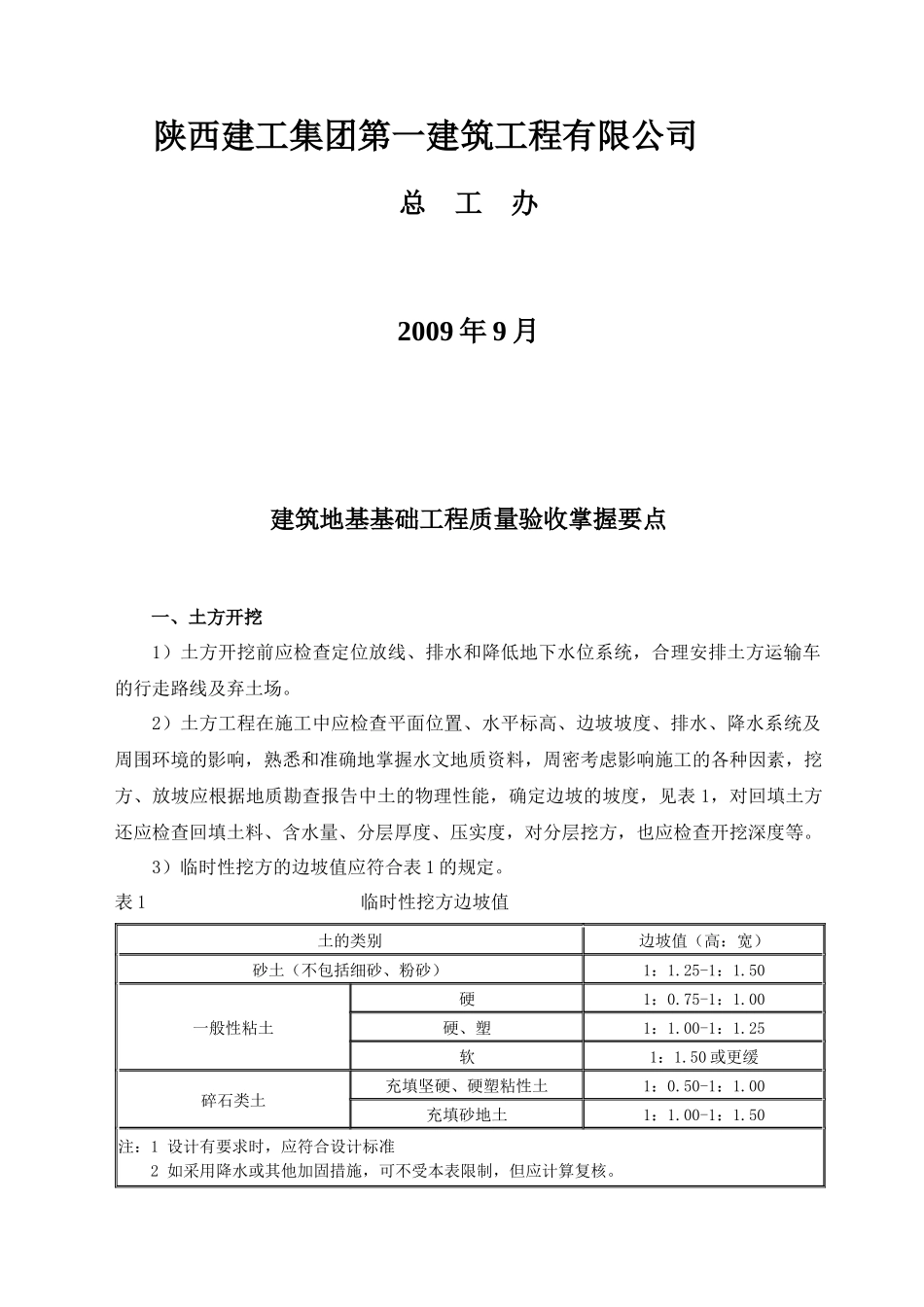

施工验收规范实用简编手册《建筑地基基础工程施工质量验收规范》(GB50202-2002)编制整理:陕西建工集团第一建筑工程有限公司总工办2009年9月建筑地基基础工程质量验收掌握要点一、土方开挖1)土方开挖前应检查定位放线、排水和降低地下水位系统,合理安排土方运输车的行走路线及弃土场
2)土方工程在施工中应检查平面位置、水平标高、边坡坡度、排水、降水系统及周围环境的影响,熟悉和准确地掌握水文地质资料,周密考虑影响施工的各种因素,挖方、放坡应根据地质勘查报告中土的物理性能,确定边坡的坡度,见表1,对回填土方还应检查回填土料、含水量、分层厚度、压实度,对分层挖方,也应检查开挖深度等
3)临时性挖方的边坡值应符合表1的规定
表1临时性挖方边坡值土的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1:1
25-1:1
50一般性粘土硬1:0
75-1:1
00硬、塑1:1
00-1:1
25软1:1
50或更缓碎石类土充填坚硬、硬塑粘性土1:0
50-1:1
00充填砂地土1:1
00-1:1
50注:1设计有要求时,应符合设计标准2如采用降水或其他加固措施,可不受本表限制,但应计算复核

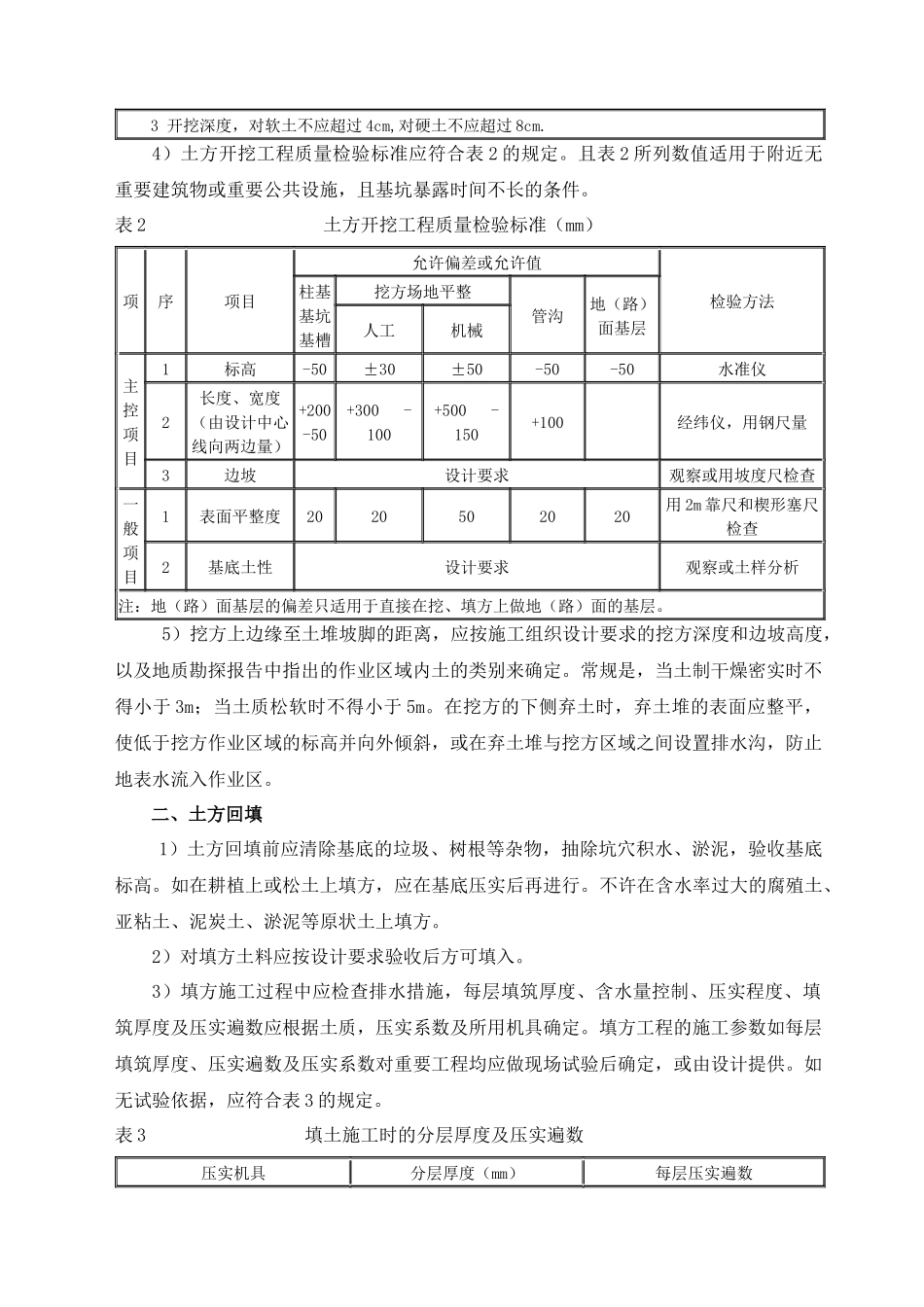

3开挖深度,对软土不应超过4cm,对硬土不应超过8cm
4)土方开挖工程质量检验标准应符合表2的规定
且表2所列数值适用于附近无重要建筑物或重要公共设施,且基坑暴露时间不长的条件
表2土方开挖工程质量检验标准(mm)项序项目允许偏差或允许值检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-50±30±50-50-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100经纬仪,用钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析注:地(路)面基层的偏差只
