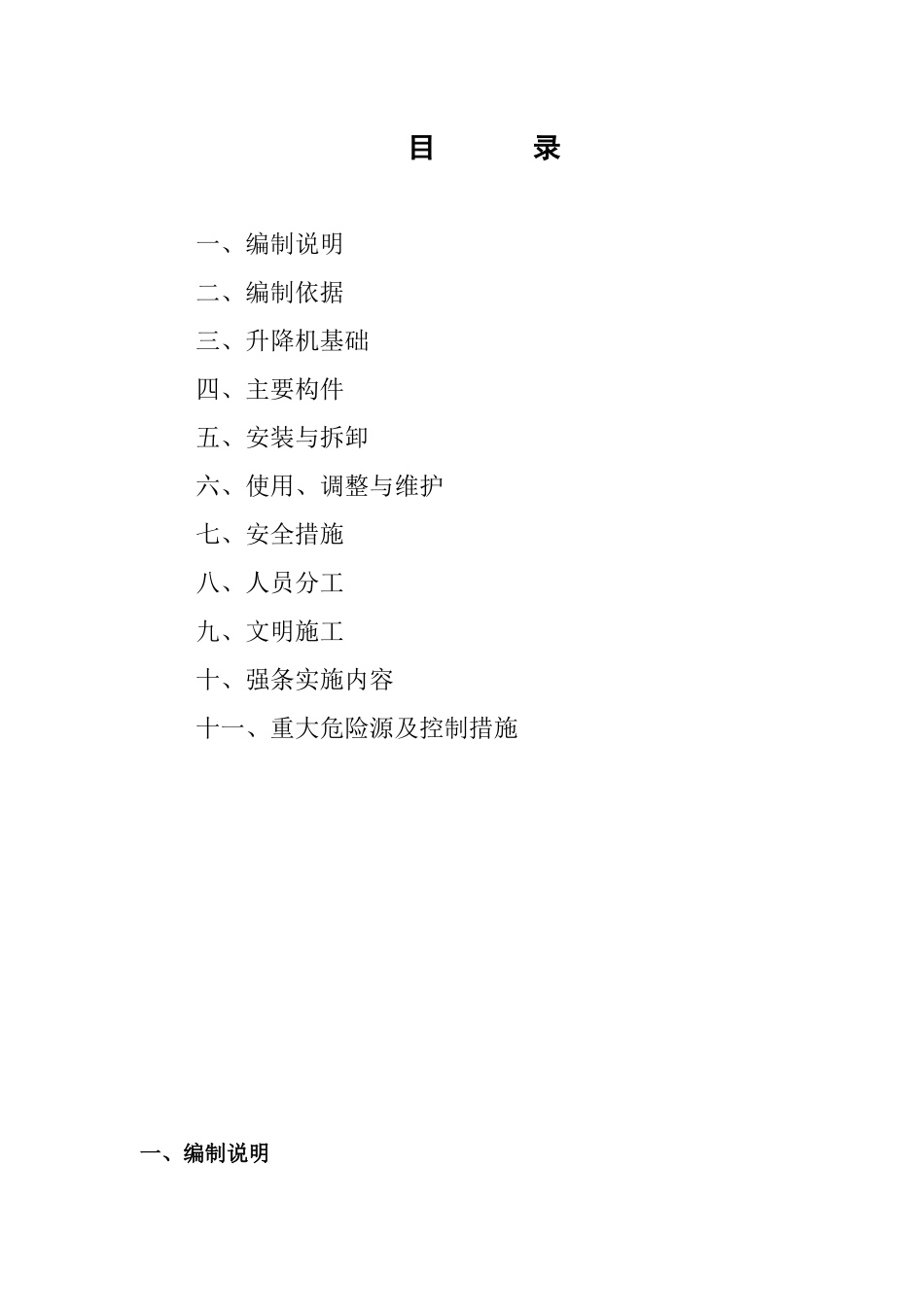

目录一、编制说明二、编制依据三、升降机基础四、主要构件五、安装与拆卸六、使用、调整与维护七、安全措施八、人员分工九、文明施工十、强条实施内容十一、重大危险源及控制措施一、编制说明江西贵溪电厂“上大压小”工程生产办公楼工程,由中余建设集团有限公司承建,生产办公楼高度为16

配备SSE100型施工升降机,来满足施工阶段材料垂直运输的需要,为保证在安装、拆卸过程中的安全,特制定本方案
二、编制依据GB/T10052-1996施工升降机分类GB10053-1996施工升降机检验规则GB/T10054-1996施工升降机技术条件JGJ88-92龙门架及物料提升机安全技术规范GB50205-95钢结构工程施工及验收规范三、升降机基础1、施工升降机基础,安放在室外原土上,根据升降机说明书要求作如下施工:(1)将原填土用蛙夯夯实,使土层的承载力不小于80Kpa;(2)配置Ф14@100双层双向,浇灌C25混凝土,尺寸4m×3
3m(长×宽×高);(3)基础表面严格找平,确保平整度偏差不大于10mm;(4)在基础周围做好排水措施;(5)基础边缘离建筑物大于800mm;(6)根据说明书要求预埋地脚螺栓

四、主要构件1、导轨架:由标准节组装;2、曳引机:YJ182型,为吊笼的上下运动提供动力;3、吊笼:是升降机的工作装置;4、钢丝绳:3Φ11mm;5、电气控制箱:由各种电气元器件组成,用于控制和操作
五、安装与拆卸(一)安装前的检查与准备1、升降机的零部件是否齐全、成套,安全装置是否符合要求;2、曳引机及提升机构是否完好;3、电动机及其电气控制部件是否齐全、可靠,电缆线是否符合要求;4、基础位置和施工是否符合《使用说明书》中的要求;5、地锚位置及埋设是否符合缆风绳安装的要求
附墙架连接的预埋件的位置是否能满足架体垂直度及稳定性的要求;6、架体和缆风绳的位置是否靠近或跨越架空输电
