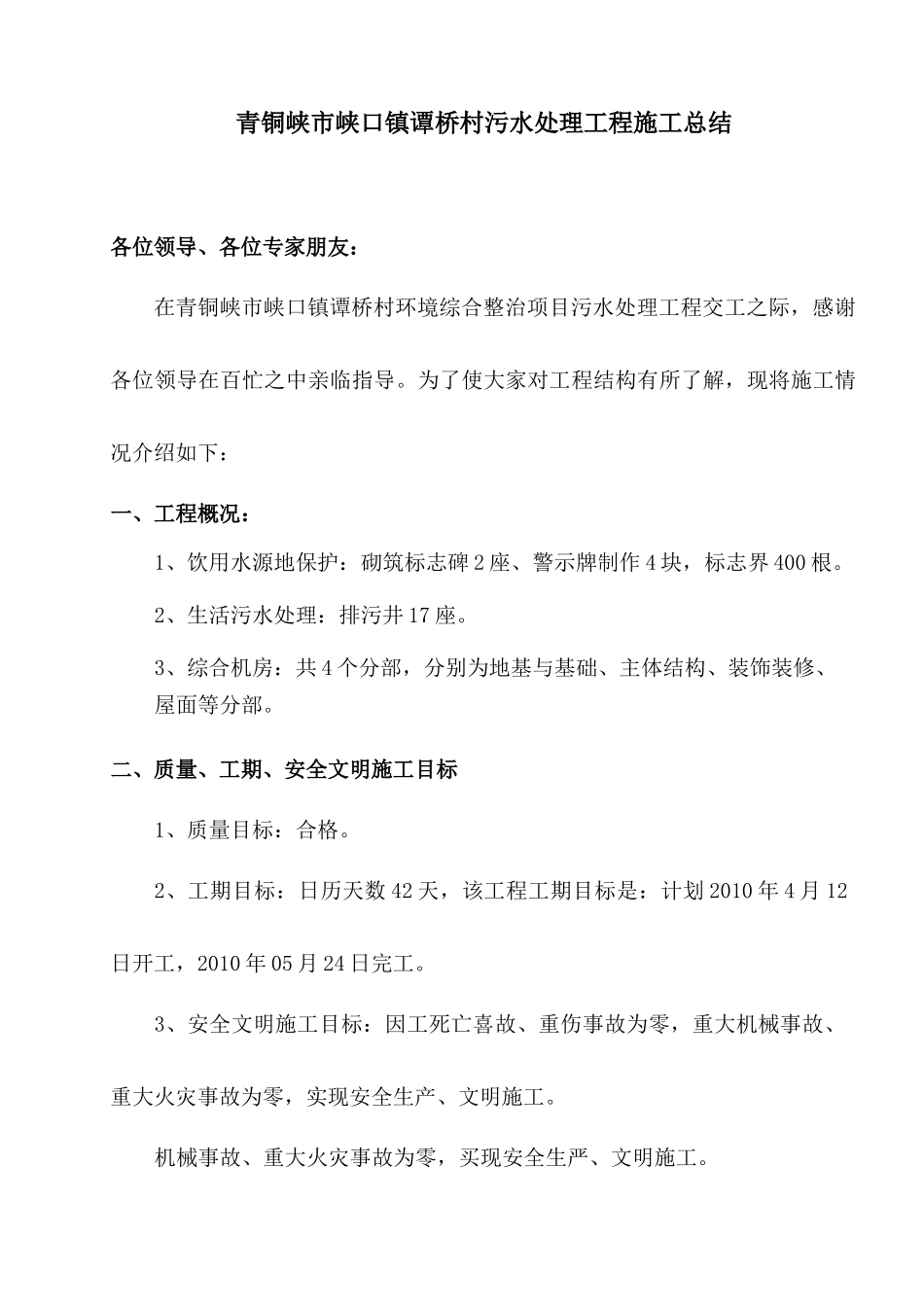

青铜峡市峡口镇谭桥村污水处理工程施工总结各位领导、各位专家朋友:在青铜峡市峡口镇谭桥村环境综合整治项目污水处理工程交工之际,感谢各位领导在百忙之中亲临指导
为了使大家对工程结构有所了解,现将施工情况介绍如下:一、工程概况:1、饮用水源地保护:砌筑标志碑2座、警示牌制作4块,标志界400根
2、生活污水处理:排污井17座
3、综合机房:共4个分部,分别为地基与基础、主体结构、装饰装修、屋面等分部
二、质量、工期、安全文明施工目标1、质量目标:合格
2、工期目标:日历天数42天,该工程工期目标是:计划2010年4月12日开工,2010年05月24日完工
3、安全文明施工目标:因工死亡喜故、重伤事故为零,重大机械事故、重大火灾事故为零,实现安全生产、文明施工
机械事故、重大火灾事故为零,买现安全生严、文明施工

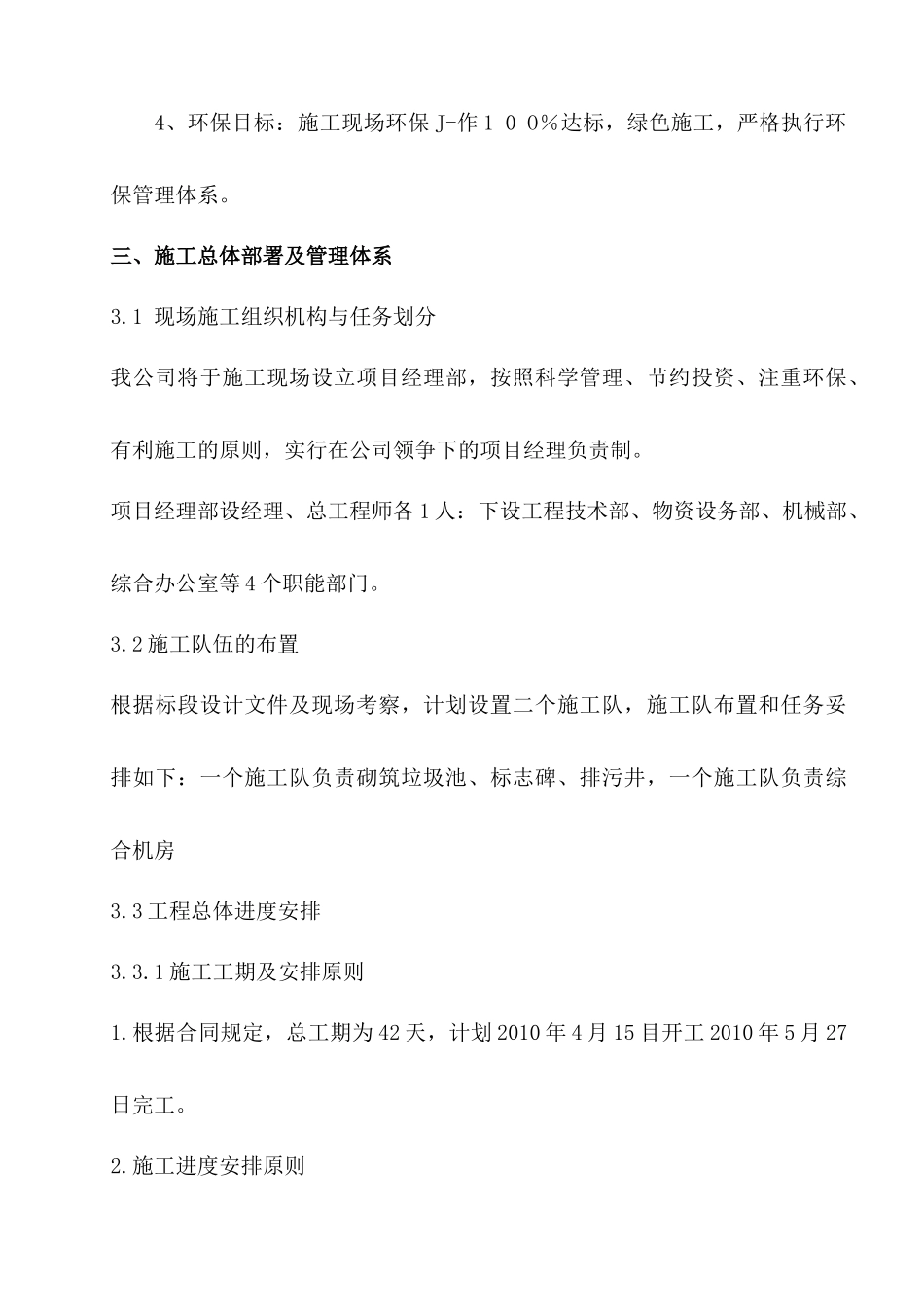

4、环保目标:施工现场环保J-作10O%达标,绿色施工,严格执行环保管理体系
三、施工总体部署及管理体系3
1现场施工组织机构与任务划分我公司将于施工现场设立项目经理部,按照科学管理、节约投资、注重环保、有利施工的原则,实行在公司领争下的项目经理负责制
项目经理部设经理、总工程师各1人:下设工程技术部、物资设务部、机械部、综合办公室等4个职能部门
2施工队伍的布置根据标段设计文件及现场考察,计划设置二个施工队,施工队布置和任务妥排如下:一个施工队负责砌筑垃圾池、标志碑、排污井,一个施工队负责综合机房3
3工程总体进度安排3
1施工工期及安排原则1
根据合同规定,总工期为42天,计划2010年4月15目开工2010年5月27日完工

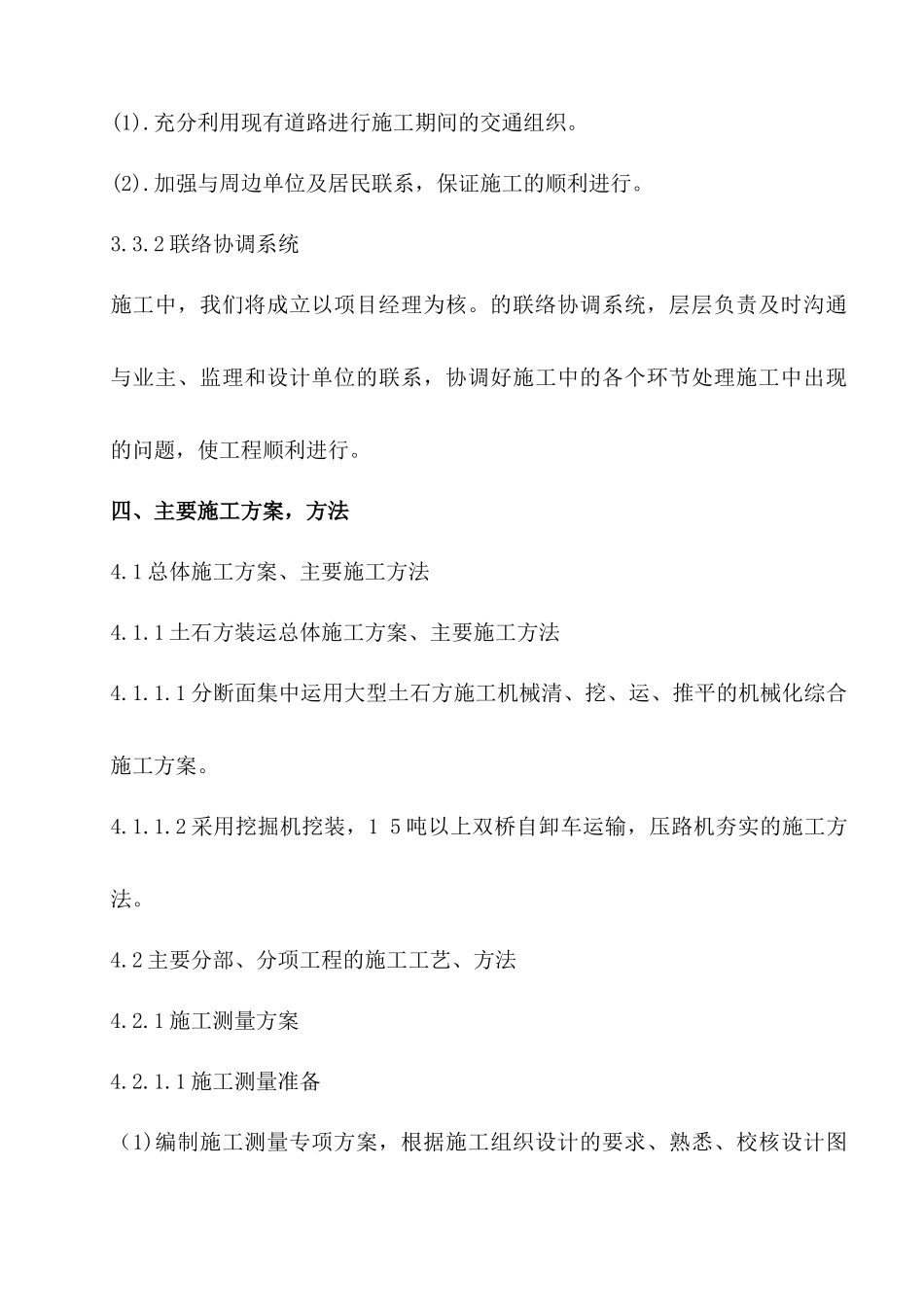

施工进度安排原则(1)
充分利用现有道路进行施工期间的交通组织
加强与周边单位及居民联系,保证施工的顺利进行
2联络协调系统施工中,我们将成立以项目经理为核
的联络协调系统,层层负责及时沟通与业主、监理和设计单位的联系,
