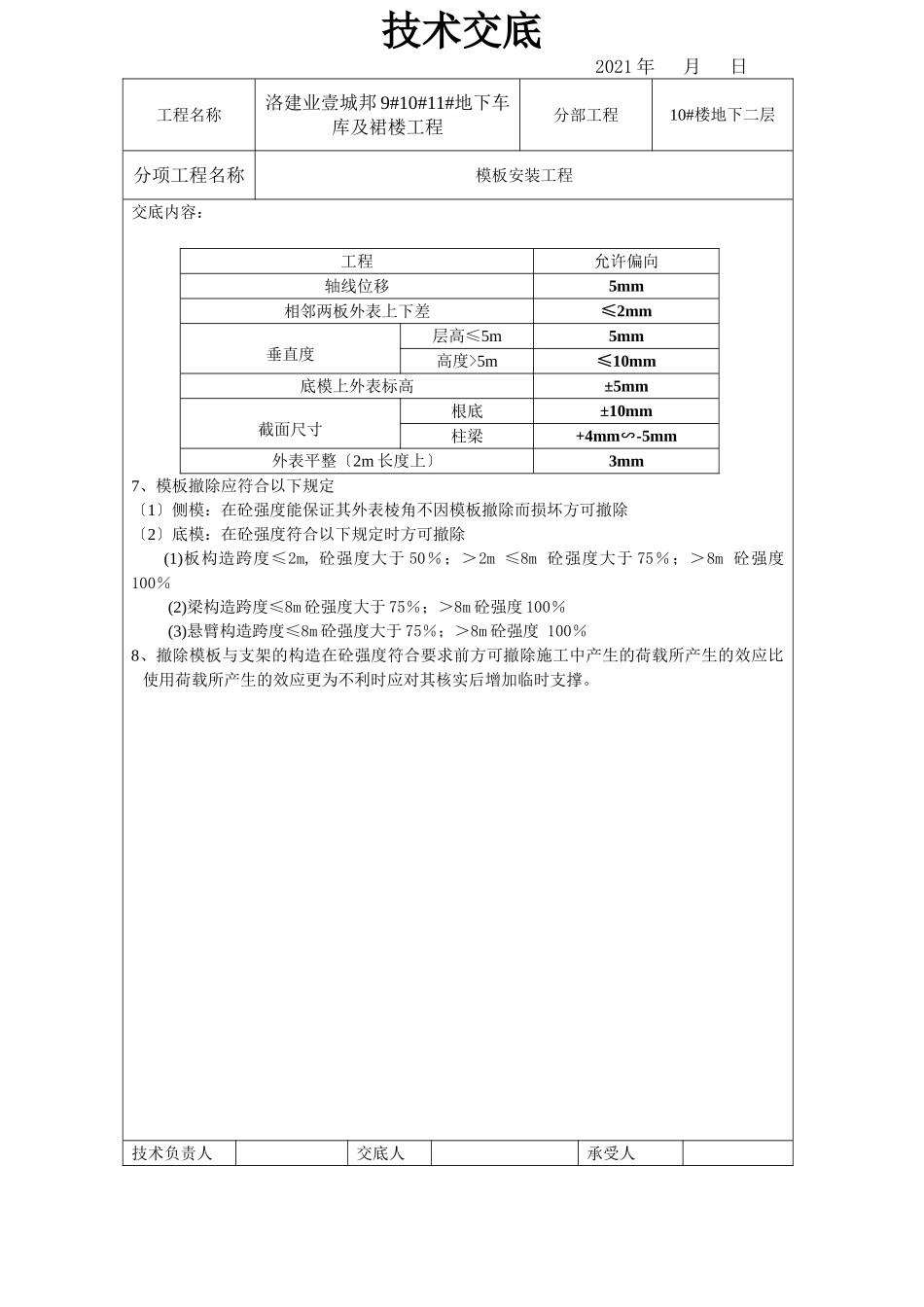

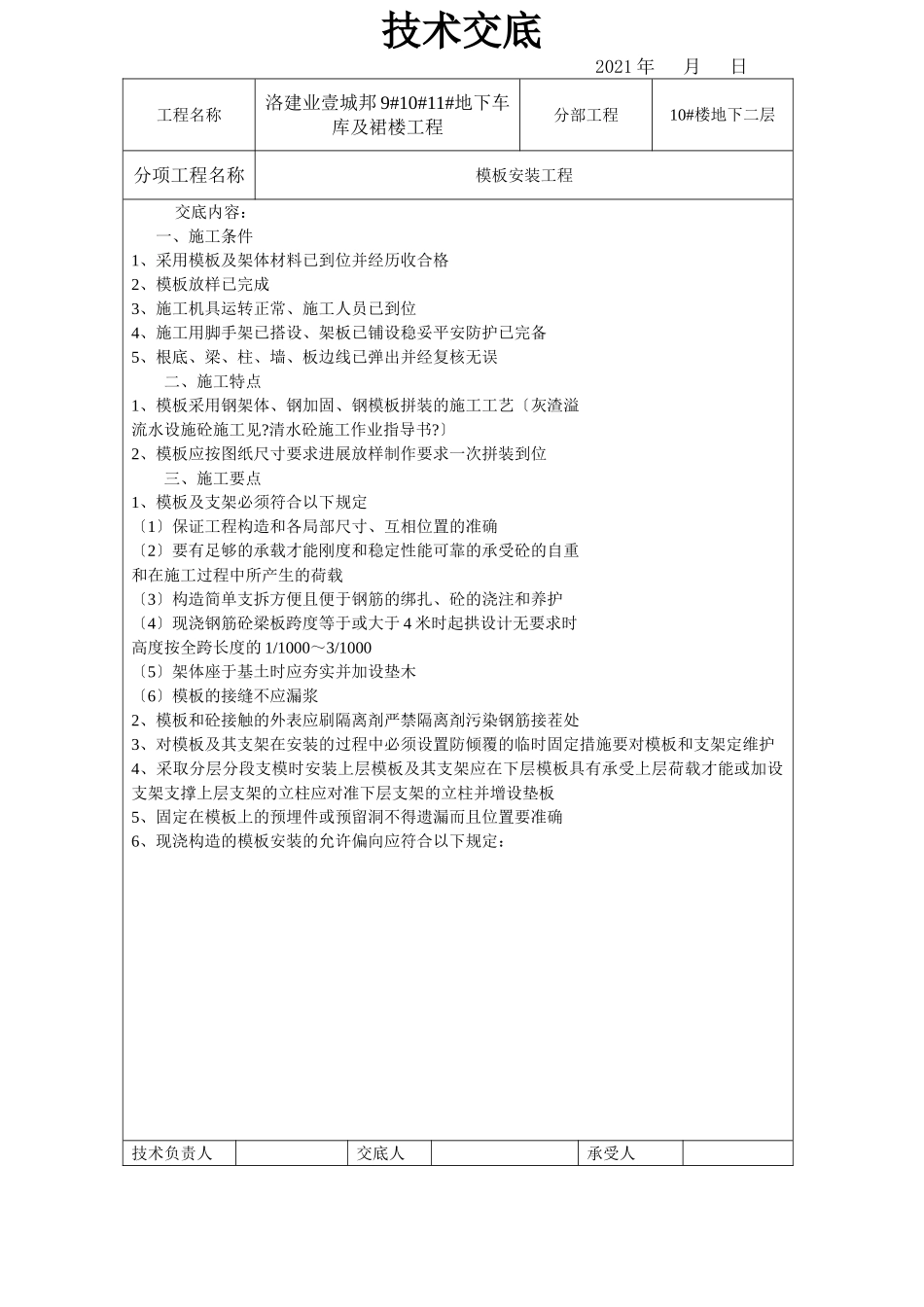

技术交底2021年月日工程名称洛建业壹城邦9#10#11#地下车库及裙楼工程分部工程10#楼地下二层分项工程名称模板安装工程交底内容:一、施工条件1、采用模板及架体材料已到位并经历收合格2、模板放样已完成3、施工机具运转正常、施工人员已到位4、施工用脚手架已搭设、架板已铺设稳妥平安防护已完备5、根底、梁、柱、墙、板边线已弹出并经复核无误二、施工特点1、模板采用钢架体、钢加固、钢模板拼装的施工工艺〔灰渣溢流水设施砼施工见?清水砼施工作业指导书?〕2、模板应按图纸尺寸要求进展放样制作要求一次拼装到位三、施工要点1、模板及支架必须符合以下规定〔1〕保证工程构造和各局部尺寸、互相位置的准确〔2〕要有足够的承载才能刚度和稳定性能可靠的承受砼的自重和在施工过程中所产生的荷载〔3〕构造简单支拆方便且便于钢筋的绑扎、砼的浇注和养护〔4〕现浇钢筋砼梁板跨度等于或大于4米时起拱设计无要求时高度按全跨长度的1/1000~3/1000〔5〕架体座于基土时应夯实并加设垫木〔6〕模板的接缝不应漏浆2、模板和砼接触的外表应刷隔离剤严禁隔离剤污染钢筋接茬处3、对模板及其支架在安装的过程中必须设置防倾覆的临时固定措施要对模板和支架定维护4、采取分层分段支模时安装上层模板及其支架应在下层模板具有承受上层荷载才能或加设支架支撑上层支架的立柱应对准下层支架的立柱并增设垫板5、固定在模板上的预埋件或预留洞不得遗漏而且位置要准确6、现浇构造的模板安装的允许偏向应符合以下规定:技术负责人交底人承受人技术交底2021年月日工程名称洛建业壹城邦9#10#11#地下车库及裙楼工程分部工程10#楼地下二层分项工程名称模板安装工程交底内容:工程允许偏向轴线位移5mm相邻两板外表上下差≤2mm垂直度层高≤5m5mm高度>5m≤10mm底模上外表标高±5mm截面尺寸根底±10mm柱梁+4mm∽-5mm外表平整〔2m长度上〕3mm7、模板撤除应符合以下规定〔1〕侧模:在砼强度能保证其外表棱角不因模板撤除而损坏方可撤除〔2〕底模:在砼强度符合以下规定时方可撤除(1)板构造跨度≤2m,砼强度大于50%;>2m≤8m砼强度大于75%;>8m砼强度100%(2)梁构造跨度≤8m砼强度大于75%;>8m砼强度100%(3)悬臂构造跨度≤8m砼强度大于75%;>8m砼强度100%8、撤除模板与支架的构造在砼强度符合要求前方可撤除施工中产生的荷载所产生的效应比使用荷载所产生的效应更为不利时应对其核实后增加临时支撑。技术负责人交底人承受人
