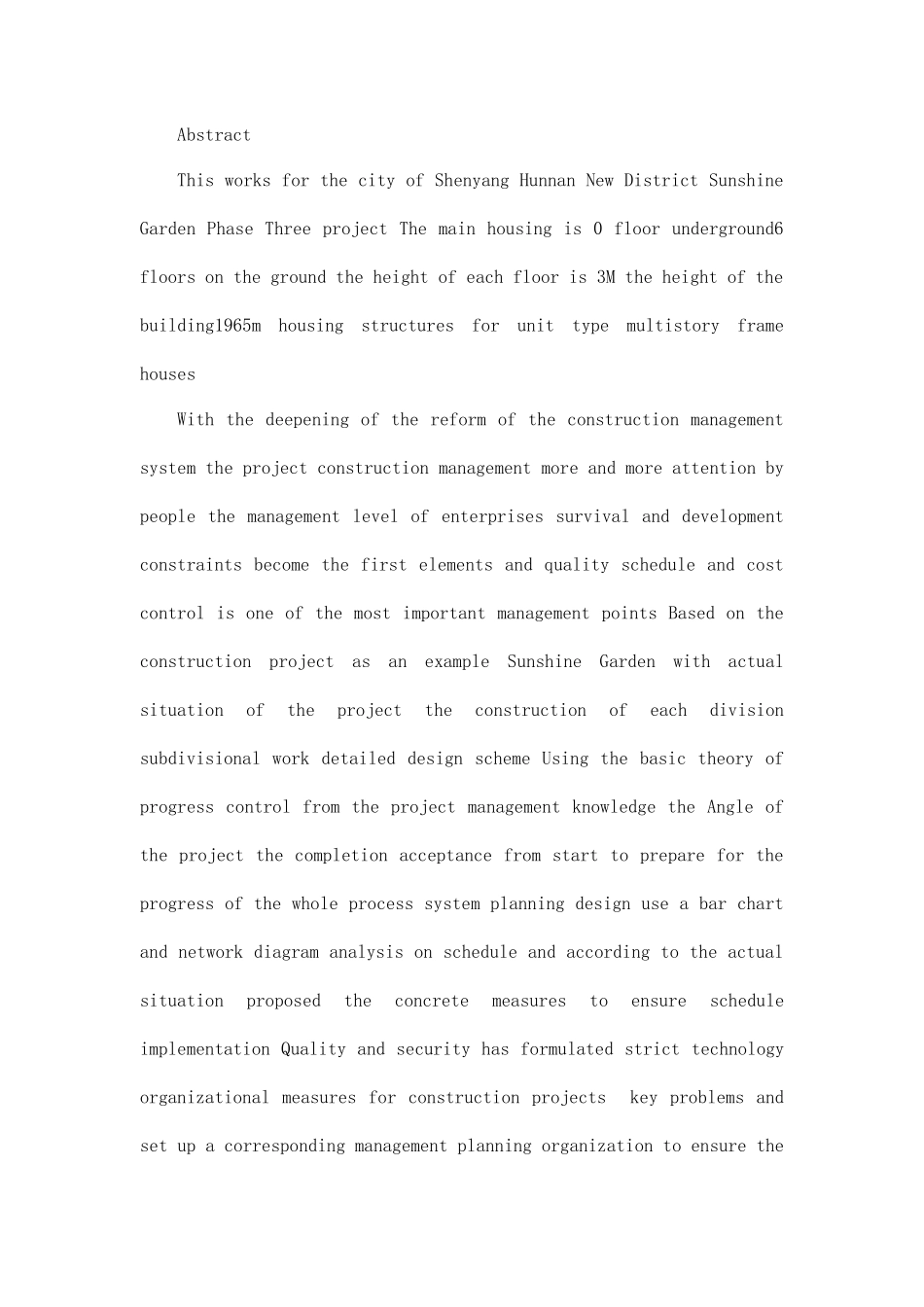

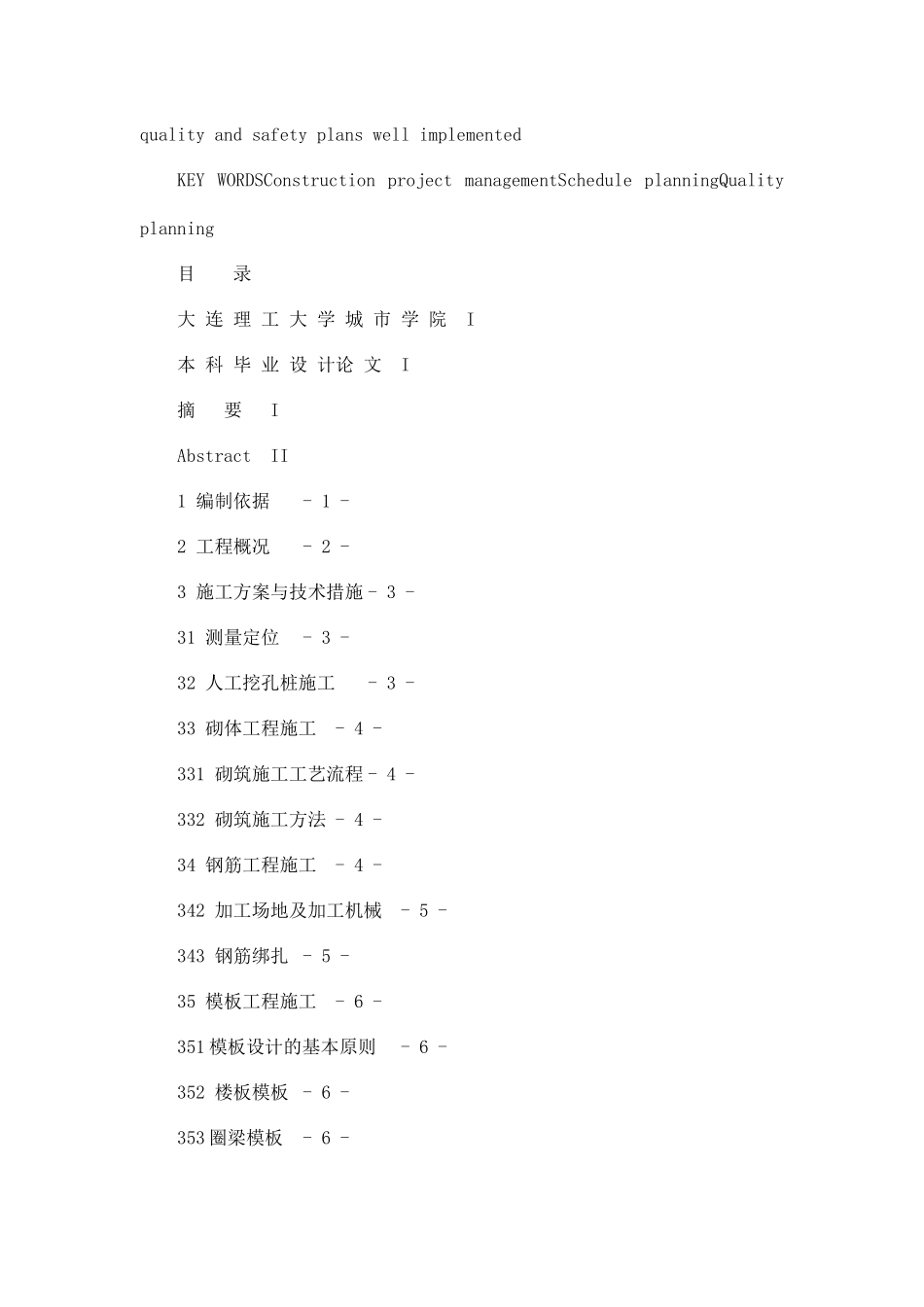

阳光嘉园小区施工组织设计大连理工大学城市学院本科毕业设计论文阳光嘉园施工组织设计摘要本工程为沈阳市浑南新区阳光嘉园三期工程房屋主体为地下0层地上6层层高3m建筑高度1965m房屋结构形式为单元式多层住宅随着建筑业管理体制改革的深化工程项目施工管理越来越受到人们的重视其管理水平的高低成为制约企业生存与发展的第一要素而质量进度成本控制是其中最为重要的管理要点本文以阳光嘉园施工项目为实例结合实际情况对项目的各分部分项工程施工方案进行了详细设计运用进度控制的基本理论知识从项目管理者的角度出发对项目从开工准备到竣工验收全过程进行了系统的进度规划设计使用横道图和网络图对进度计划进行分析并根据实际情况提出了具体的保证进度计划实施的措施质量和安全方面制定了严格的技术组织措施针对施工项目中常见问题重点问题进行了规划建立相应的管理组织机构以保证质量与安全计划得以很好的实现AbstractThisworksforthecityofShenyangHunnanNewDistrictSunshineGardenPhaseThreeprojectThemainhousingis0floorunderground6floorsonthegroundtheheightofeachflooris3Mtheheightofthebuilding1965mhousingstructuresforunittypemultistoryframehousesWiththedeepeningofthereformoftheconstructionmanagementsystemtheprojectconstructionmanagementmoreandmoreattentionbypeoplethemanagementlevelofenterprisessurvivalanddevelopmentconstraintsbecomethefirstelementsandqualityscheduleandcostcontrolisoneofthemostimportantmanagementpointsBasedontheconstructionprojectasanexampleSunshineGardenwithactualsituationoftheprojecttheconstructionofeachdivisionsubdivisionalworkdetaileddesignschemeUsingthebasictheoryofprogresscontrolfromtheprojectmanagementknowledgetheAngleoftheprojectthecompletionacceptancefromstarttopreparefortheprogressofthewholeprocesssystemplanningdesignuseabarchartandnetworkdiagramanalysisonscheduleandaccordingtotheactualsituationproposedtheconcretemeasurestoensurescheduleimplementationQualityandsecurityhasformulatedstricttechnologyorganizationalmeasuresforconstructionprojectskeyproblemsandsetupacorrespondingmanagementplanningorganizationtoensurethequalityandsafetyplanswellimplementedKEYWORDSConstructionprojectmanagementScheduleplanningQualityplanning目录大连理工大学城市学院I本科毕业设计论文I摘要IAbstractII1编制依据-1-2工程概况-2-3施工方案与技术措施-3-31测量定位-3-32人工挖孔桩施工-3-33砌体工程施工-4-331砌筑施工工艺流程-4-332砌筑施工方法-4-34钢筋工程施工-4-342加工场地及加工机械-5-343钢筋绑扎-5-35模板工程施工-6-351模板设计的基本原则-6-352楼板模板-6-353圈梁模板-6-36混凝土工程-7-361砼浇筑施工要点-9-362砼浇筑注意事项-9-363柱砼浇筑-10-37脚手架工程-11-371脚手架的选择-11-372架子搭设要求-11-38屋面及厨卫间防水施工-12-381屋面工程施工要求-12-382卫生间厨房防水工程施工程序-13-39屋面及内墙保温施工-14-391中空无机玻化微珠保温施工-14-392构造要求-15-310门窗安装工程-15-311装饰工程-16-3111天棚及内墙抹面-16-3112施工要点-16-3113外墙抹水泥砂浆施工-18-3115室内地砖-19-4质量管理体系与措施-21-41质量管理保证体系的建立-21-411建立健全施工现场质量保证体系-21-412现场成立质量管理小组-21-42质量控制-22-43装饰装修阶段的质量控制-25-431粗装修-25-432抹灰工程-26-433楼地面工程-26-5安全管理体系与措施-27-51管理目标-27-52组织管理-27-53行为控制-27-54劳务用工管理-28-55安全防护管理-28-56临时用电管理-29-57施工机械管理-30-58塔吊作业管理-30-59消防保卫管理-31-510安全施工措施-31-6文明施工-33-61文明施工措施-33-62材料设备的管理-33-63保卫措施-33-7施工进度计划-35-71施工进度计划编制依据-35-72施工进度计划-35-73施工进度计划保证措施-36-74从技术措施上予以保证-37-75劳动力安排-38-8资源配备计划-39-81施工平面布置-39...
