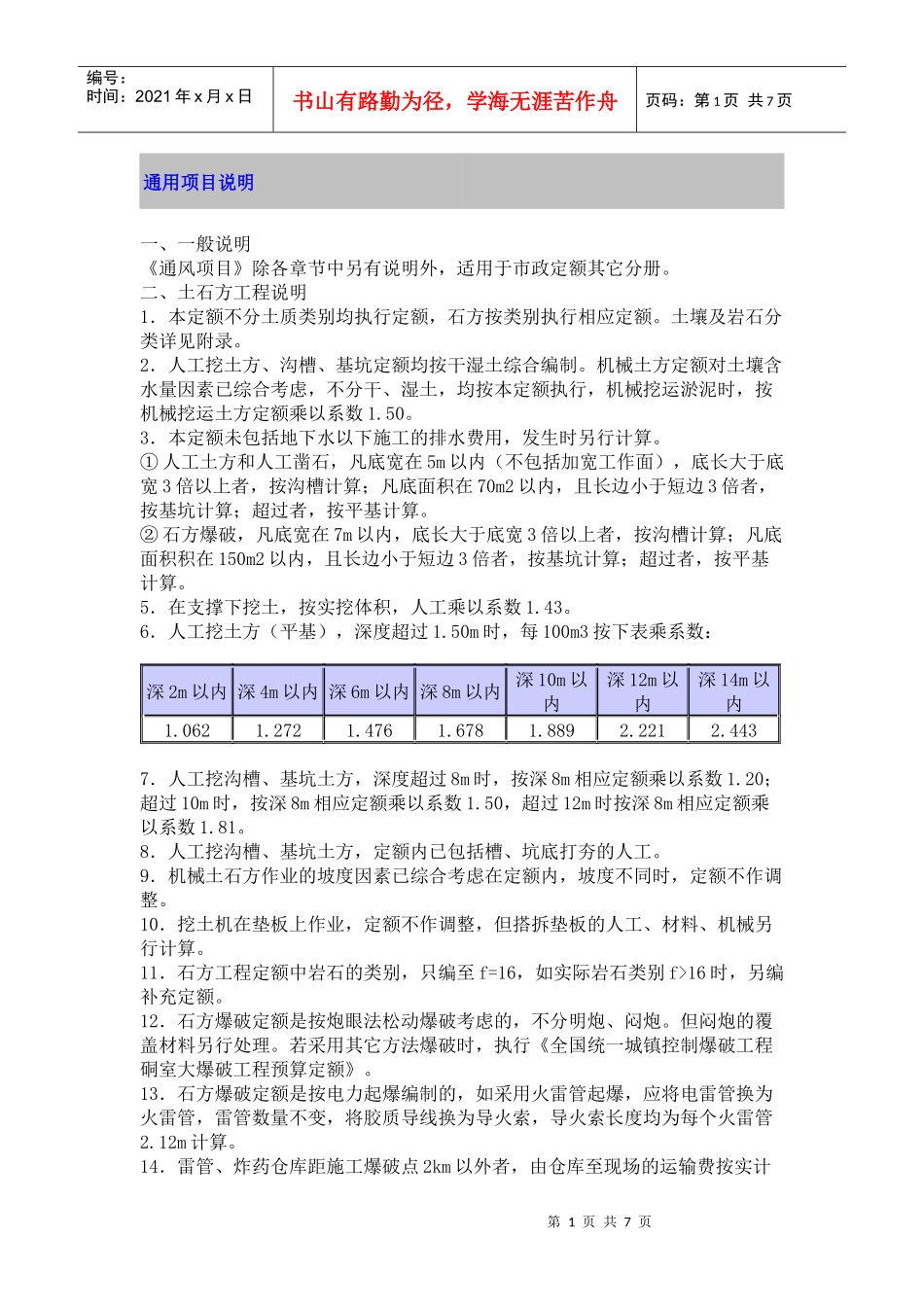

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页通用项目说明一、一般说明《通风项目》除各章节中另有说明外,适用于市政定额其它分册。二、土石方工程说明1.本定额不分土质类别均执行定额,石方按类别执行相应定额。土壤及岩石分类详见附录。2.人工挖土方、沟槽、基坑定额均按干湿土综合编制。机械土方定额对土壤含水量因素已综合考虑,不分干、湿土,均按本定额执行,机械挖运淤泥时,按机械挖运土方定额乘以系数1.50。3.本定额未包括地下水以下施工的排水费用,发生时另行计算。①人工土方和人工凿石,凡底宽在5m以内(不包括加宽工作面),底长大于底宽3倍以上者,按沟槽计算;凡底面积在70m2以内,且长边小于短边3倍者,按基坑计算;超过者,按平基计算。②石方爆破,凡底宽在7m以内,底长大于底宽3倍以上者,按沟槽计算;凡底面积积在150m2以内,且长边小于短边3倍者,按基坑计算;超过者,按平基计算。5.在支撑下挖土,按实挖体积,人工乘以系数1.43。6.人工挖土方(平基),深度超过1.50m时,每100m3按下表乘系数:深2m以内深4m以内深6m以内深8m以内深10m以内深12m以内深14m以内1.0621.2721.4761.6781.8892.2212.4437.人工挖沟槽、基坑土方,深度超过8m时,按深8m相应定额乘以系数1.20;超过10m时,按深8m相应定额乘以系数1.50,超过12m时按深8m相应定额乘以系数1.81。8.人工挖沟槽、基坑土方,定额内已包括槽、坑底打夯的人工。9.机械土石方作业的坡度因素已综合考虑在定额内,坡度不同时,定额不作调整。10.挖土机在垫板上作业,定额不作调整,但搭拆垫板的人工、材料、机械另行计算。11.石方工程定额中岩石的类别,只编至f=16,如实际岩石类别f>16时,另编补充定额。12.石方爆破定额是按炮眼法松动爆破考虑的,不分明炮、闷炮。但闷炮的覆盖材料另行处理。若采用其它方法爆破时,执行《全国统一城镇控制爆破工程硐室大爆破工程预算定额》。13.石方爆破定额是按电力起爆编制的,如采用火雷管起爆,应将电雷管换为火雷管,雷管数量不变,将胶质导线换为导火索,导火索长度均为每个火雷管2.12m计算。14.雷管、炸药仓库距施工爆破点2km以外者,由仓库至现场的运输费按实计第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页算,定额中2km以内的运输不予扣除,余料退库运费也不再计算。15.炸药的防水费已综合考虑在定额内,石方爆破孔中遇有渗水积水时,采用防水措施发生的费用,不另计算。16.人工摊座、修整边坡定额只适用于石方爆破工程中的永久性边坡,人工凿石不另计算。二、支撑工程说明1.支撑中的密撑指满铺挡板;疏撑指间隔铺挡板。挡土板间距不同时,不作调整。2.支撑定额按槽、坑两侧同时支挡土板考虑,如一侧支挡土板时,人工乘以系数1.33,除挡土板外,其它材料乘以系数2.0。3.如无特殊说明,沟槽深≤4m时,执行疏撑定额,沟槽深>4m时,执行密撑定额。三、围堰工程说明1.围堰工程未包括施工期发生潮汛冲刷后所需的养护工料,发生时另行处理。2.围堰工程如超过50m范围以外的土方运输时,按土方工程定额中的相应增运距项目执行。3.草袋围堰如使用麻袋、尼龙袋装土围堰时,允许按麻袋、尼龙袋的规格换算每100m用量后,调整总的材料价差、但人工、机械和其它材料消耗仍按定额执行。4.深度≥3m时的竹笼围堰,需用打桩固定竹笼时,所发生的费用按签证处理。四、拆除工程说明1.拆除定额均不包括挖、运土方,挖、运土方执行土石方工程定额中的相应项目。2.拆除后的旧料按20m堆齐考虑,如需运至20m以外时,按相应运输定额增运距项目执行。3.机械拆除定额已包括人工配合作业。4.拆作砼管未包括拆除基础及垫层用工,砼基础及垫层拆除执行拆除砼构筑物项目。5.拆除围墙按相应拆除构筑物项目乘系数0.50。五、钢筋工程说明1.定额中钢筋是以机制手绑、部分电焊、对焊等编制的,实际施工与定额不同时,均不得换算。2.定额中对钢筋除筋,短钢筋接长所需的工料已综合在定额内,不得另行计算。3.定额中已包括后张法锚具安装的人工费,但未包括锚具的材料费,需另行计算...
