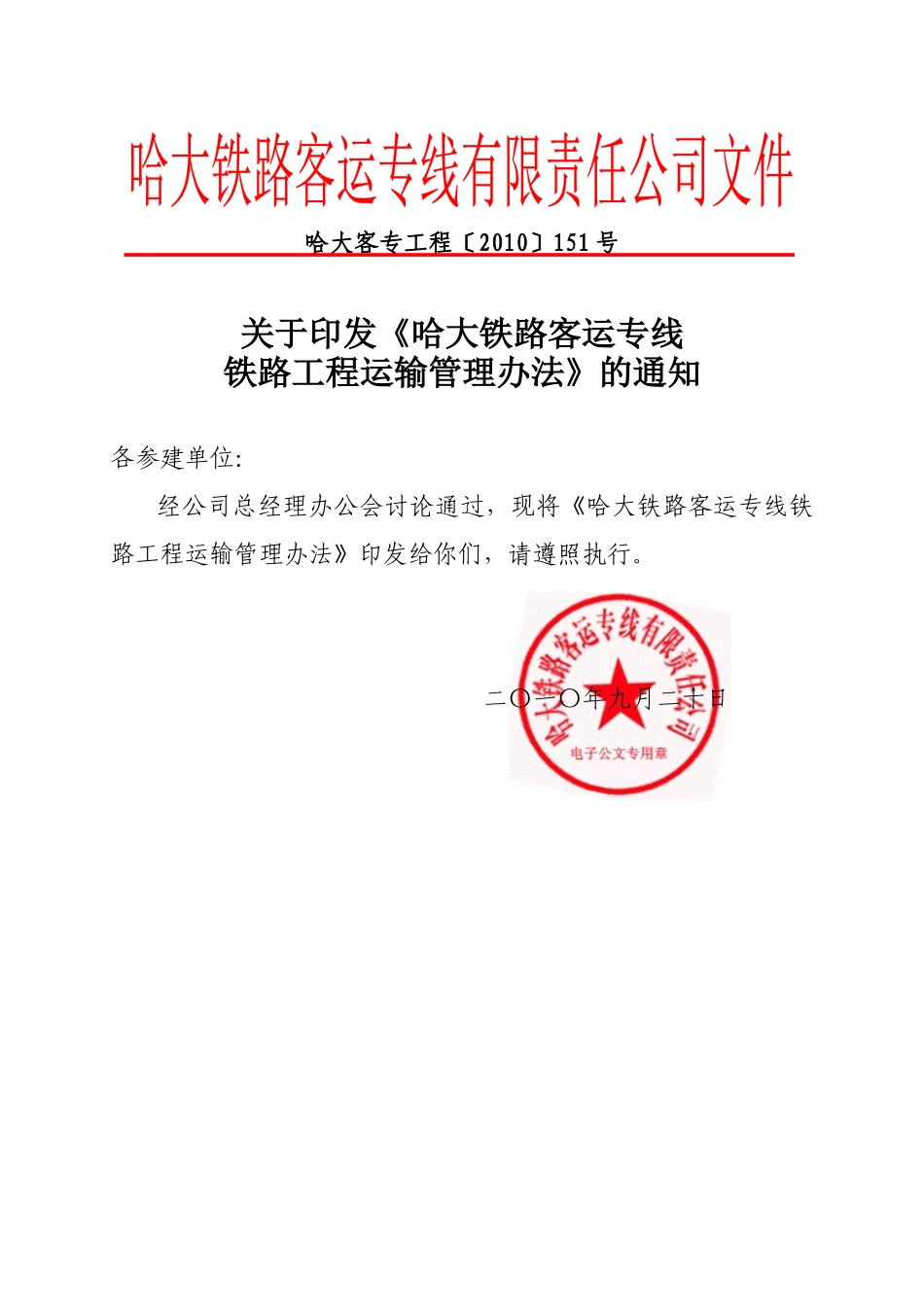

哈大客专工程〔2010〕151号关于印发《哈大铁路客运专线铁路工程运输管理办法》的通知各参建单位:经公司总经理办公会讨论通过,现将《哈大铁路客运专线铁路工程运输管理办法》印发给你们,请遵照执行

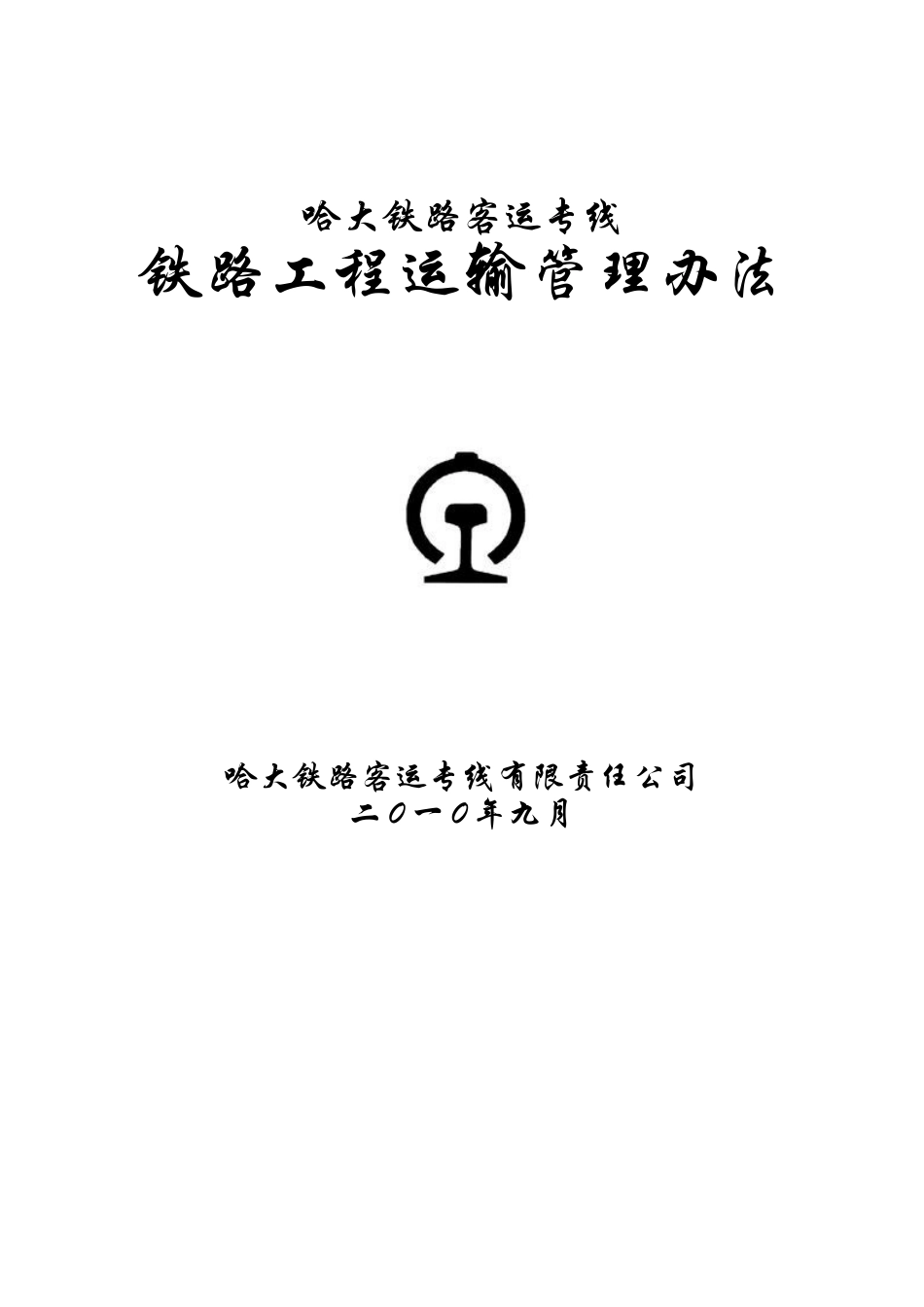

二〇一〇年九月二十日哈大铁路客运专线铁路工程运输管理办法哈大铁路客运专线有限责任公司二0一0年九月哈大铁路客运专线铁路工程运输管理办法哈大铁路客运专线铁路工程运输管理办法第一章总则哈大铁路客运专线各标段已经全面进入轨道铺设、道岔安装、“四电”设施、站房建设、设备调试等线上施工阶段,为贯彻落实“安全第一、预防为主”的方针,坚持高度集中、统一领导、逐级负责的原则,统筹协调各单位的施工和运输组织,确保哈大铁路客运专线所有上线施工作业或运行的工程车辆(包括各种工程列车、单机、自轮运转机械、轨道车等)的行车安全、相关机械设备的使用安全和人身安全,提高施工作业效率和行车设备的使用效率,特制定本办法
第一条本办法适用于哈大铁路客运专线铺轨、“四电”等工程开始后至静态验收为止期间的线路管理、使用和维护,做到施工、行车及附属作业统筹协调、相互兼顾,确保施工、行车和人身安全
第二条自钢轨铺设时起,凡是涉及占用或跨越线路(含跨线桥、人行天桥等)可能影响行车的施工,其它所有侵入铁路建筑限界的施工,以及路料运输、装卸或堆放,工程车辆上线运行或作业等均纳入工程运输管理的范畴
第三条哈大公司作为哈大铁路客运专线线路及其附属设备运用管理的主体,设立总调度室,专门负责铁路工程运输的总体协调及管理工作
公司各指挥部负责本标段内铁路工程运输的指导和督查工作
第四条各铺轨单位项目部负责铁路工程运输的分段协调和调度指挥工作,设立工程运输区段调度室(以下简称区段调度室或调度室),并设置专职工程运输列车调度员,负责本管段内的施工、运输组织和安全工作,组织、协调、指挥各单位在区间、站场的施工作业和车辆运行,建立各种运输管理台账,收
