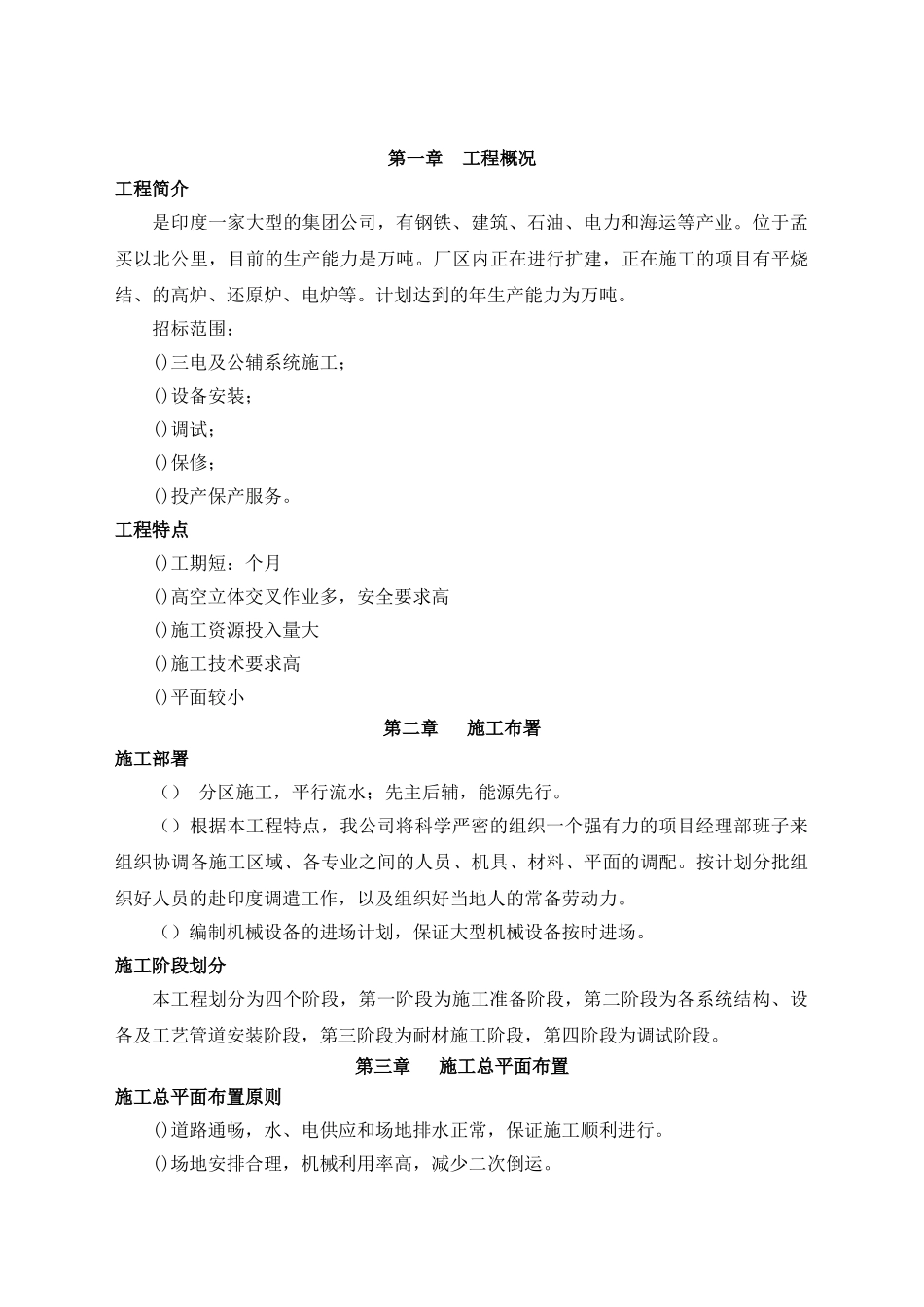

第一章工程概况工程简介是印度一家大型的集团公司,有钢铁、建筑、石油、电力和海运等产业
位于孟买以北公里,目前的生产能力是万吨
厂区内正在进行扩建,正在施工的项目有平烧结、的高炉、还原炉、电炉等
计划达到的年生产能力为万吨
招标范围:()三电及公辅系统施工;()设备安装;()调试;()保修;()投产保产服务
工程特点()工期短:个月()高空立体交叉作业多,安全要求高()施工资源投入量大()施工技术要求高()平面较小第二章施工布署施工部署()分区施工,平行流水;先主后辅,能源先行
()根据本工程特点,我公司将科学严密的组织一个强有力的项目经理部班子来组织协调各施工区域、各专业之间的人员、机具、材料、平面的调配
按计划分批组织好人员的赴印度调遣工作,以及组织好当地人的常备劳动力
()编制机械设备的进场计划,保证大型机械设备按时进场
施工阶段划分本工程划分为四个阶段,第一阶段为施工准备阶段,第二阶段为各系统结构、设备及工艺管道安装阶段,第三阶段为耐材施工阶段,第四阶段为调试阶段

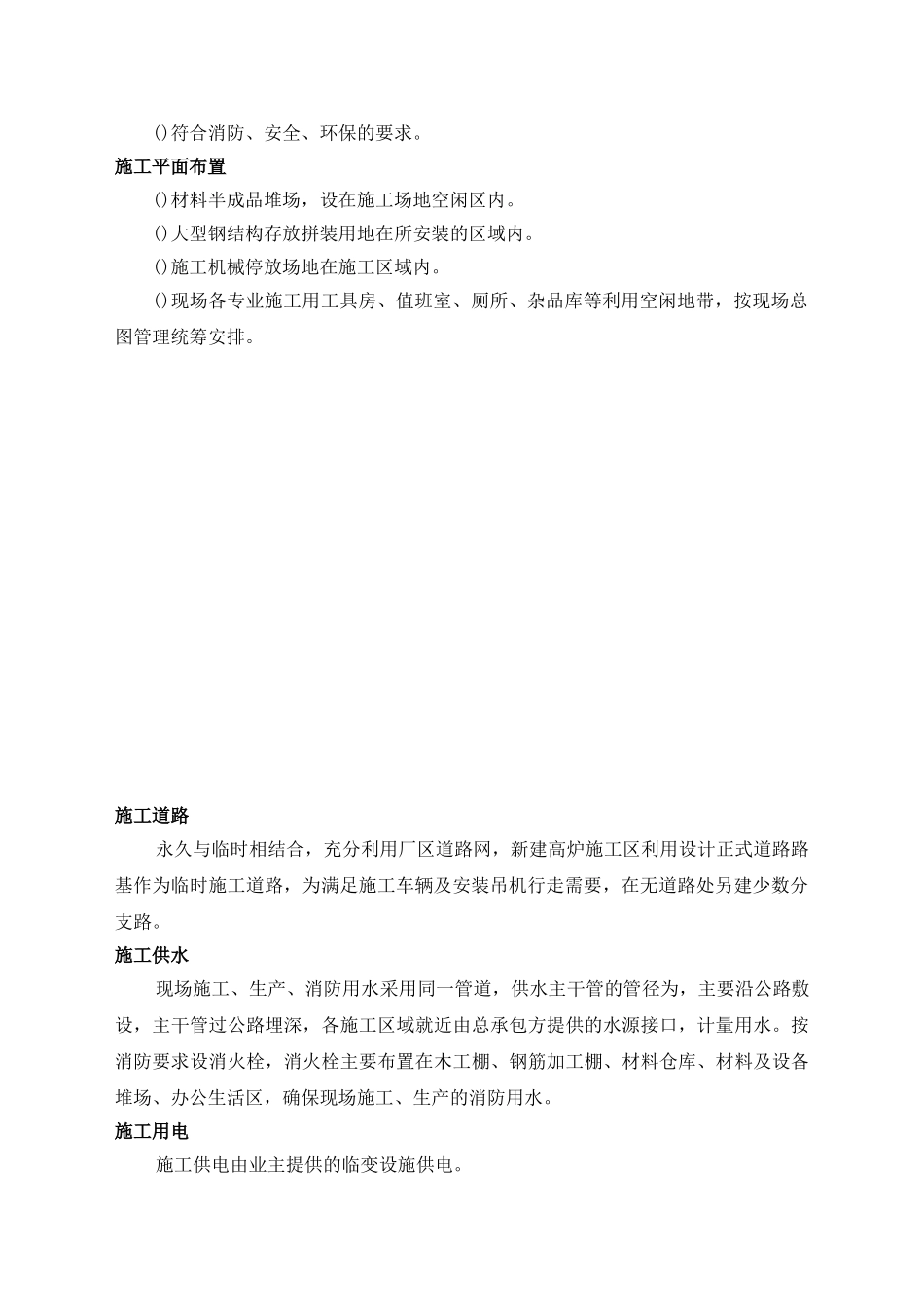

第三章施工总平面布置施工总平面布置原则()道路通畅,水、电供应和场地排水正常,保证施工顺利进行
()场地安排合理,机械利用率高,减少二次倒运
()符合消防、安全、环保的要求
施工平面布置()材料半成品堆场,设在施工场地空闲区内
()大型钢结构存放拼装用地在所安装的区域内
()施工机械停放场地在施工区域内
()现场各专业施工用工具房、值班室、厕所、杂品库等利用空闲地带,按现场总图管理统筹安排
施工道路永久与临时相结合,充分利用厂区道路网,新建高炉施工区利用设计正式道路路基作为临时施工道路,为满足施工车辆及安装吊机行走需要,在无道路处另建少数分支路
施工供水现场施工、生产、消防用水采用同一管道,供水主干管的管径为,主要沿公路敷设,主干管过公路埋深,各施工区域就近由总承包方提供的水源接口,计量用水

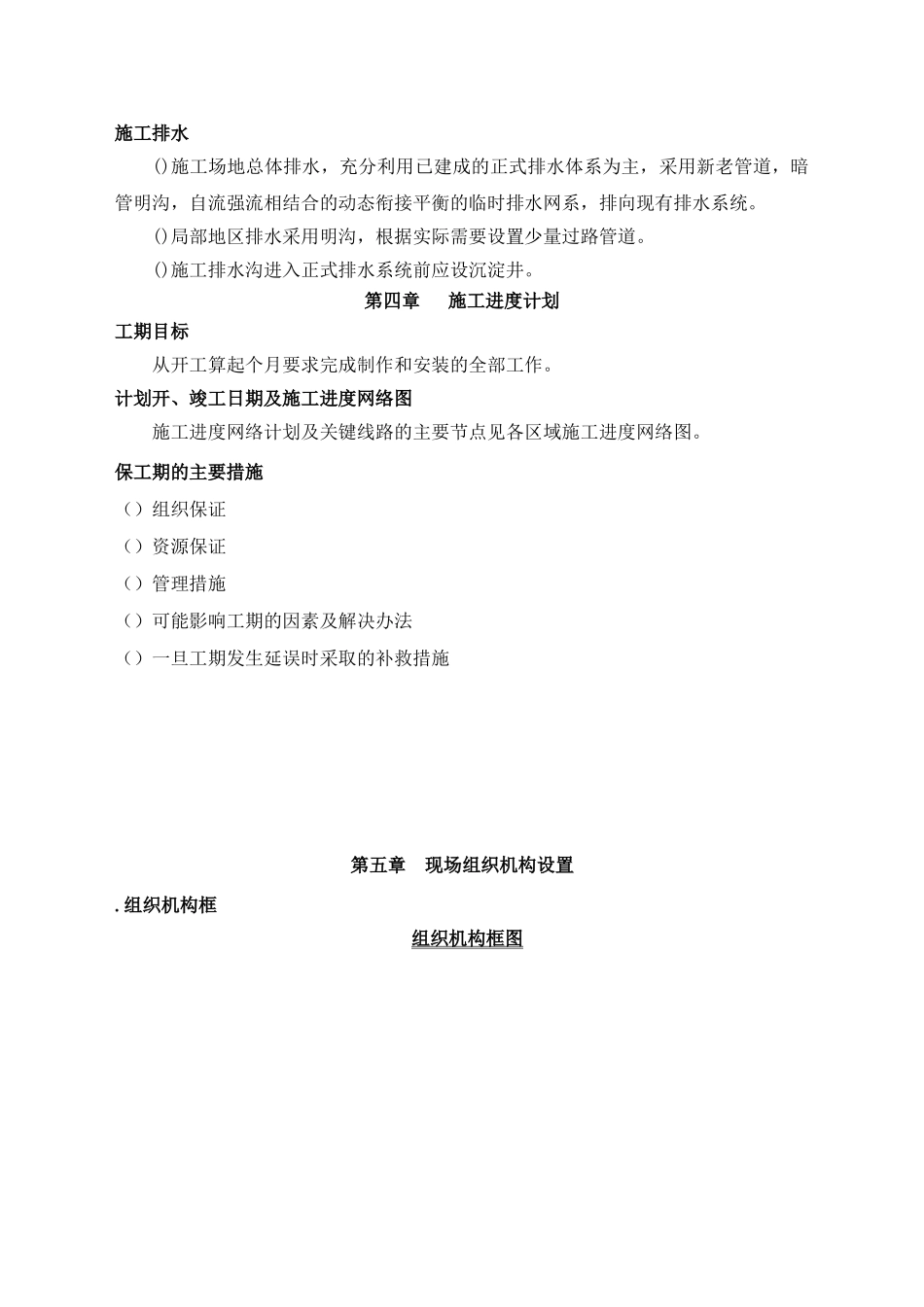

按消防要求设消
