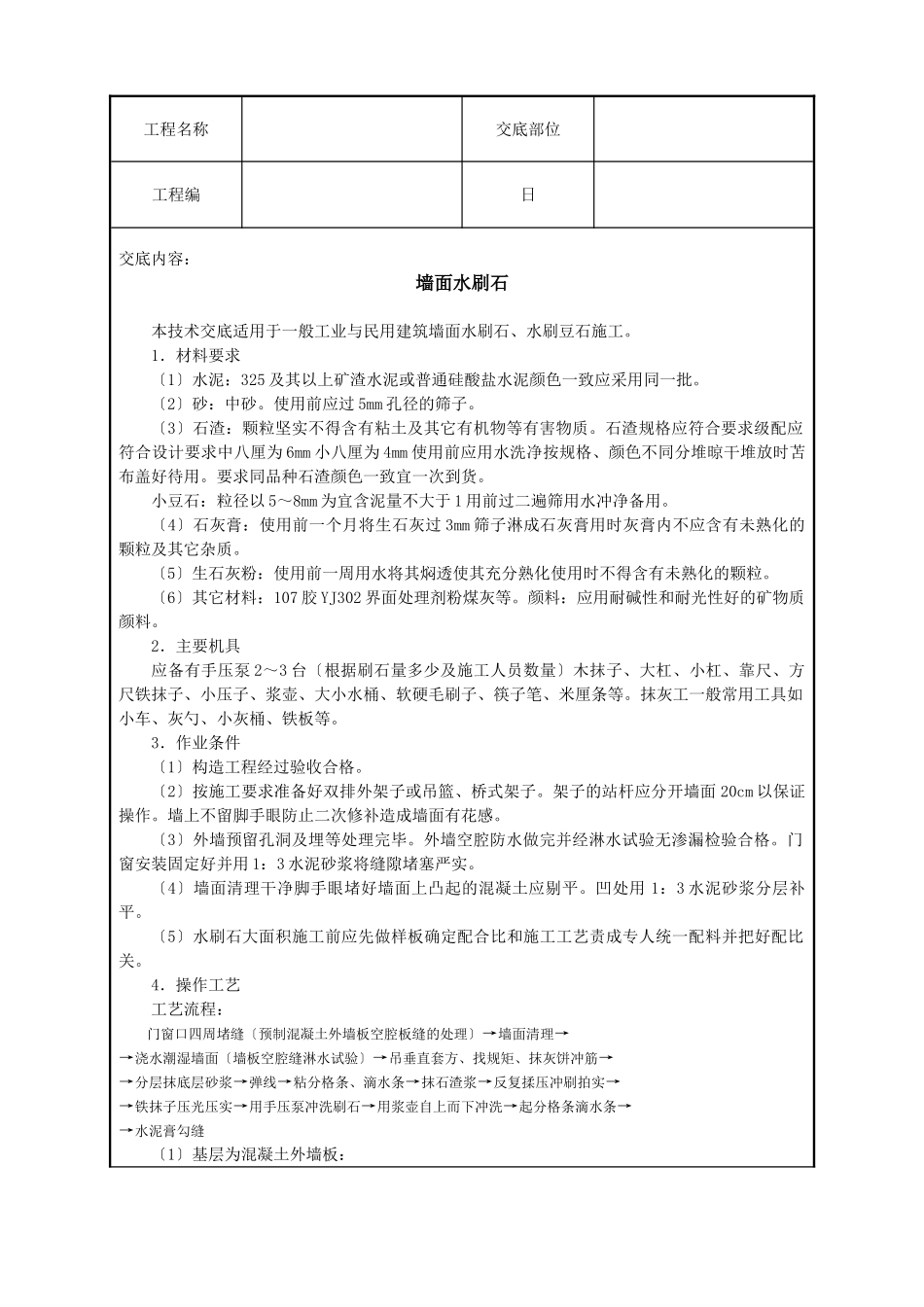

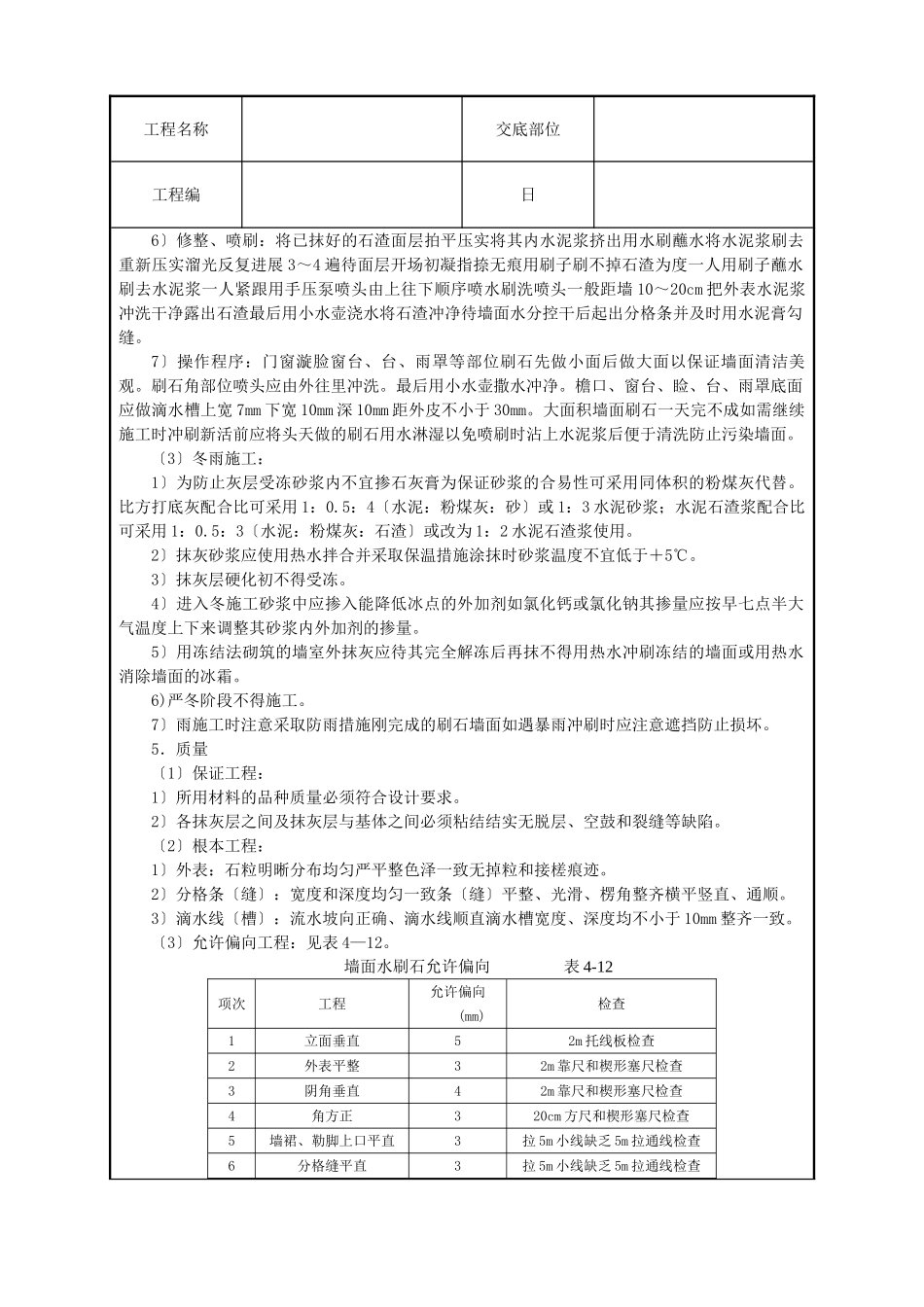

工程名称交底部位工程编日交底内容:墙面水刷石本技术交底适用于一般工业与民用建筑墙面水刷石、水刷豆石施工
1.材料要求〔1〕水泥:325及其以上矿渣水泥或普通硅酸盐水泥颜色一致应采用同一批
〔2〕砂:中砂
使用前应过5mm孔径的筛子
〔3〕石渣:颗粒坚实不得含有粘土及其它有机物等有害物质
石渣规格应符合要求级配应符合设计要求中八厘为6mm小八厘为4mm使用前应用水洗净按规格、颜色不同分堆晾干堆放时苫布盖好待用
要求同品种石渣颜色一致宜一次到货
小豆石:粒径以5~8mm为宜含泥量不大于1用前过二遍筛用水冲净备用
〔4〕石灰膏:使用前一个月将生石灰过3mm筛子淋成石灰膏用时灰膏内不应含有未熟化的颗粒及其它杂质
〔5〕生石灰粉:使用前一周用水将其焖透使其充分熟化使用时不得含有未熟化的颗粒
〔6〕其它材料:107胶YJ302界面处理剂粉煤灰等
颜料:应用耐碱性和耐光性好的矿物质颜料
2.主要机具应备有手压泵2~3台〔根据刷石量多少及施工人员数量〕木抹子、大杠、小杠、靠尺、方尺铁抹子、小压子、浆壶、大小水桶、软硬毛刷子、筷子笔、米厘条等
抹灰工一般常用工具如小车、灰勺、小灰桶、铁板等
3.作业条件〔1〕构造工程经过验收合格
〔2〕按施工要求准备好双排外架子或吊篮、桥式架子
架子的站杆应分开墙面20cm以保证操作
墙上不留脚手眼防止二次修补造成墙面有花感
〔3〕外墙预留孔洞及埋等处理完毕
外墙空腔防水做完并经淋水试验无渗漏检验合格
门窗安装固定好并用1:3水泥砂浆将缝隙堵塞严实
〔4〕墙面清理干净脚手眼堵好墙面上凸起的混凝土应剔平
凹处用1:3水泥砂浆分层补平
〔5〕水刷石大面积施工前应先做样板确定配合比和施工工艺责成专人统一配料并把好配比关
4.操作工艺工艺流程:门窗口四周堵缝〔预制混凝土外墙板空腔板缝的处理〕→墙面清理→→浇水潮湿墙面〔墙板空腔缝淋水试验〕→吊垂直套方、找规矩、抹灰饼
