目录一、主要施工办法二、拟投入的主要物资计划三、拟投入的主要施工机械四、劳动力安排计划五、确保工程质量技术组织措施六、确保安全生产的技术组织措施七、确保工期的技术组织措施八、确保文明施工的技术组织措施九、施工总进度表或施工网络图十、确保报价完成工程建设的技术和管理措施十一、施工总平面布置图一、主要施工办法1、施工部署1
1组织机构公司通过认真的研究决定,选派技术过硬、有丰富施工经验并具有项目经理资质的同志担任该工程项目部经理,组成素质较高的工程项目部
采取项目法进行施工管理,运用科学的管理手段和系统的工程理论,实行项目经理负责制,确保一流的速度和一流的质量,进行精干、优质、高效的施工
该项目经理多年从事项目管理工作,并参加过多个市政工程的施工,具有丰富的施工和管理经验,且具有相应项目经理资质,同时该项目经理政治思想高、理论修养好,有良好的工作作风,精明干练,能纵观全局,高质量、高效益工作
在施工现场,项目经理全权组织施工生产的各项工作,对本工程的工期、质量、安全生产、文明施工、成本等指标进行高效率,有计划的组织协调和管理,项目部全面履行公司对业主的签约承诺,每月向公司汇报,接受公司各业务科室对工程的全面检查和监督
项目经理作为项目负责人,是施工项目的管理中心,是项目承包的责任者,项目动态管理的体现者,是项目生产要素合理投入和优化组合的组织者
对整个项目的生产经营负全面责任
项目经理作为项目管理的核心,同时与生产副经理、项目工程师组成项目决策层,对整个工程起领导决策作用,对本工程的质量、工期、成本、安全及文明施工负责

2工程目标(1)、质量目标:合格
(2)、工期目标:,计划工期为60日历天
(3)、安全目标:施工期内达到无事故、无灾害,轻伤负伤频率控制在1‰以内
(4)文明施工目标:规范施工,争创鹤壁市级文明工地

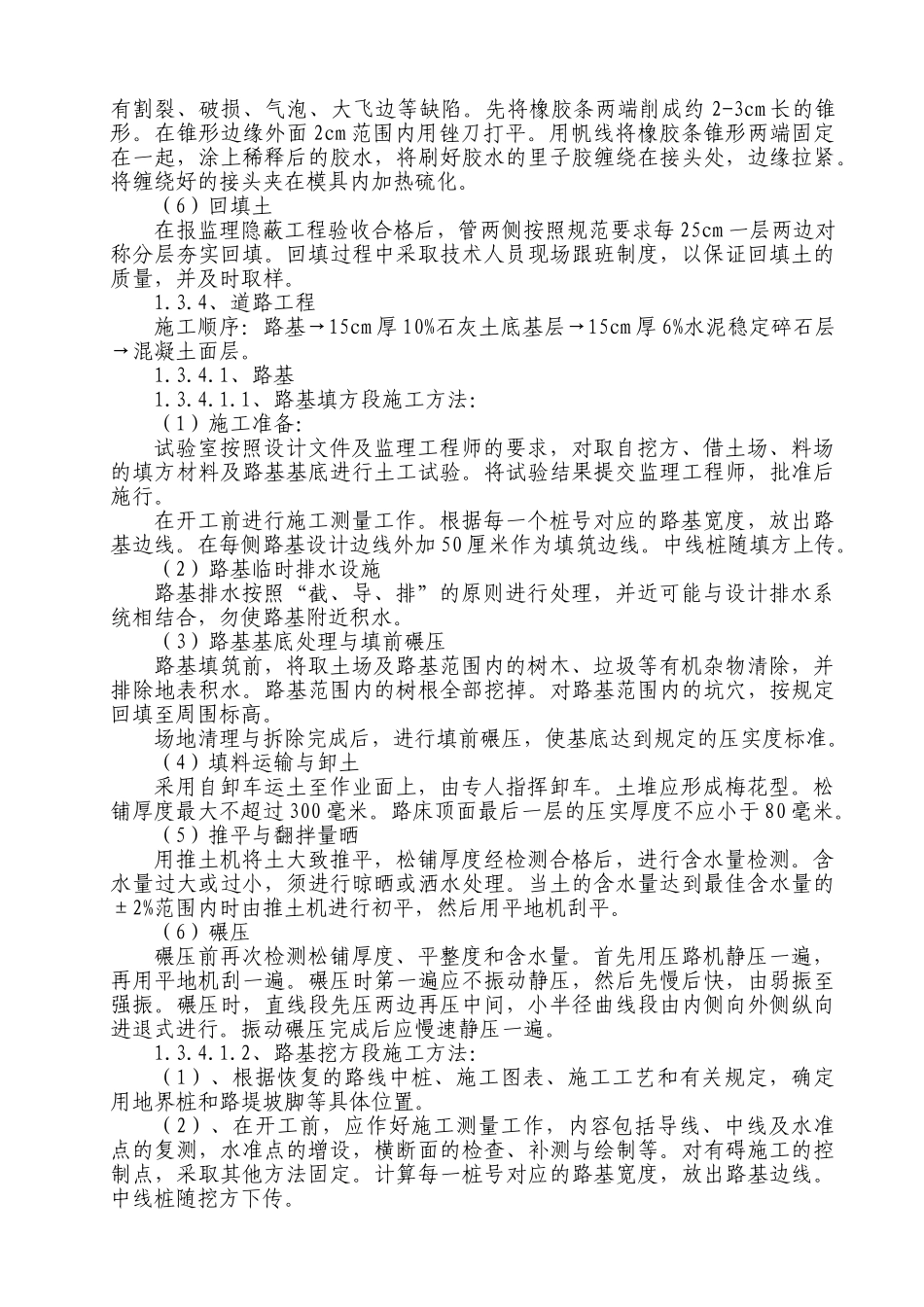

3、主要施工方法1
1、施工顺序:定位、放线→路
