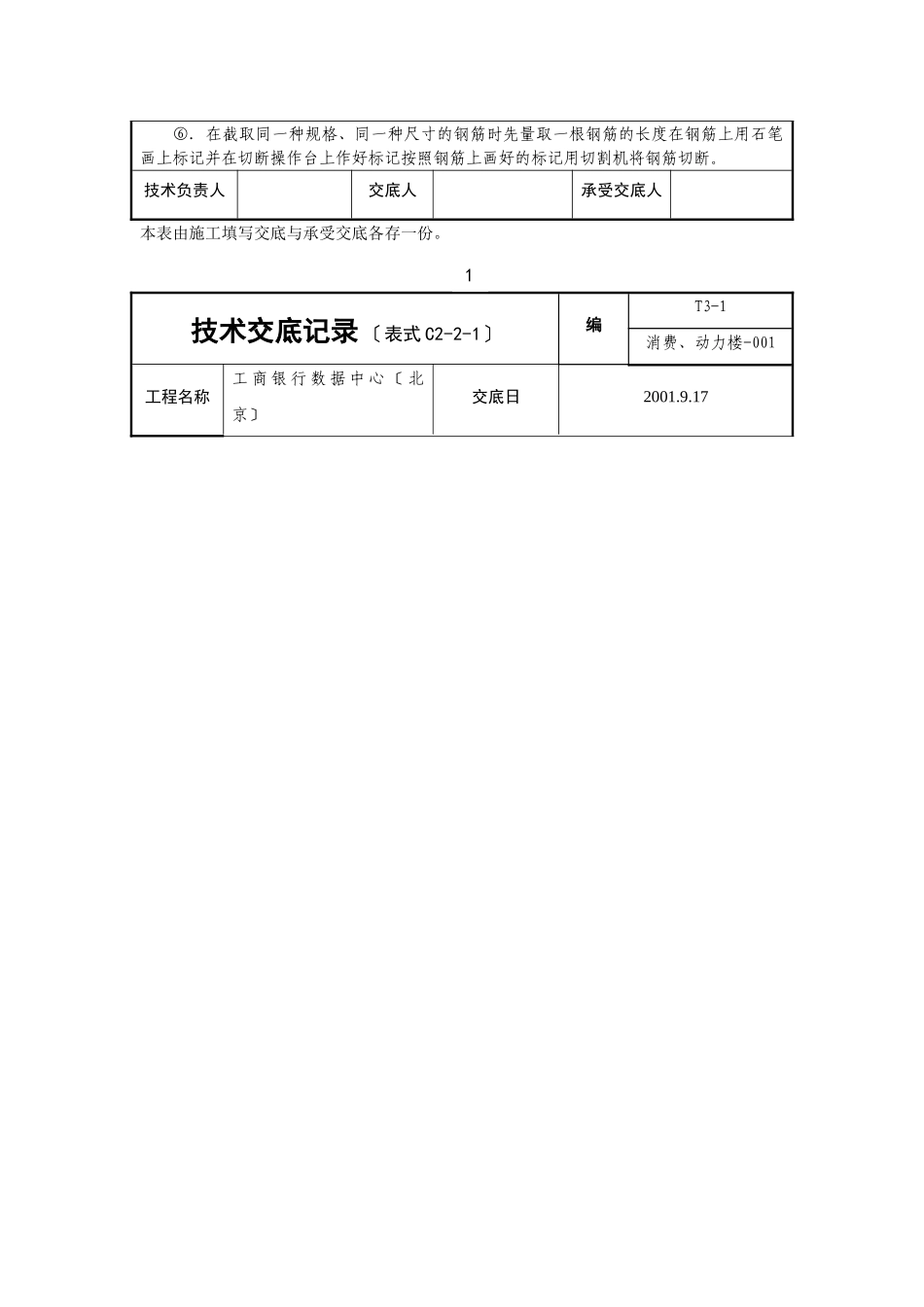

技术交底记录〔表式C2-2-1〕编T3-1消费、动力楼-001工程名称工商银行数据中心〔北京〕交底日2001
17交底提要:钢筋调直、制作、堆放、质量、文明施工、环境保护交底内容:1
1人员准备:钢筋加工32人
2人员准备:卷扬机1台钢筋切断机2台钢筋成型机2台弯曲盘圆钢筋扳手6把砂轮切割机2台操作台2个粉笔3盒30m钢卷尺1把5m钢卷尺10把钢丝刷5把
1各种原材料已进入施工现场并按要求分别堆放
2进入施工现场的各种原材材质齐全有效并及时做好钢筋原材的复试工作
3钢筋加工前先要请专业配筋人员照图纸及要求进展详细的配筋
4配筋单配好后必须经过工程上的主任工程师审核无误前方可加工
5钢筋加工的各种机械设备要提早检修好保证正常运转

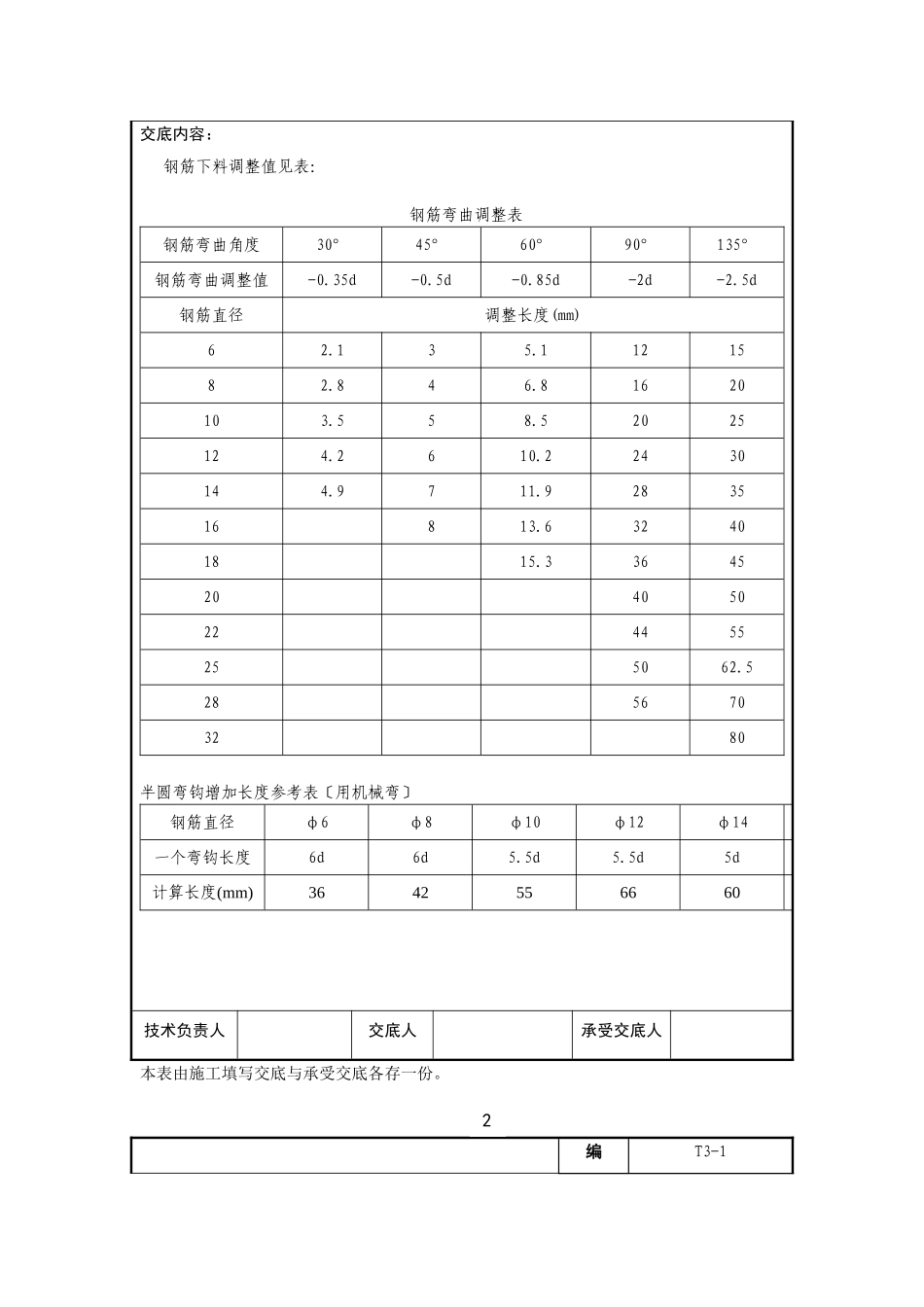

钢筋的调直盘圆钢筋在加工前要先进展开盘调直采用卷扬机进展且当气温低于-20℃时不得进展钢筋的开盘调直;螺纹钢筋采用人工调直的
1钢筋除锈钢筋加工前先对钢筋进展除锈盘圆钢筋采用冷拉除锈螺纹钢筋采用钢丝刷除锈
2钢筋切断①.本工程所有螺纹钢筋全部采用钢筋切断机进展切断,箍筋料长采用砂轮切割机切断
②.钢筋切断前先熟悉配筋单并且核实配筋单上的钢筋直径、规格尺寸、数量是否准确
③.配筋单核实无误后再按照配筋单上的钢筋规格分别找到现场原材
根据原材尺寸的长短再参照配筋单上的尺寸统筹进展排料把钢筋的浪费率降低到最小
〔先切断长料后下短料以减少浪费
〕④.根据截取原材长度的大小选择量尺的长度截取比拟长的原材应选用比截取长度长的量尺以减少使用短尺屡次量取而产生的误差
⑤.钢筋采用钢筋切断机进展切断
切断时要保证片与冲击片口的间隔:直径小于20m的钢筋宜重叠1—2mm直径大于20mm的钢筋宜留3mm左右以保证钢筋的下料长度
砂轮切割机要固定位置必须有防护量好尺寸把圆钢10根一捆绑好后夹紧在切割
