国外项目施工管理经验交流尼日利亚哈克特船厂改造项目一期工程项目经理部尼日利亚哈克特船厂改造项目已完成建造的舾装码头布置于尼日利亚河流州邦尼河河道上游,尼日利亚海军船厂厂区的西北角
主要工程内容为:新建高桩梁板式舾装码头一座,由码头平台、架空引桥组成,其中码头平台总长为123m,宽度为17m,高程为+4
1米;引桥长度135
75米,宽度9米,高程由+4
1米顺坡至+2
本工程合同造价为1390万美元(含暂列金50万美元)

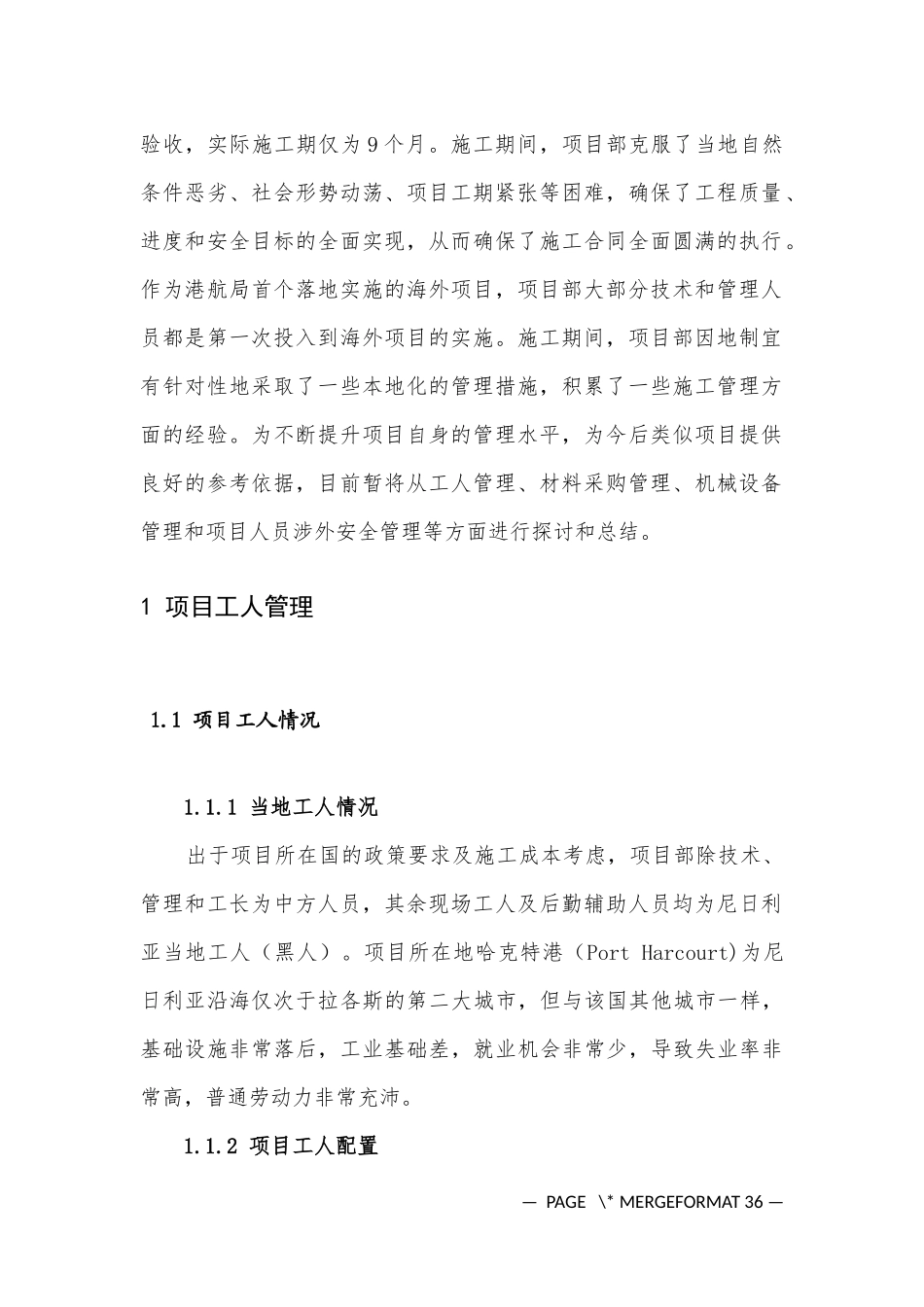

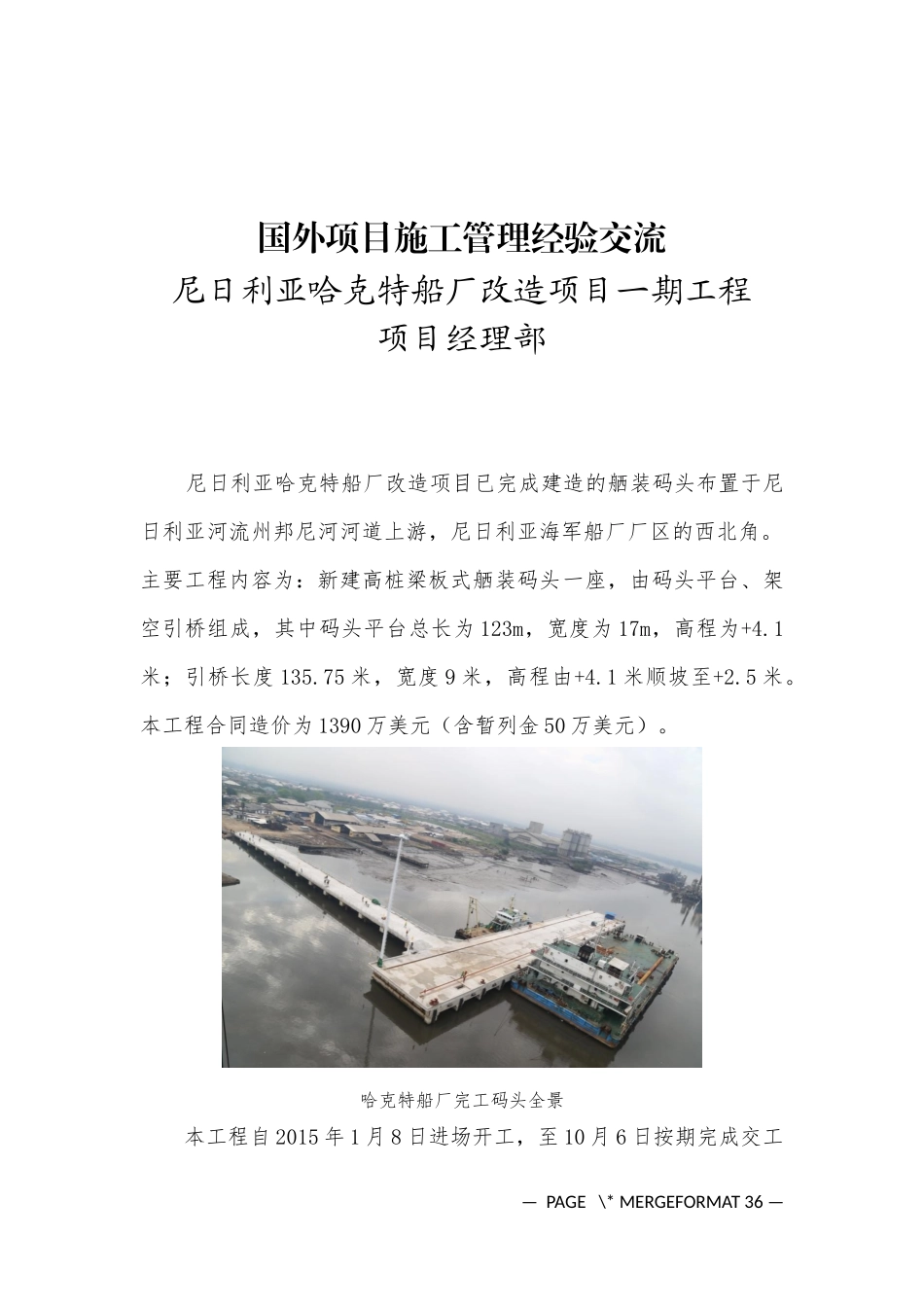

哈克特船厂完工码头全景本工程自2015年1月8日进场开工,至10月6日按期完成交工—PAGE\*MERGEFORMAT36—验收,实际施工期仅为9个月
施工期间,项目部克服了当地自然条件恶劣、社会形势动荡、项目工期紧张等困难,确保了工程质量、进度和安全目标的全面实现,从而确保了施工合同全面圆满的执行
作为港航局首个落地实施的海外项目,项目部大部分技术和管理人员都是第一次投入到海外项目的实施
施工期间,项目部因地制宜有针对性地采取了一些本地化的管理措施,积累了一些施工管理方面的经验
为不断提升项目自身的管理水平,为今后类似项目提供良好的参考依据,目前暂将从工人管理、材料采购管理、机械设备管理和项目人员涉外安全管理等方面进行探讨和总结
1项目工人管理1
1项目工人情况1
1当地工人情况出于项目所在国的政策要求及施工成本考虑,项目部除技术、管理和工长为中方人员,其余现场工人及后勤辅助人员均为尼日利亚当地工人(黑人)
项目所在地哈克特港(PortHarcourt)为尼日利亚沿海仅次于拉各斯的第二大城市,但与该国其他城市一样,基础设施非常落后,工业基础差,就业机会非常少,导致失业率非常高,普通劳动力非常充沛
2项目工人配置—PAGE\*MERGEFORMAT36—项目施工期间因工期紧张,采取了持续赶工措施,且当地工人工效低,以至于在施工高峰期,项目
