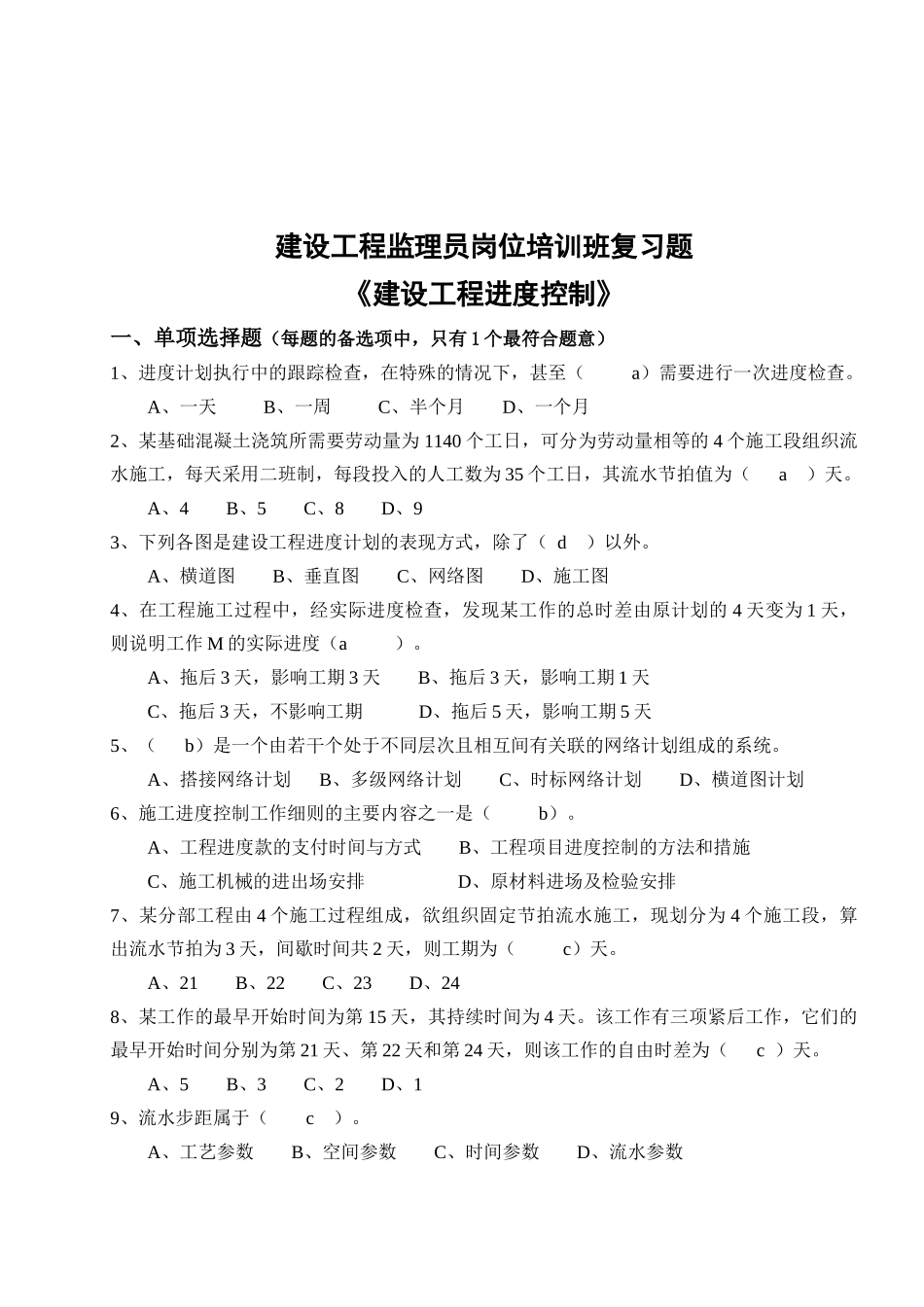

建设工程监理员岗位培训班复习题《建设工程进度控制》一、单项选择题(每题的备选项中,只有1个最符合题意)1、进度计划执行中的跟踪检查,在特殊的情况下,甚至(a)需要进行一次进度检查
A、一天B、一周C、半个月D、一个月2、某基础混凝土浇筑所需要劳动量为1140个工日,可分为劳动量相等的4个施工段组织流水施工,每天采用二班制,每段投入的人工数为35个工日,其流水节拍值为(a)天
A、4B、5C、8D、93、下列各图是建设工程进度计划的表现方式,除了(d)以外
A、横道图B、垂直图C、网络图D、施工图4、在工程施工过程中,经实际进度检查,发现某工作的总时差由原计划的4天变为1天,则说明工作M的实际进度(a)
A、拖后3天,影响工期3天B、拖后3天,影响工期1天C、拖后3天,不影响工期D、拖后5天,影响工期5天5、(b)是一个由若干个处于不同层次且相互间有关联的网络计划组成的系统
A、搭接网络计划B、多级网络计划C、时标网络计划D、横道图计划6、施工进度控制工作细则的主要内容之一是(b)
A、工程进度款的支付时间与方式B、工程项目进度控制的方法和措施C、施工机械的进出场安排D、原材料进场及检验安排7、某分部工程由4个施工过程组成,欲组织固定节拍流水施工,现划分为4个施工段,算出流水节拍为3天,间歇时间共2天,则工期为(c)天
A、21B、22C、23D、248、某工作的最早开始时间为第15天,其持续时间为4天
该工作有三项紧后工作,它们的最早开始时间分别为第21天、第22天和第24天,则该工作的自由时差为(c)天
A、5B、3C、2D、19、流水步距属于(c)
A、工艺参数B、空间参数C、时间参数D、流水参数10、工程网络计划“资源有限,工期最短”优化的目的是为了寻求(a)
A、资源有限条件下的最短工期安排B、资源均衡使用时的最短工期安排C、最低成本时的最短工期安排D、最短工期条件
