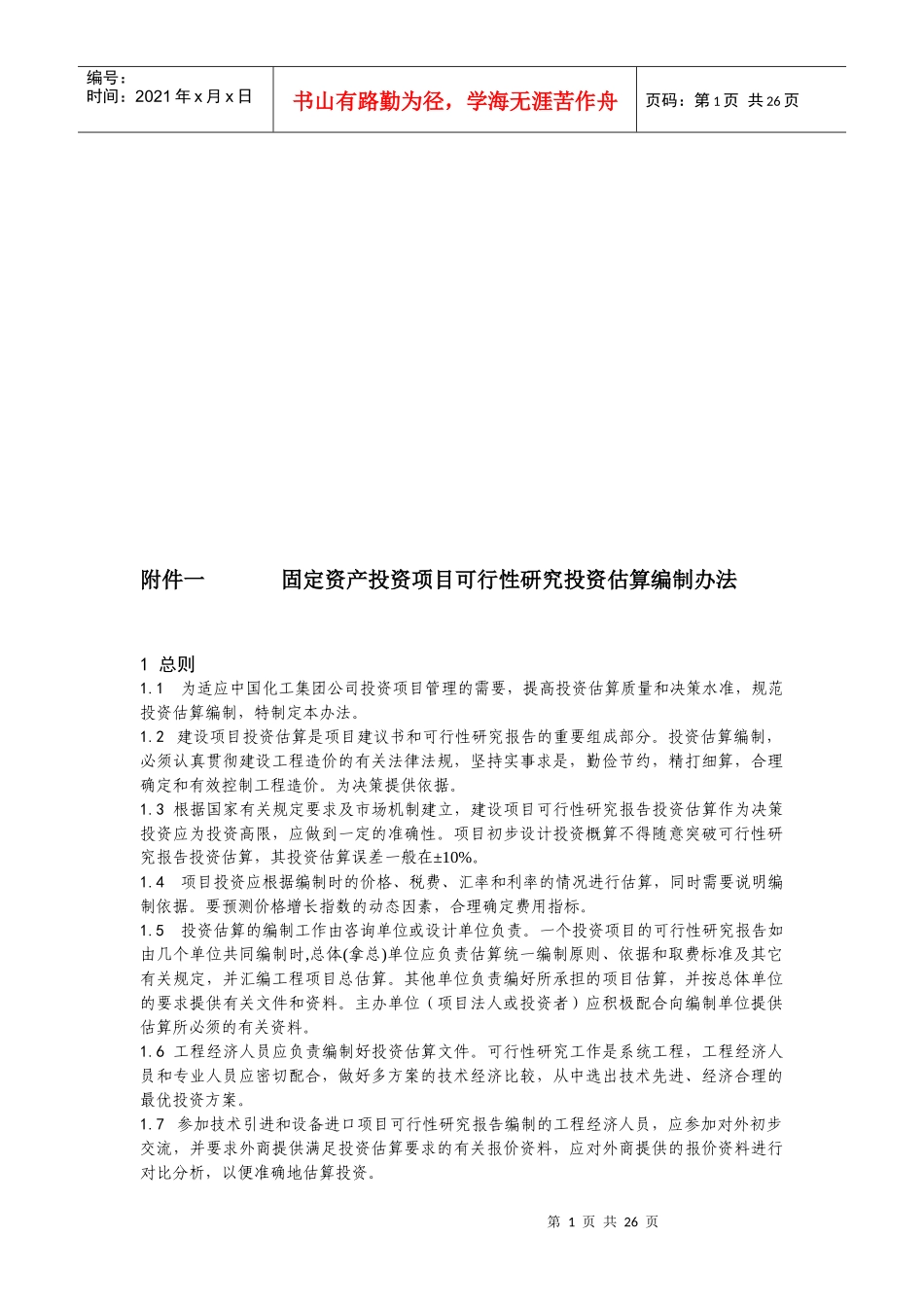

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页附件一固定资产投资项目可行性研究投资估算编制办法1总则1
1为适应中国化工集团公司投资项目管理的需要,提高投资估算质量和决策水准,规范投资估算编制,特制定本办法
2建设项目投资估算是项目建议书和可行性研究报告的重要组成部分
投资估算编制,必须认真贯彻建设工程造价的有关法律法规,坚持实事求是,勤俭节约,精打细算,合理确定和有效控制工程造价
为决策提供依据
3根据国家有关规定要求及市场机制建立,建设项目可行性研究报告投资估算作为决策投资应为投资高限,应做到一定的准确性
项目初步设计投资概算不得随意突破可行性研究报告投资估算,其投资估算误差一般在±10%
4项目投资应根据编制时的价格、税费、汇率和利率的情况进行估算,同时需要说明编制依据
要预测价格增长指数的动态因素,合理确定费用指标
5投资估算的编制工作由咨询单位或设计单位负责
一个投资项目的可行性研究报告如由几个单位共同编制时,总体(拿总)单位应负责估算统一编制原则、依据和取费标准及其它有关规定,并汇编工程项目总估算
其他单位负责编好所承担的项目估算,并按总体单位的要求提供有关文件和资料
主办单位(项目法人或投资者)应积极配合向编制单位提供估算所必须的有关资料
6工程经济人员应负责编制好投资估算文件
可行性研究工作是系统工程,工程经济人员和专业人员应密切配合,做好多方案的技术经济比较,从中选出技术先进、经济合理的最优投资方案
7参加技术引进和设备进口项目可行性研究报告编制的工程经济人员,应参加对外初步交流,并要求外商提供满足投资估算要求的有关报价资料,应对外商提供的报价资料进行对比分析,以便准确地估算投资
