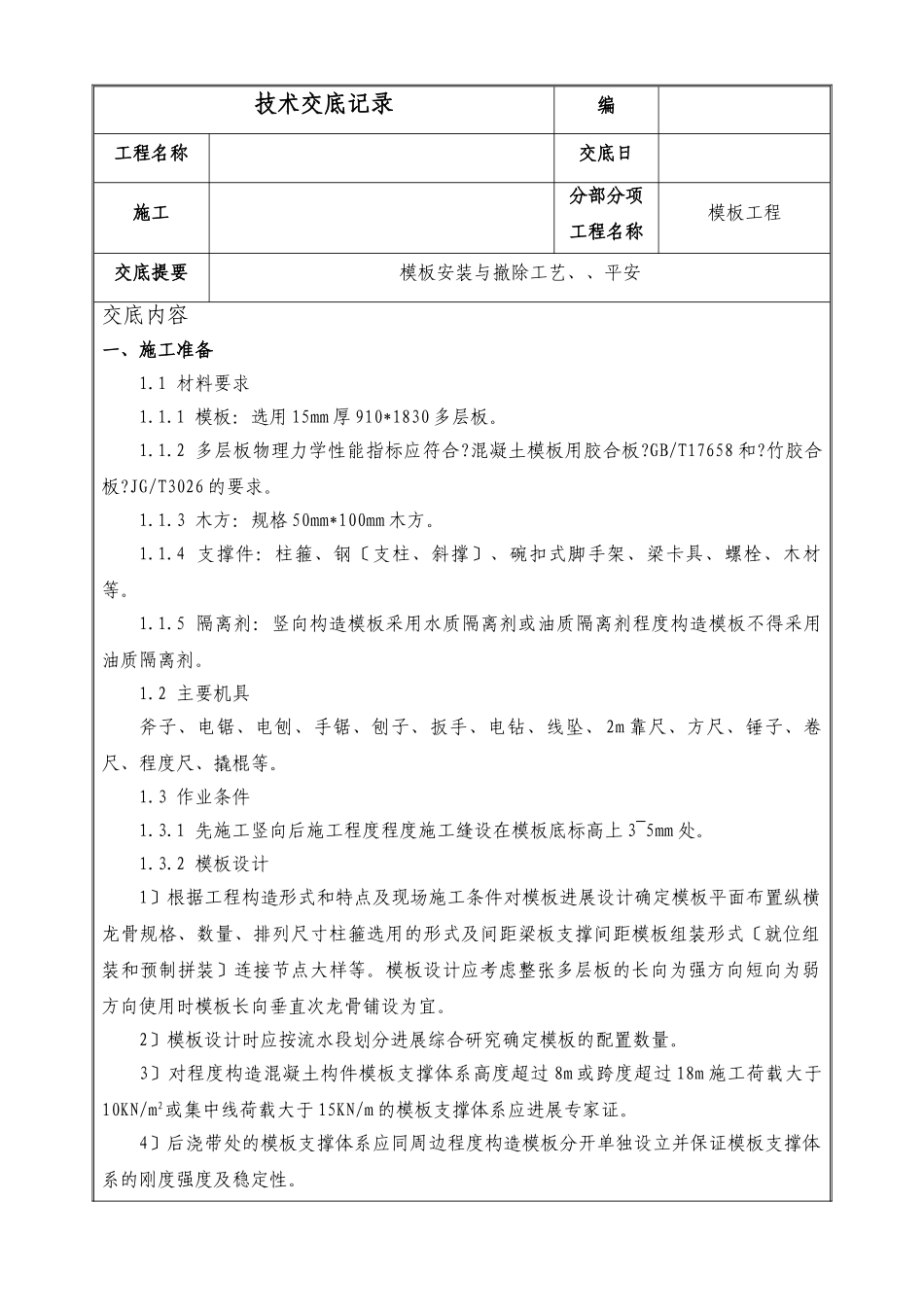

技术交底记录编工程名称交底日施工分部分项工程名称模板工程交底提要模板安装与撤除工艺、、平安交底内容一、施工准备1
1材料要求1
1模板:选用15mm厚910*1830多层板
2多层板物理力学性能指标应符合
混凝土模板用胶合板
GB/T17658和
JG/T3026的要求
3木方:规格50mm*100mm木方
4支撑件:柱箍、钢〔支柱、斜撑〕、碗扣式脚手架、梁卡具、螺栓、木材等
5隔离剂:竖向构造模板采用水质隔离剂或油质隔离剂程度构造模板不得采用油质隔离剂
2主要机具斧子、电锯、电刨、手锯、刨子、扳手、电钻、线坠、2m靠尺、方尺、锤子、卷尺、程度尺、撬棍等
3作业条件1

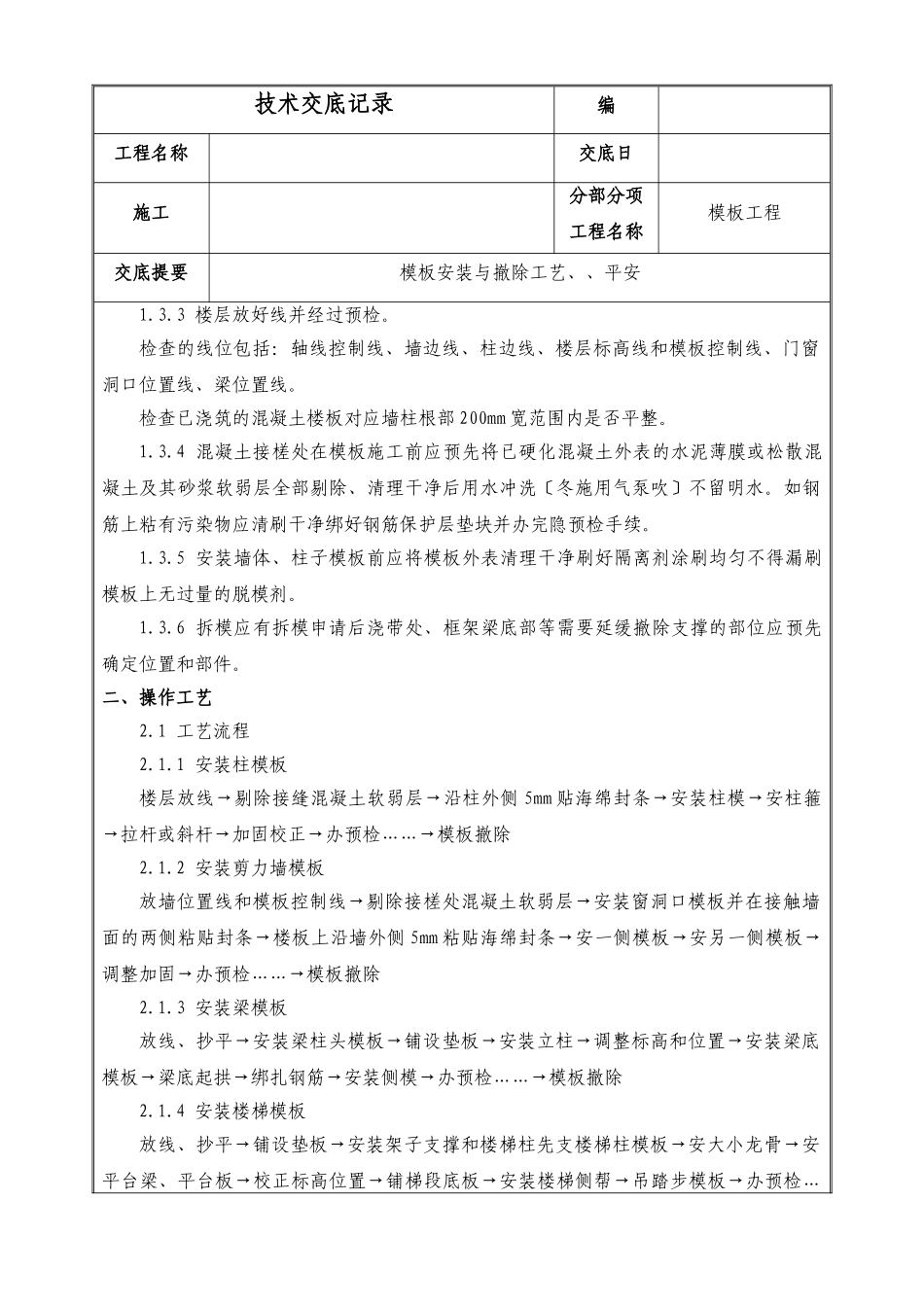

1先施工竖向后施工程度程度施工缝设在模板底标高上3~5mm处
2模板设计1〕根据工程构造形式和特点及现场施工条件对模板进展设计确定模板平面布置纵横龙骨规格、数量、排列尺寸柱箍选用的形式及间距梁板支撑间距模板组装形式〔就位组装和预制拼装〕连接节点大样等
模板设计应考虑整张多层板的长向为强方向短向为弱方向使用时模板长向垂直次龙骨铺设为宜
2〕模板设计时应按流水段划分进展综合研究确定模板的配置数量
3〕对程度构造混凝土构件模板支撑体系高度超过8m或跨度超过18m施工荷载大于10KN/m2或集中线荷载大于15KN/m的模板支撑体系应进展专家证
4〕后浇带处的模板支撑体系应同周边程度构造模板分开单独设立并保证模板支撑体系的刚度强度及稳定性
技术交底记录编工程名称交底日施工分部分项工程名称模板工程交底提要模板安装与撤除工艺、、平安1

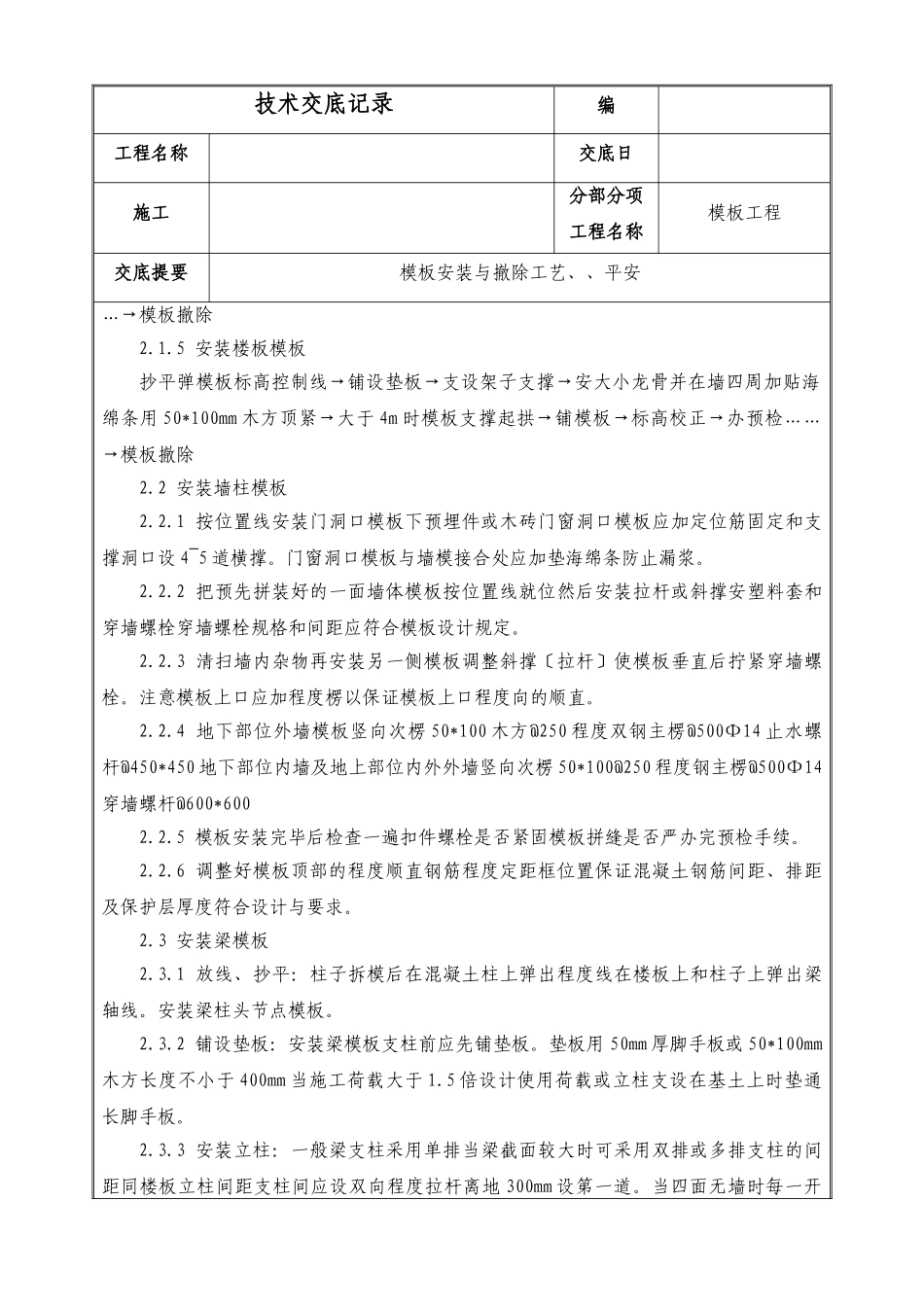

3楼层放好线并经过预检
检查的线位包括:轴线控制线、墙边线、柱边线、楼层标高线和模板控制线、门窗洞口位置线、梁位置线
检查已浇筑的混凝土楼板对应墙柱根部200mm宽范围内是否平整
4混凝土接槎处在模板施工前应预先将
