1、工程概况视工程情况定2、施工布置及临时设施2
1施工供电由于施工现场无动力电网可使用,本着方便、有利施工的原则采用两台分别为250kw和10kw可移式发电机组提供施工电力,以满足施工用电和生活用电,并随着施工的推进而移动
2施工通迅采用手机和固定电话与外界联系
3场内施工交通由地本工程道路狭窄,机械、材料运输可通过水路与道路相结合,并随施工前移推进
4施工用水利用机泵就近取用河水的水源
5临时设施在每一施工段中部布设一个生活区和仓库用地约1000m2

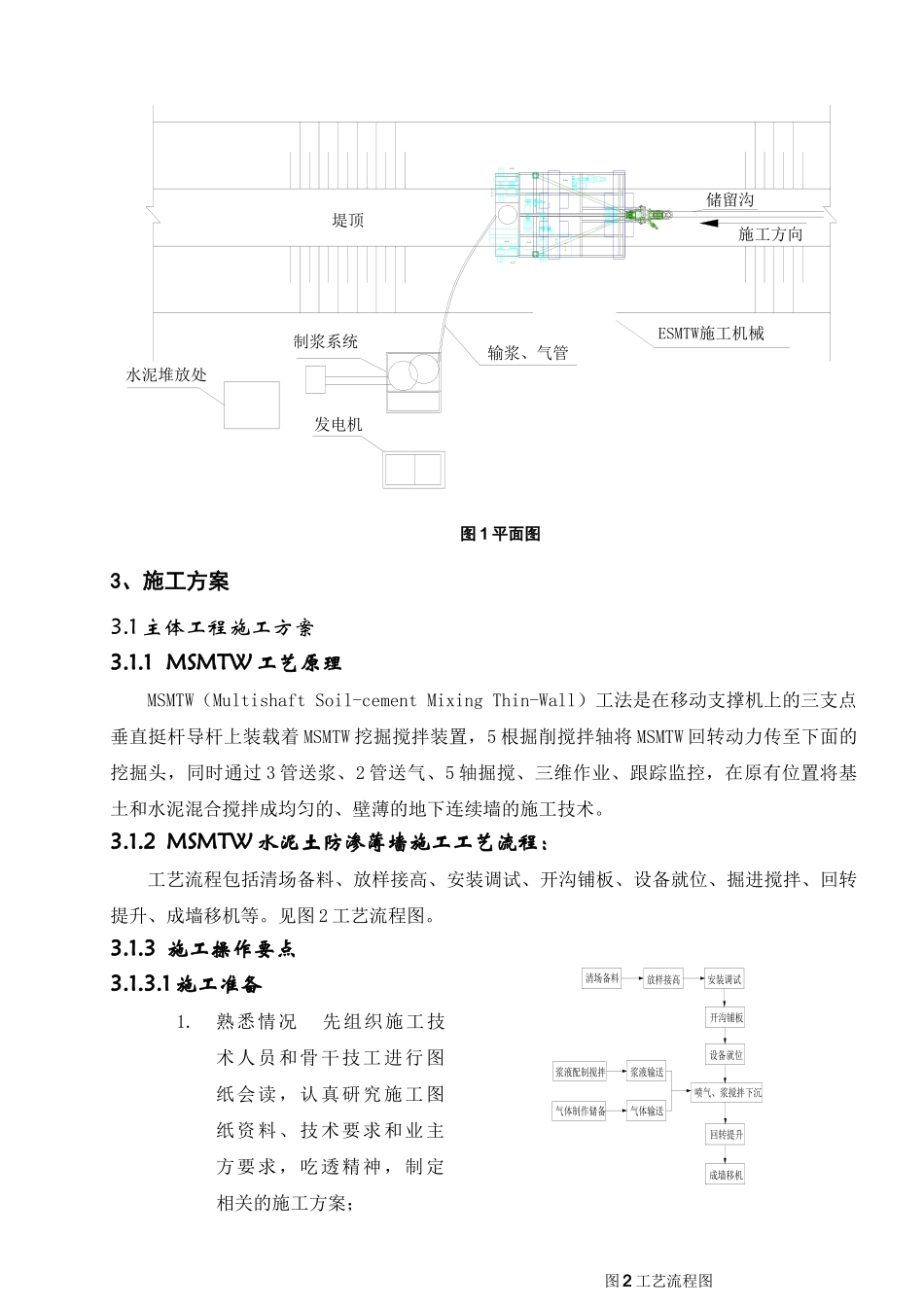

6施工平面布置图根据其现场工况施工布置见图1
图2工艺流程图清场备料浆液配制搅拌气体制作储备喷气、浆搅拌下沉成墙移机气体输送浆液输送回转提升设备就位放样接高开沟铺板安装调试图1平面图3、施工方案3
1主体工程施工方案3
1MSMTW工艺原理MSMTW(MultishaftSoil-cementMixingThin-Wall)工法是在移动支撑机上的三支点垂直挺杆导杆上装载着MSMTW挖掘搅拌装置,5根掘削搅拌轴将MSMTW回转动力传至下面的挖掘头,同时通过3管送浆、2管送气、5轴掘搅、三维作业、跟踪监控,在原有位置将基土和水泥混合搅拌成均匀的、壁薄的地下连续墙的施工技术
2MSMTW水泥土防渗薄墙施工工艺流程:工艺流程包括清场备料、放样接高、安装调试、开沟铺板、设备就位、掘进搅拌、回转提升、成墙移机等
见图2工艺流程图
3施工操作要点3
1施工准备1
熟悉情况先组织施工技术人员和骨干技工进行图纸会读,认真研究施工图纸资料、技术要求和业主方要求,吃透精神,制定相关的施工方案;发电机制浆系统堤顶水泥堆放处ESMTW施工机械施工方向储留沟输浆、气管2
技术交底组织工人学习防渗墙施工要求、施工规范,制定施工细则,使全体参加防渗墙施工的所有人员均做到心中有底;3
施工测量为使防渗墙轴线及
