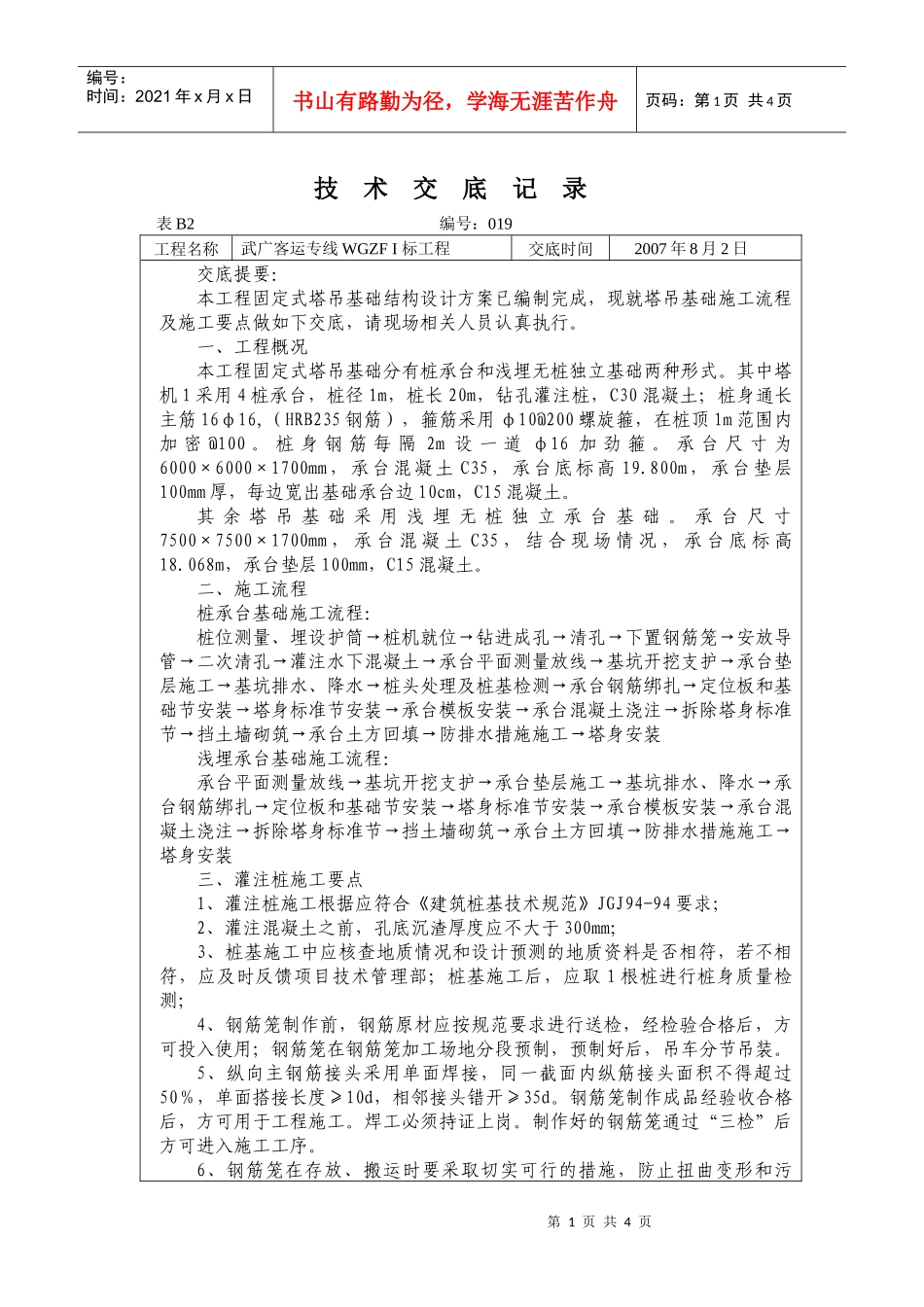

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页技术交底记录表B2编号:019工程名称武广客运专线WGZFI标工程交底时间2007年8月2日交底提要:本工程固定式塔吊基础结构设计方案已编制完成,现就塔吊基础施工流程及施工要点做如下交底,请现场相关人员认真执行
一、工程概况本工程固定式塔吊基础分有桩承台和浅埋无桩独立基础两种形式
其中塔机1采用4桩承台,桩径1m,桩长20m,钻孔灌注桩,C30混凝土;桩身通长主筋16φ16,(HRB235钢筋),箍筋采用φ10@200螺旋箍,在桩顶1m范围内加密@100
桩身钢筋每隔2m设一道φ16加劲箍
承台尺寸为6000×6000×1700mm,承台混凝土C35,承台底标高19
800m,承台垫层100mm厚,每边宽出基础承台边10cm,C15混凝土
其余塔吊基础采用浅埋无桩独立承台基础
承台尺寸7500×7500×1700mm,承台混凝土C35,结合现场情况,承台底标高18
068m,承台垫层100mm,C15混凝土

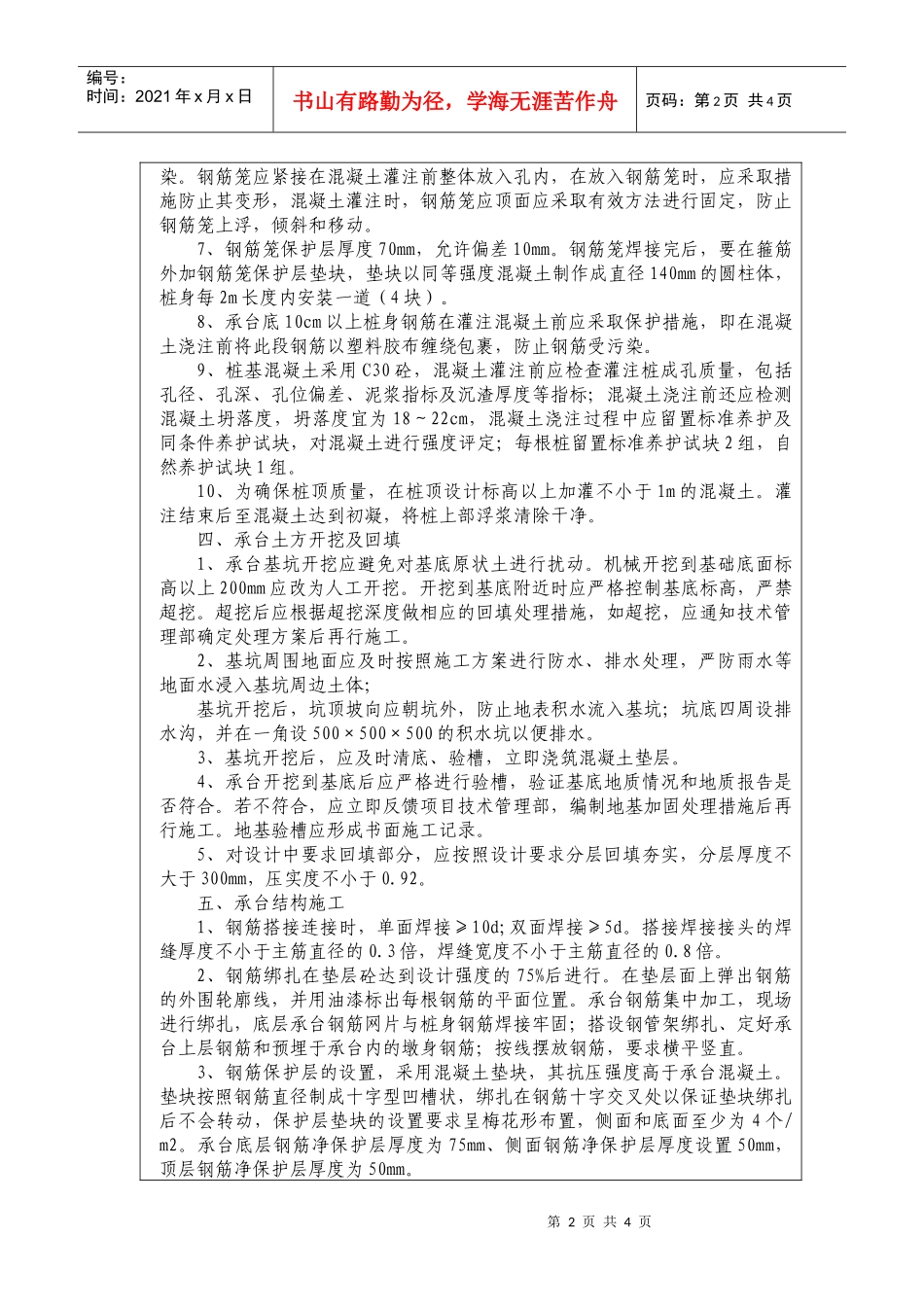

二、施工流程桩承台基础施工流程:桩位测量、埋设护筒→桩机就位→钻进成孔→清孔→下置钢筋笼→安放导管→二次清孔→灌注水下混凝土→承台平面测量放线→基坑开挖支护→承台垫层施工→基坑排水、降水→桩头处理及桩基检测→承台钢筋绑扎→定位板和基础节安装→塔身标准节安装→承台模板安装→承台混凝土浇注→拆除塔身标准节→挡土墙砌筑→承台土方回填→防排水措施施工→塔身安装浅埋承台基础施工流程:承台平面测量放线→基坑开挖支护→承台垫层施工→基坑排水、降水→承台钢筋绑扎→定位板和基础节安装→塔身标准节安装→承台模板安装→承台混凝土浇注→拆除塔身标准节→挡土墙砌筑→承台土方回填→防排水措施施工→塔身安装三、灌注桩施工要点1、灌注桩施工根据应符合《建筑桩基技术规范》JGJ94-94要求;2、灌注混凝土之前,孔
