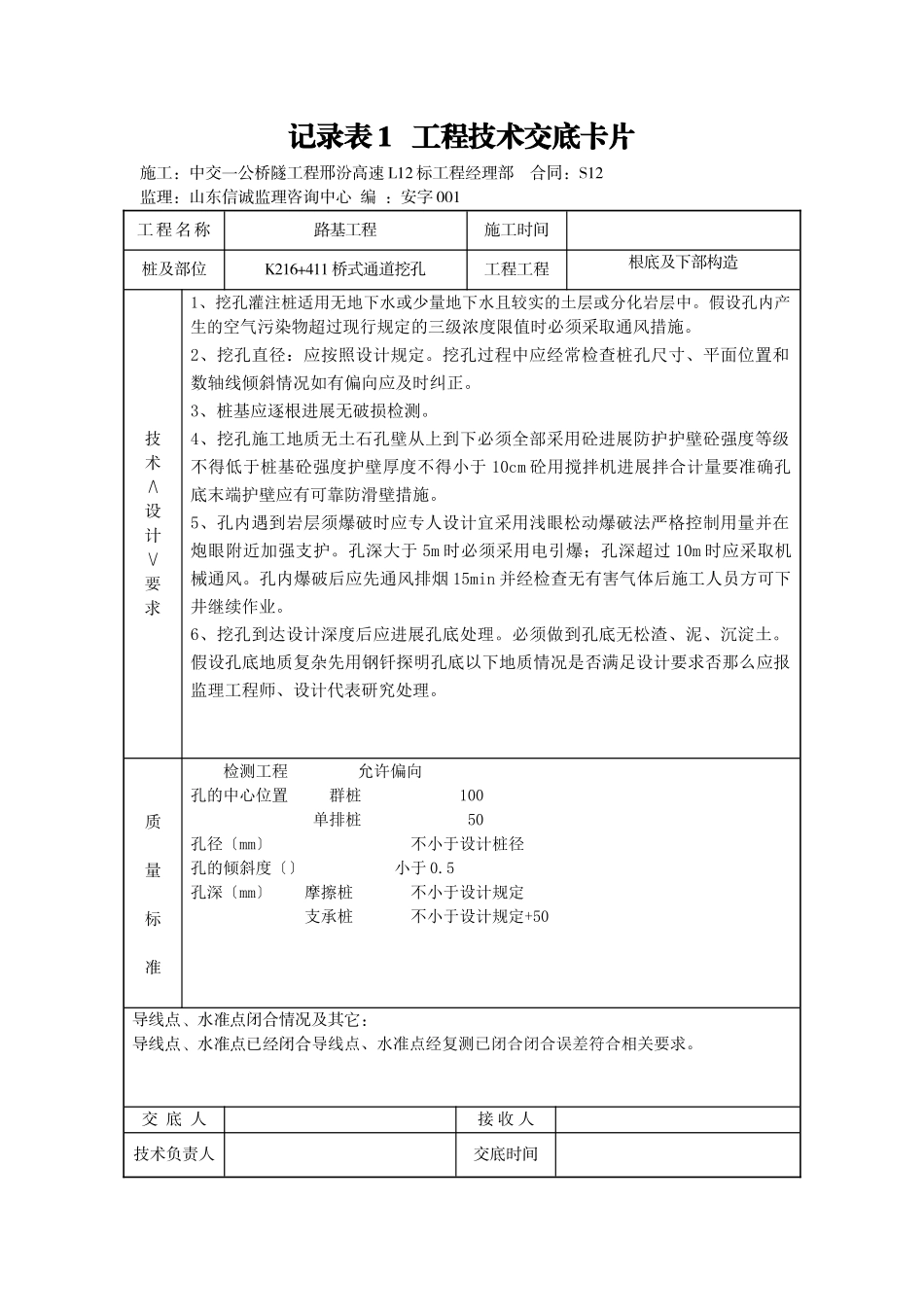

记录表1工程技术交底卡片施工:中交一公桥隧工程邢汾高速L12标工程经理部合同:S12监理:山东信诚监理咨询中心编:安字001工程名称路基工程施工时间桩及部位K216+411桥式通道挖孔工程工程根底及下部构造技术∧设计∨要求1、挖孔灌注桩适用无地下水或少量地下水且较实的土层或分化岩层中
假设孔内产生的空气污染物超过现行规定的三级浓度限值时必须采取通风措施
2、挖孔直径:应按照设计规定
挖孔过程中应经常检查桩孔尺寸、平面位置和数轴线倾斜情况如有偏向应及时纠正
3、桩基应逐根进展无破损检测
4、挖孔施工地质无土石孔壁从上到下必须全部采用砼进展防护护壁砼强度等级不得低于桩基砼强度护壁厚度不得小于10cm砼用搅拌机进展拌合计量要准确孔底末端护壁应有可靠防滑壁措施
5、孔内遇到岩层须爆破时应专人设计宜采用浅眼松动爆破法严格控制用量并在炮眼附近加强支护
孔深大于5m时必须采用电引爆;孔深超过10m时应采取机械通风
孔内爆破后应先通风排烟15min并经检查无有害气体后施工人员方可下井继续作业
6、挖孔到达设计深度后应进展孔底处理
必须做到孔底无松渣、泥、沉淀土
假设孔底地质复杂先用钢钎探明孔底以下地质情况是否满足设计要求否那么应报监理工程师、设计代表研究处理
质量标准检测工程允许偏向孔的中心位置群桩100单排桩50孔径〔mm〕不小于设计桩径孔的倾斜度〔〕小于0
5孔深〔mm〕摩擦桩不小于设计规定支承桩不小于设计规定+50导线点、水准点闭合情况及其它:导线点、水准点已经闭合导线点、水准点经复测已闭合闭合误差符合相关要求

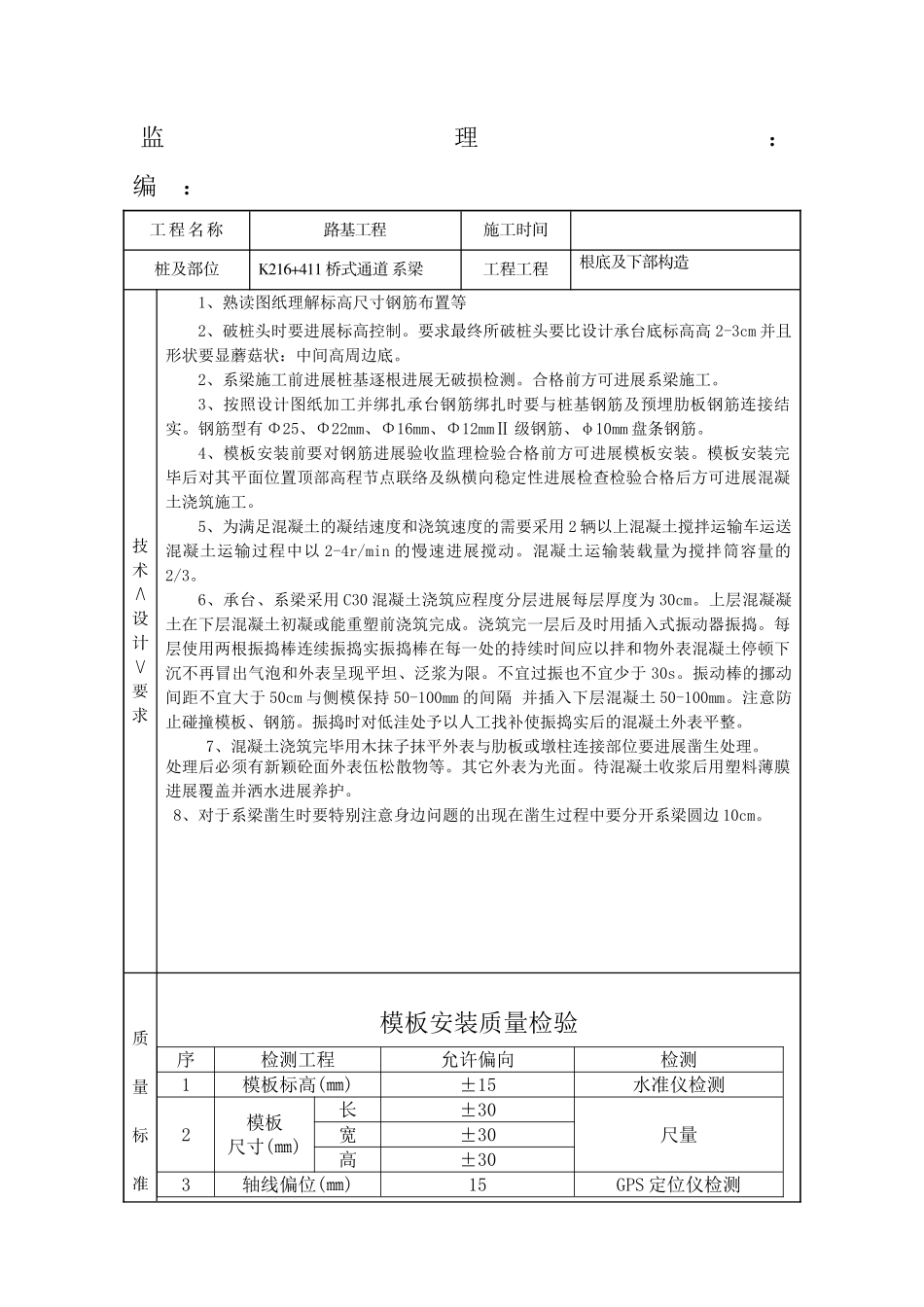

交底人接收人技术负责人交底时间记录表1工程技术交底卡片施工:合同:S13监理:编:工程名称路基工程施工时间桩及部位K216+411桥式通道挖孔灌注桩工程工程根底及下部构造技术∧设计∨要求1、成孔、钢筋笼骨架安放检查值得到监理工程师认可后应立即开场灌注C25混凝土并应连续进展不
