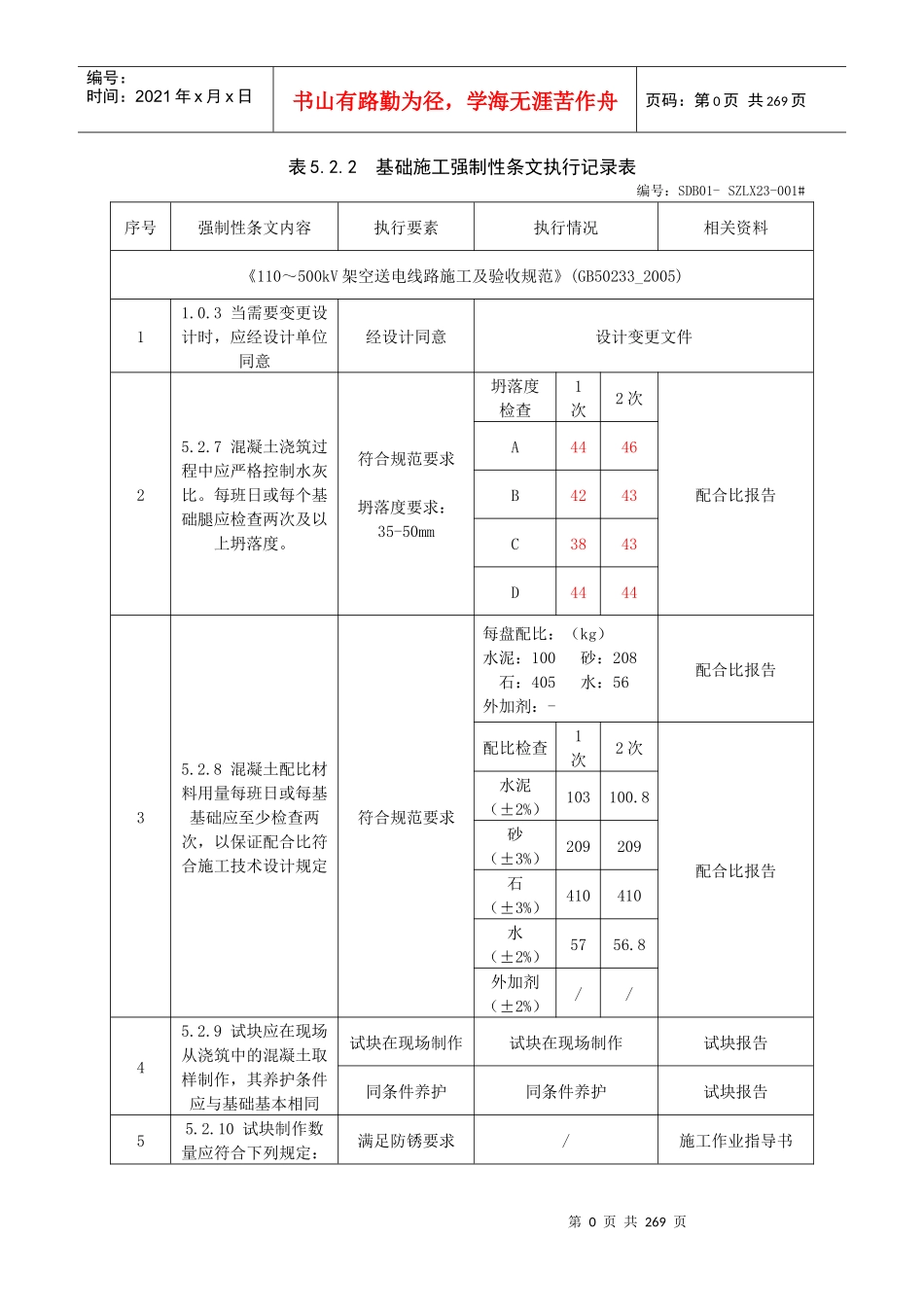

第0页共269页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共269页表5
2基础施工强制性条文执行记录表编号:SDB01-SZLX23-001#序号强制性条文内容执行要素执行情况相关资料《110~500kV架空送电线路施工及验收规范》(GB50233_2005)11
3当需要变更设计时,应经设计单位同意经设计同意设计变更文件25
7混凝土浇筑过程中应严格控制水灰比
每班日或每个基础腿应检查两次及以上坍落度
符合规范要求坍落度要求:35-50mm坍落度检查1次2次配合比报告A4446B4243C3843D444435
8混凝土配比材料用量每班日或每基基础应至少检查两次,以保证配合比符合施工技术设计规定符合规范要求每盘配比:(kg)水泥:100砂:208石:405水:56外加剂:-配合比报告配比检查1次2次配合比报告水泥(±2%)103100
8砂(±3%)209209石(±3%)410410水(±2%)5756
8外加剂(±2%)//45
9试块应在现场从浇筑中的混凝土取样制作,其养护条件应与基础基本相同试块在现场制作试块在现场制作试块报告同条件养护同条件养护试块报告55

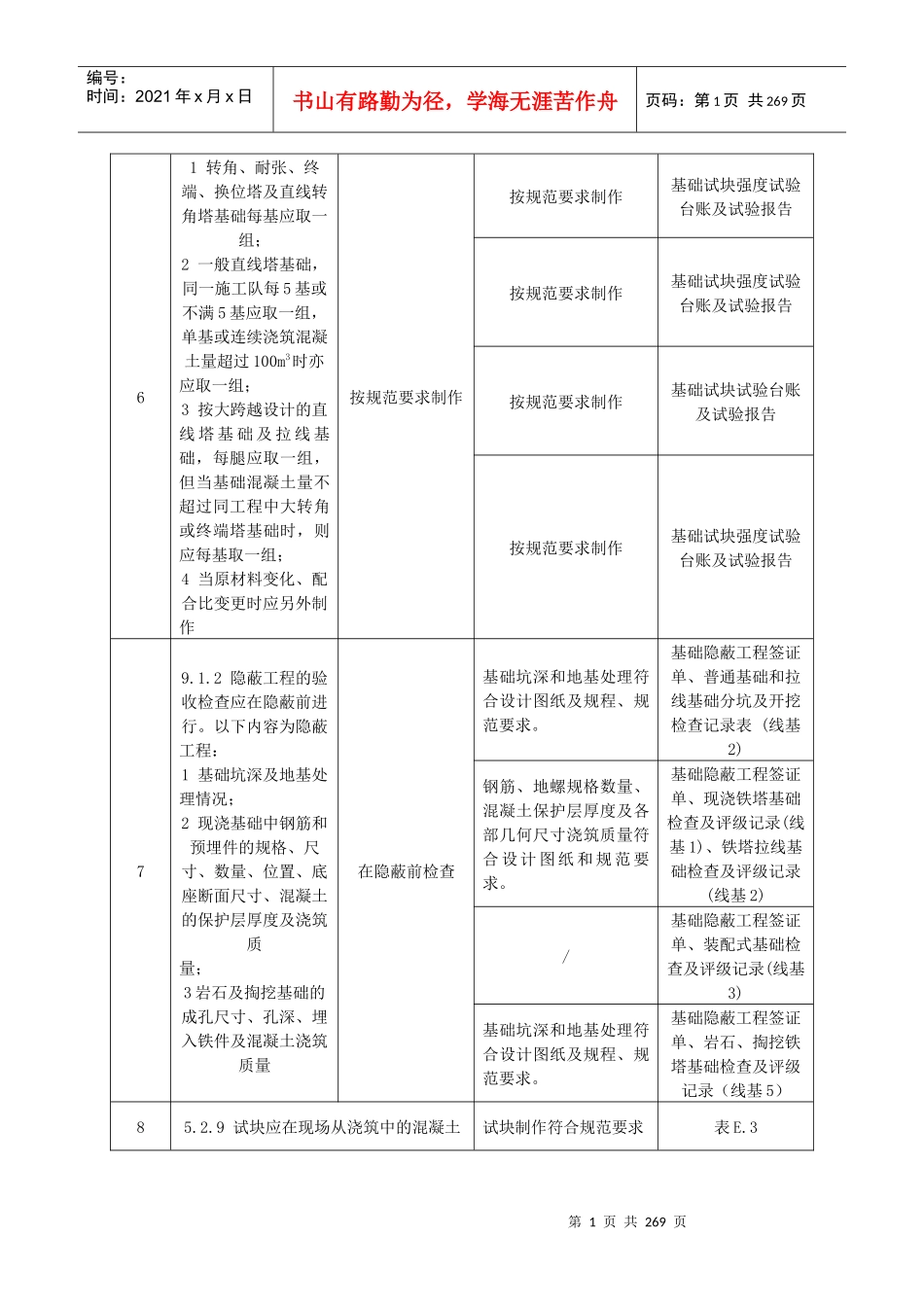

10试块制作数量应符合下列规定:满足防锈要求/施工作业指导书第1页共269页第0页共269页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共269页61转角、耐张、终端、换位塔及直线转角塔基础每基应取一组;2一般直线塔基础,同一施工队每5基或不满5基应取一组,单基或连续浇筑混凝土量超过100m3时亦应取一组;3按大跨越设计的直线塔基础及拉线基础,每腿应取一组,但当基础混凝土量不超过同工程中大转角或终端塔基础时,则应每基取一组;4当原材料变化、配合比变更时应另外制作按规范要求制作按规范要求制作基础试块强度试验台账及试验报告按规范要
